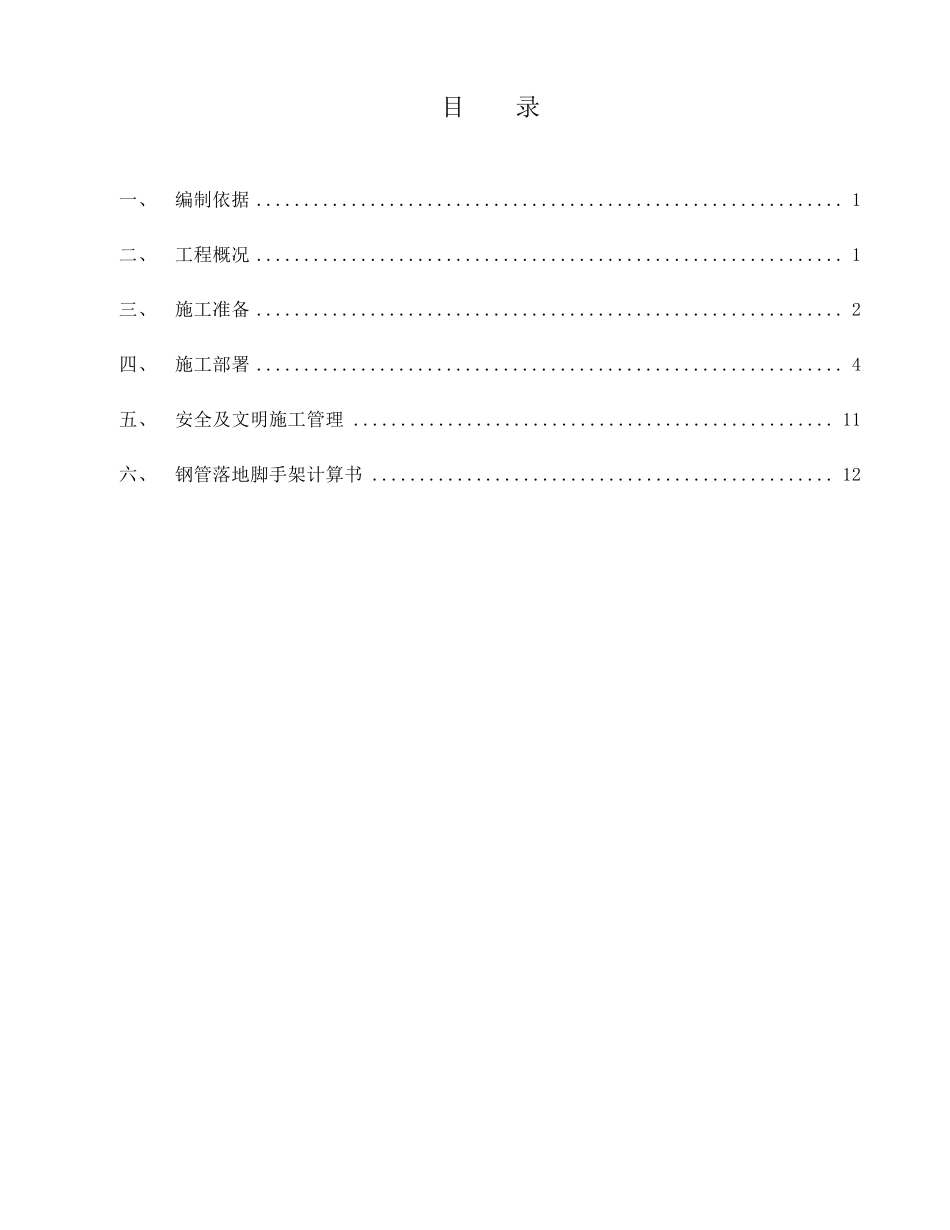

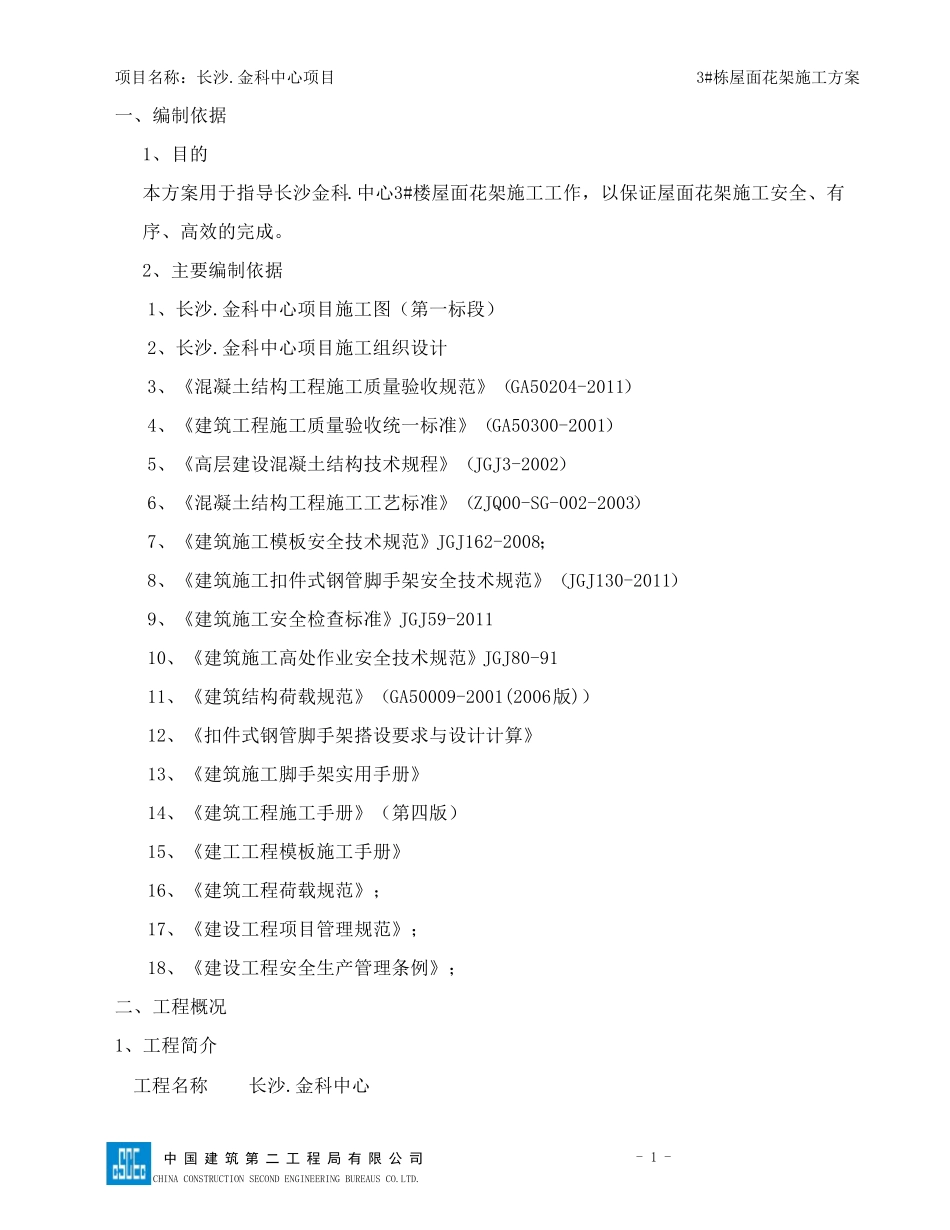

目 录 一、 编制依据 .............................................................. 1 二、 工程概况 .............................................................. 1 三、 施工准备 .............................................................. 2 四、 施工部署 .............................................................. 4 五、 安全及文明施工管理 ................................................... 11 六、 钢管落地脚手架计算书 ................................................. 12 项目名称:长沙.金科中心项目 3#栋屋面花架施工方案 - 1 - 中 国 建 筑 第 二 工 程 局 有 限 公 司 CHINA CONSTRUCTION SECOND ENGINEERING BUREAUS CO.LTD. 一、 编制依据 1、目的 本方案用于指导长沙金科.中心3#楼屋面花架施工工作,以保证屋面花架施工安全、有序、高效的完成。 2、主要编制依据 1、 长沙.金科中心项目施工图(第一标段) 2、 长沙.金科中心项目施工组织设计 3、 《混凝土结构工程施工质量验收规范》(GA50204-2011) 4、 《建筑工程施工质量验收统一标准》(GA50300-2001) 5、 《高层建设混凝土结构技术规程》(JGJ3-2002) 6、 《混凝土结构工程施工工艺标准》(ZJQ00-SG-002-2003) 7、 《建筑施工模板安全技术规范》JGJ162-2008; 8、 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011) 9、 《建筑施工安全检查标准》JGJ59-2011 10、 《建筑施工高处作业安全技术规范》JGJ80-91 11、 《建筑结构荷载规范》(GA50009-2001(2006版)) 12、 《扣件式钢管脚手架搭设要求与设计计算》 13、 《建筑施工脚手架实用手册》 14、 《建筑工程施工手册》(第四版) 15、 《建工工程模板施工手册》 16、 《建筑工程荷载规范》; 17、 《建设工程项目管理规范》; 18、 《建设工程安全生产管理条例》; 二、 工程概况 1、工程简介 工程名称 长沙.金科中心 项 目 名 称 : 长 沙 .金 科 中 心 项 目 3#栋 屋 面 花 架 施 工 方 案 - 2 - 中 国 建 筑 第 二 工 程 局 有 限 公 司 CHINA CONSTRUCTION SECOND ENGINEERING BUREAUS CO.LTD. 工 程 地 址 湖 南 省 长 沙 县 向 阳 路 与 板 仓 路 交 汇 处 建 设 单 位 长 沙 金 科 房 ...
