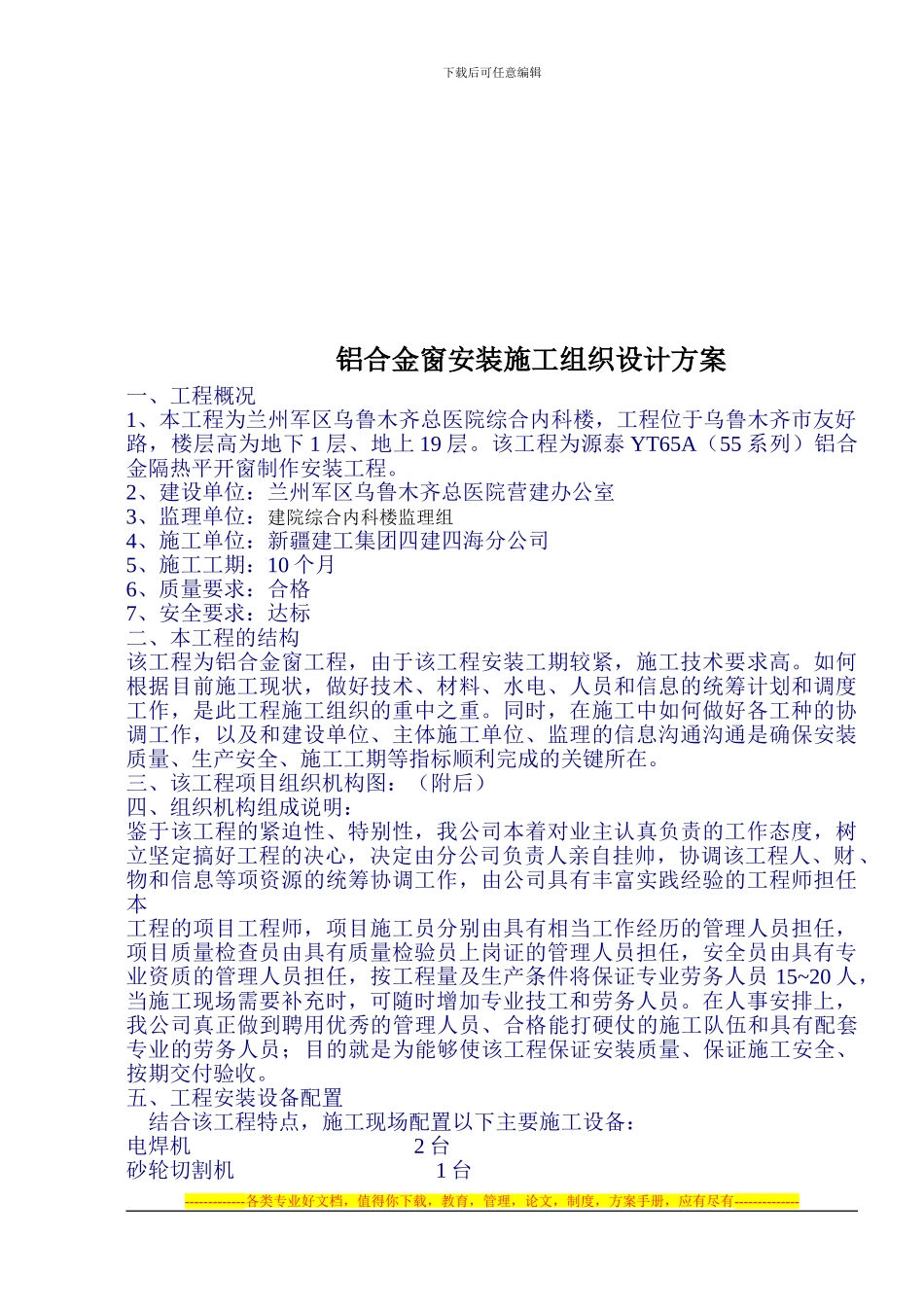

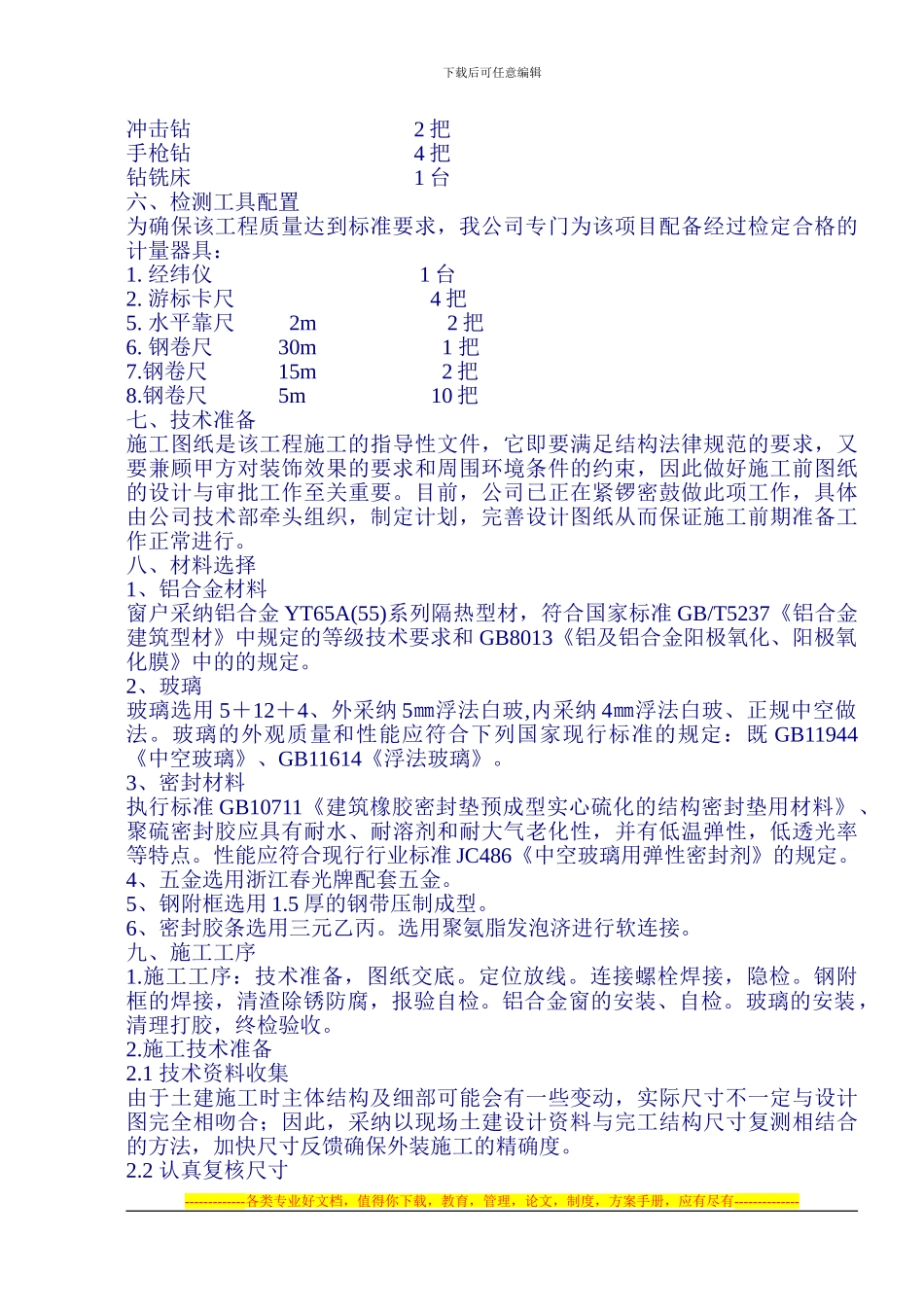

下载后可任意编辑兰州军区乌鲁木齐总医院综合内科楼铝合金窗安装施工组织方案编制:审核:批准:辽宁省新明航空铝窗工程公司新疆分公司二 O0 九年十月-------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有--------------下载后可任意编辑铝合金窗安装施工组织设计方案一、工程概况1、本工程为兰州军区乌鲁木齐总医院综合内科楼,工程位于乌鲁木齐市友好路,楼层高为地下 1 层、地上 19 层。该工程为源泰 YT65A(55 系列)铝合金隔热平开窗制作安装工程。2、建设单位:兰州军区乌鲁木齐总医院营建办公室3、监理单位:建院综合内科楼监理组4、施工单位:新疆建工集团四建四海分公司5、施工工期:10 个月6、质量要求:合格7、安全要求:达标二、本工程的结构该工程为铝合金窗工程,由于该工程安装工期较紧,施工技术要求高。如何根据目前施工现状,做好技术、材料、水电、人员和信息的统筹计划和调度工作,是此工程施工组织的重中之重。同时,在施工中如何做好各工种的协调工作,以及和建设单位、主体施工单位、监理的信息沟通沟通是确保安装质量、生产安全、施工工期等指标顺利完成的关键所在。三、该工程项目组织机构图:(附后)四、组织机构组成说明:鉴于该工程的紧迫性、特别性,我公司本着对业主认真负责的工作态度,树立坚定搞好工程的决心,决定由分公司负责人亲自挂帅,协调该工程人、财、物和信息等项资源的统筹协调工作,由公司具有丰富实践经验的工程师担任本工程的项目工程师,项目施工员分别由具有相当工作经历的管理人员担任,项目质量检查员由具有质量检验员上岗证的管理人员担任,安全员由具有专业资质的管理人员担任,按工程量及生产条件将保证专业劳务人员 15~20 人,当施工现场需要补充时,可随时增加专业技工和劳务人员。在人事安排上,我公司真正做到聘用优秀的管理人员、合格能打硬仗的施工队伍和具有配套专业的劳务人员;目的就是为能够使该工程保证安装质量、保证施工安全、按期交付验收。五、工程安装设备配置 结合该工程特点,施工现场配置以下主要施工设备: 电焊机 2 台砂轮切割机 1 台-------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有--------------下载后可任意编辑冲击钻 2 把手枪钻 4 把钻铣床 1 台六、检测工具配置为确保该工程质量达到标准要求,我公司专门为该项目配备经过检定合格的计量器具:1. 经纬仪 1 ...
