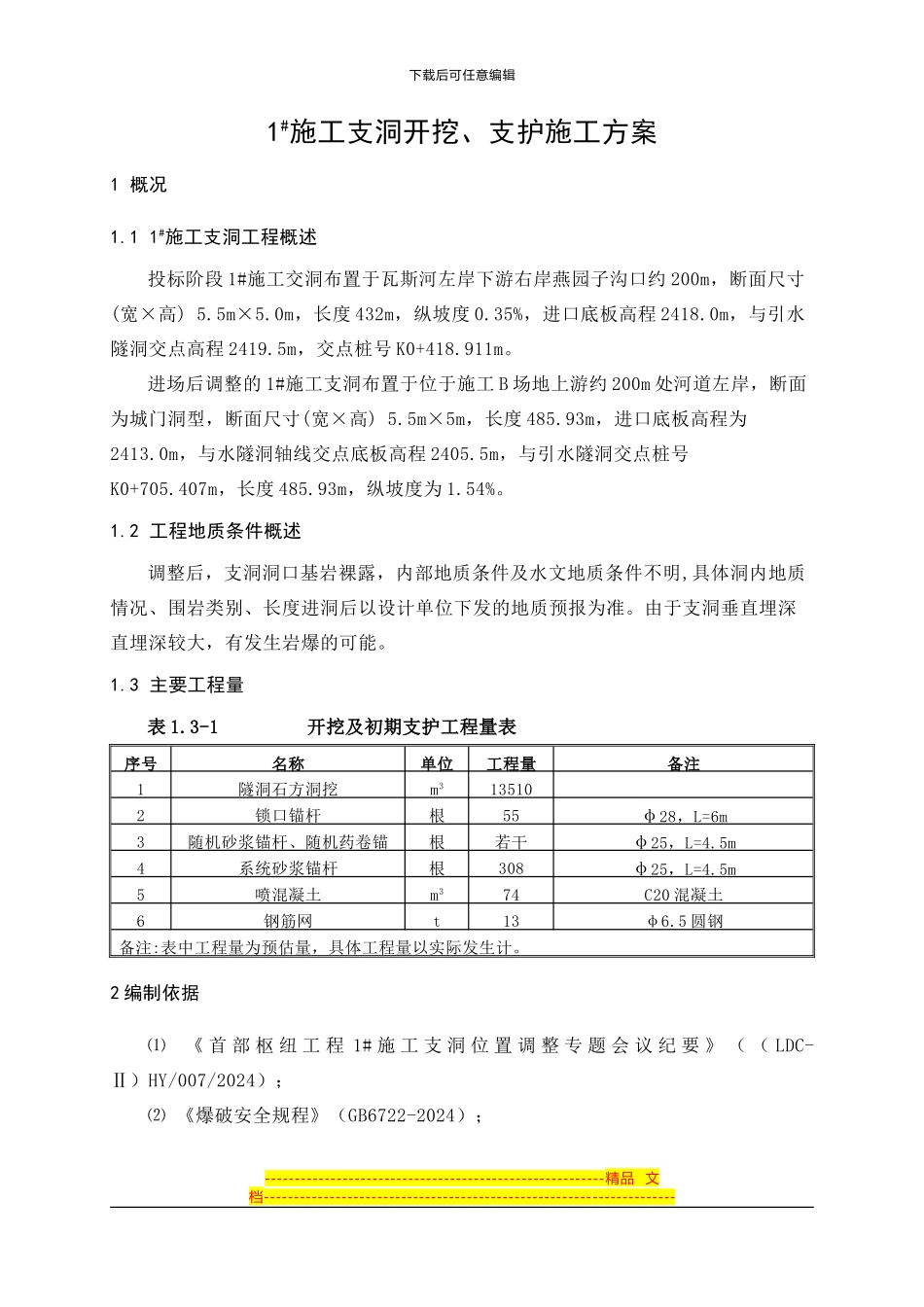

下载后可任意编辑1#施工支洞开挖、支护施工方案1 概况1
1 1#施工支洞工程概述投标阶段 1#施工交洞布置于瓦斯河左岸下游右岸燕园子沟口约 200m,断面尺寸(宽×高) 5
0m,长度 432m,纵坡度 0
35%,进口底板高程 2418
0m,与引水隧洞交点高程 2419
5m,交点桩号 K0+418
进场后调整的 1#施工支洞布置于位于施工 B 场地上游约 200m 处河道左岸,断面为城门洞型,断面尺寸(宽×高) 5
5m×5m,长度 485
93m,进口底板高程为2413
0m,与水隧洞轴线交点底板高程 2405
5m,与引水隧洞交点桩号K0+705
407m,长度 485
93m,纵坡度为 1
2 工程地质条件概述调整后,支洞洞口基岩裸露,内部地质条件及水文地质条件不明,具体洞内地质情况、围岩类别、长度进洞后以设计单位下发的地质预报为准
由于支洞垂直埋深直埋深较大,有发生岩爆的可能
3 主要工程量表 1
3-1 开挖及初期支护工程量表序号名称单位工程量备注1隧洞石方洞挖m3135102锁口锚杆根55φ 28,L=6m3随机砂浆锚杆、随机药卷锚根若干φ 25,L=4
5m4系统砂浆锚杆根308φ 25,L=4
5m5喷混凝土m374C20 混凝土6钢筋网t13φ6
5 圆钢备注:表中工程量为预估量,具体工程量以实际发生计
2 编制依据⑴ 《 首 部 枢 纽 工 程 1# 施 工 支 洞 位 置 调 整 专 题 会 议 纪 要 》 ( ( LDC-Ⅱ)HY/007/2024);⑵ 《爆破安全规程》(GB6722-2024);---------------------------------------------------------精品 文档--------------------------------------------
