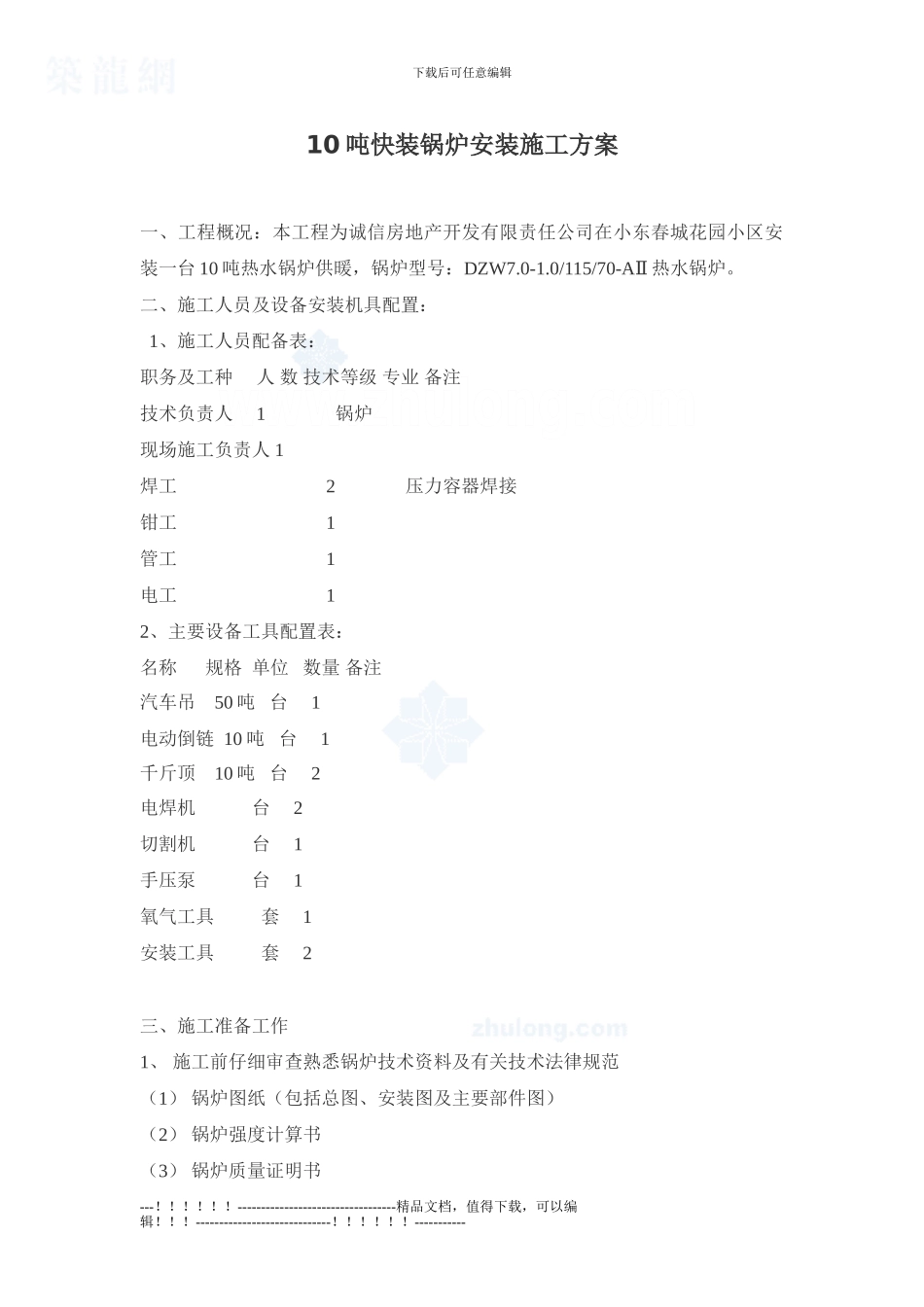

下载后可任意编辑10 吨快装锅炉安装施工方案一、工程概况:本工程为诚信房地产开发有限责任公司在小东春城花园小区安装一台 10 吨热水锅炉供暖,锅炉型号:DZW7
0/115/70-AⅡ 热水锅炉
二、施工人员及设备安装机具配置: 1、施工人员配备表:职务及工种 人 数 技术等级 专业 备注技术负责人 1 锅炉现场施工负责人 1 焊工 2 压力容器焊接钳工 1 管工 1 电工 1 2、主要设备工具配置表:名称 规格 单位 数量 备注汽车吊 50 吨 台 1电动倒链 10 吨 台 1 千斤顶 10 吨 台 2电焊机 台 2 切割机 台 1 手压泵 台 1 氧气工具 套 1 安装工具 套 2 三、施工准备工作1、 施工前仔细审查熟悉锅炉技术资料及有关技术法律规范(1) 锅炉图纸(包括总图、安装图及主要部件图)(2) 锅炉强度计算书(3) 锅炉质量证明书---
----------------------------------精品文档,值得下载,可以编辑
-----------------------------

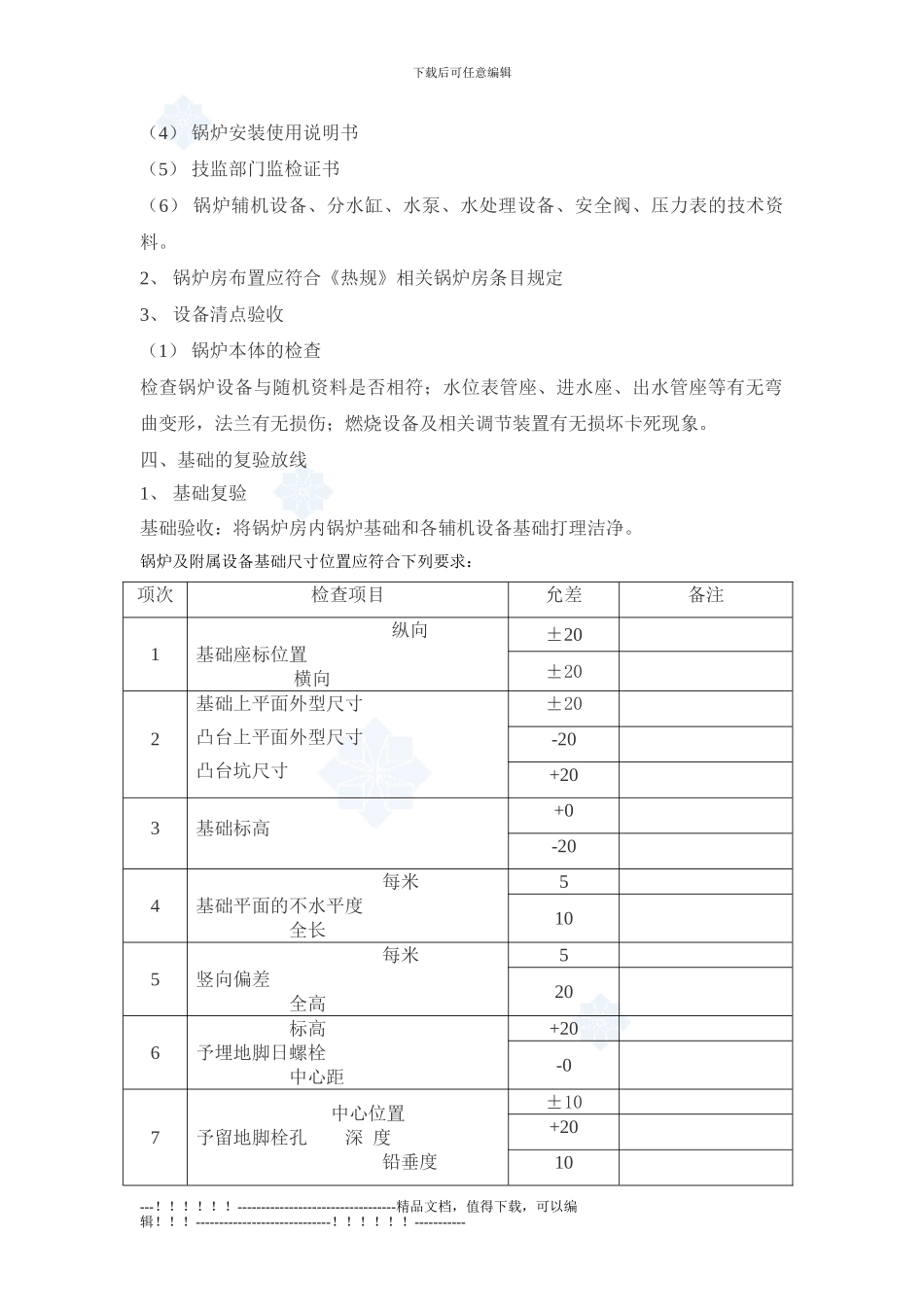

-----------下载后可任意编辑(4) 锅炉安装使用说明书(5) 技监部门监检证书(6) 锅炉辅机设备、分水缸、水泵、水处理设备、安全阀、压力表的技术资料
2、 锅炉房布置应符合《热规》相关锅炉房条目规定3、 设备清点验收(1) 锅炉本体的检查检查锅炉设备与随机资料是否相符;水位表管座、进水座、出水管座等有无弯曲变形,法兰有无损伤;燃烧设备及相关调节装置有无损坏卡死现象
四、基础的复验放线1、 基础复验基础验收:将锅炉房内锅炉基础和各辅机设备基础打理洁净

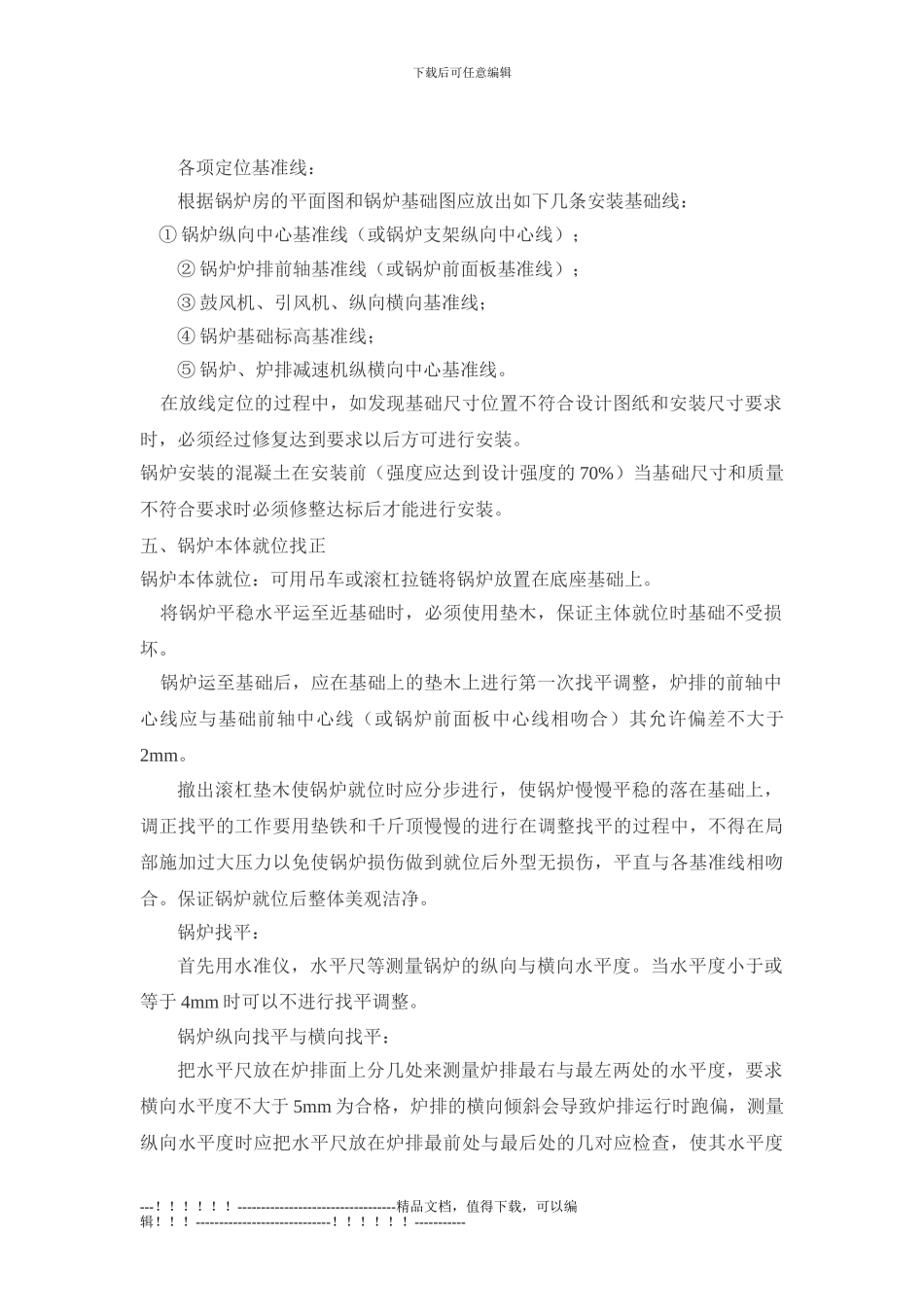

锅炉及附属设备基础尺寸位置应符合下列要求:项次检查项目允差备注1纵向基础座标位置 横向±20±202基础上平面外型尺寸凸台上平面外型尺寸凸台坑尺寸±20-20+203基础标高+0-
