下载后可任意编辑冬 季 施 工 方 案一、冬季施工编制依据GB/T19001 质量管理体系标准建筑工程冬期施工规程(JGJ104-97)混凝土质量控制标准(GB50164—92) 混凝土强度检验评定标准(GBJl07—87) 钢筋连接及验收规程(JGJl8—96)混凝土外加剂应用技术规程(GB50119-2024)二、工程概况本工程位于**市**区**公路以北,**路以西,**街以南
本工程19~24号楼为塔式住宅,现浇剪力墙结构,标准层为2
一个地下车库﹙未开工﹚
本工程工期为2007年1月20日~2009年1月2日,即工程工期跨越两个冬季,由于工期较紧张,因此抓紧冬季施工尤为重要,为保工期、创优质,冬季施工期间我们将积极与当地气象部门取得联系,随时掌握天气情况,做好冬季施工安排与防护
三、冬季施工生产任务安排及施工部署(一)冬季施工部位和项目:1、冬施部位:19-24号楼 的主体结构 标准层;地下车库待定2、冬施项目:冬施主要考虑到砼的施工、钢筋加工绑扎及模板施工3、冬施时间:**地区冬期施工起止时间为11月15---
----------------------------------精品文档,值得下载,可以编辑
-----------------------------

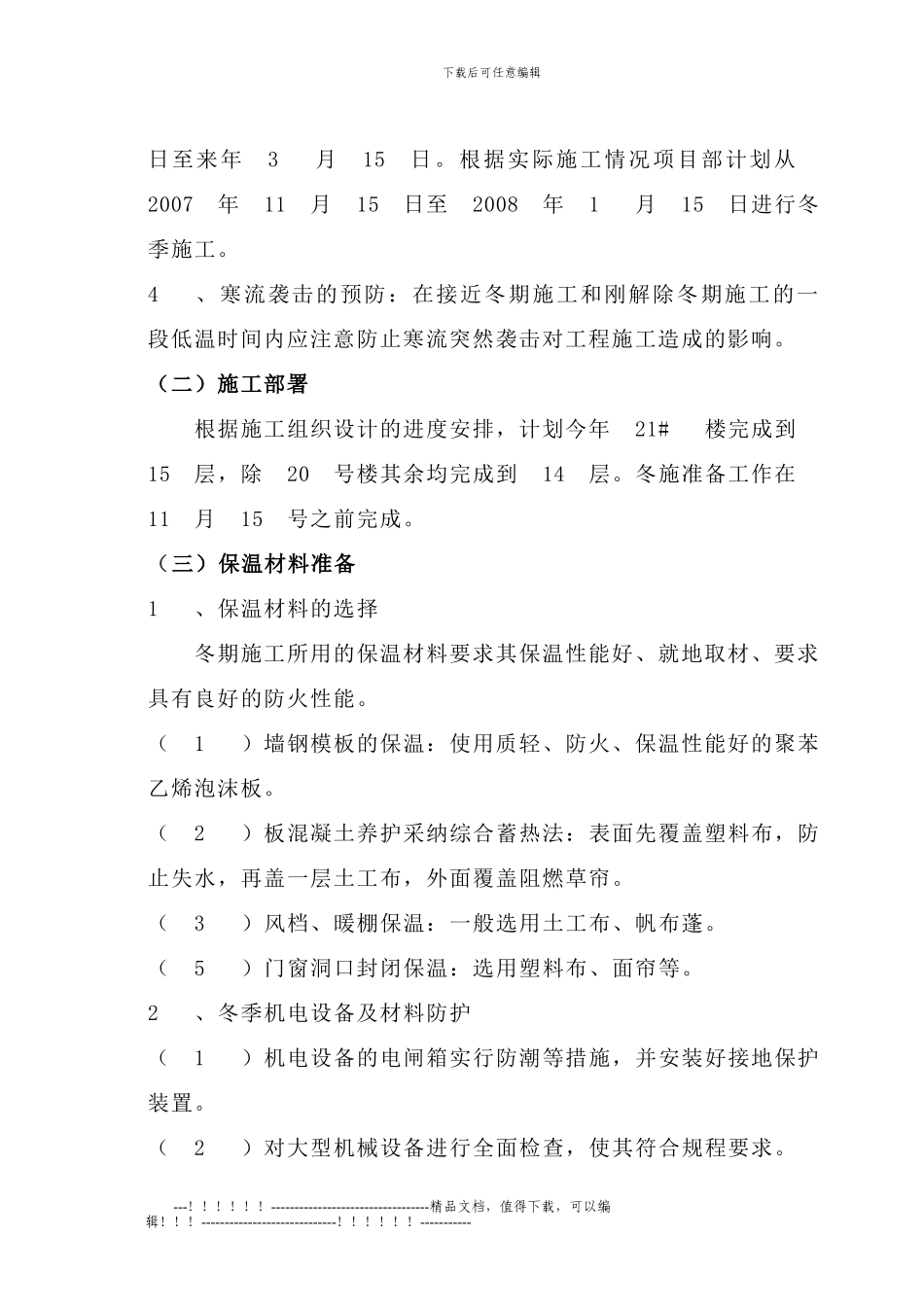

-----------下载后可任意编辑日至来年3月15日
根据实际施工情况项目部计划从2007年11月15日至2008年1月15日进行冬季施工
4、寒流袭击的预防:在接近冬期施工和刚解除冬期施工的一段低温时间内应注意防止寒流突然袭击对工程施工造成的影响
(二)施工部署根据施工组织设计的进度安排,计划今年21#楼完成到15层,除20号楼其余均完成到14层
冬施准备工作在11月15号之前完成
(三)保温材料准备1、保温材料的选择 冬期施工所用的保温材料要求其保温性能好、就
