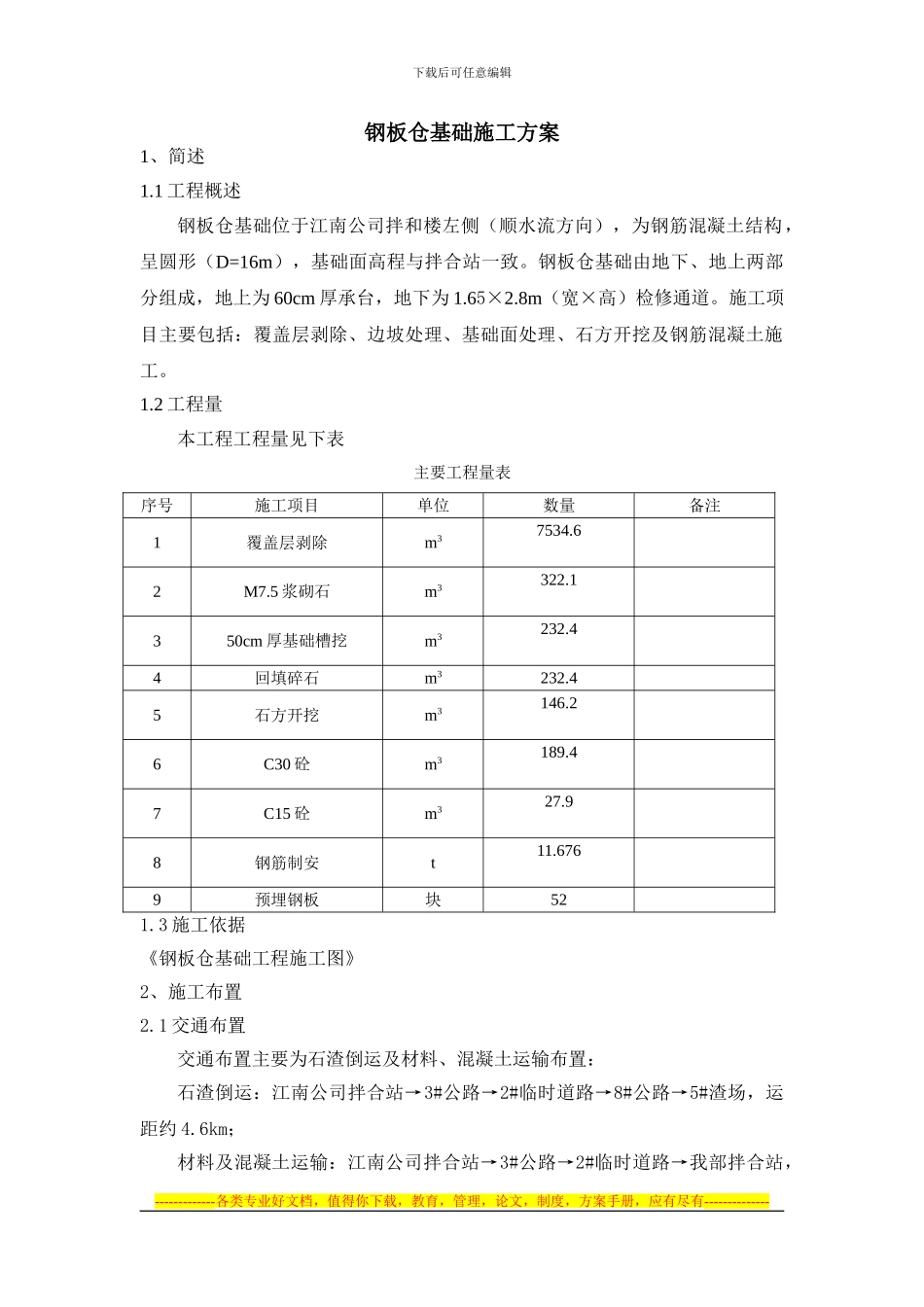

下载后可任意编辑钢板仓基础施工方案1、简述1
1 工程概述钢板仓基础位于江南公司拌和楼左侧(顺水流方向),为钢筋混凝土结构,呈圆形(D=16m),基础面高程与拌合站一致
钢板仓基础由地下、地上两部分组成,地上为 60cm 厚承台,地下为 1
8m(宽×高)检修通道
施工项目主要包括:覆盖层剥除、边坡处理、基础面处理、石方开挖及钢筋混凝土施工
2 工程量本工程工程量见下表主要工程量表序号施工项目单位数量备注1覆盖层剥除m37534
5 浆砌石m3322
1 350cm 厚基础槽挖m3232
4 4回填碎石m3232
45石方开挖m3146
2 6C30 砼m3189
4 7C15 砼m327
9 8钢筋制安t11
676 9预埋钢板块521
3 施工依据《钢板仓基础工程施工图》2、施工布置2
1 交通布置交通布置主要为石渣倒运及材料、混凝土运输布置:石渣倒运:江南公司拌合站→3#公路→2#临时道路→8#公路→5#渣场,运距约 4
6km;材料及混凝土运输:江南公司拌合站→3#公路→2#临时道路→我部拌合站,-------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有--------------下载后可任意编辑运距 2km

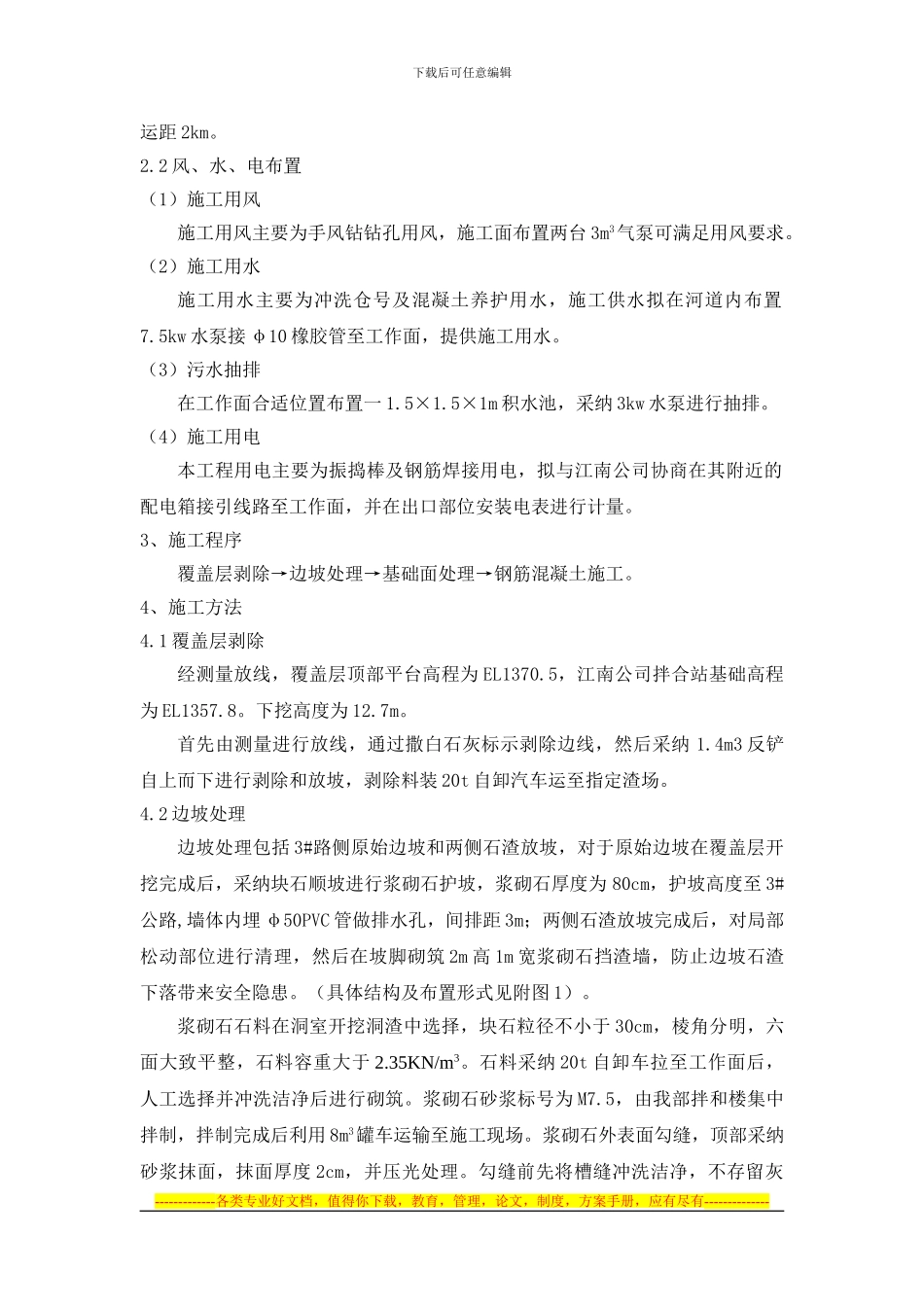

2 风、水、电布置(1)施工用风施工用风主要为手风钻钻孔用风,施工面布置两台 3m3气泵可满足用风要求
(2)施工用水施工用水主要为冲洗仓号及混凝土养护用水,施工供水拟在河道内布置7
5kw 水泵接 φ10 橡胶管至工作面,提供施工用水
(3)污水抽排在工作面合适位置布置一 1
5×1m 积水池,采纳 3kw 水泵进行抽排
(4)施工用电本工程用电主要为振捣棒及钢筋焊接用电,拟与江南公司协商在其附近的配电箱接引线路至工作面,并在出口部位安装电表进行计量

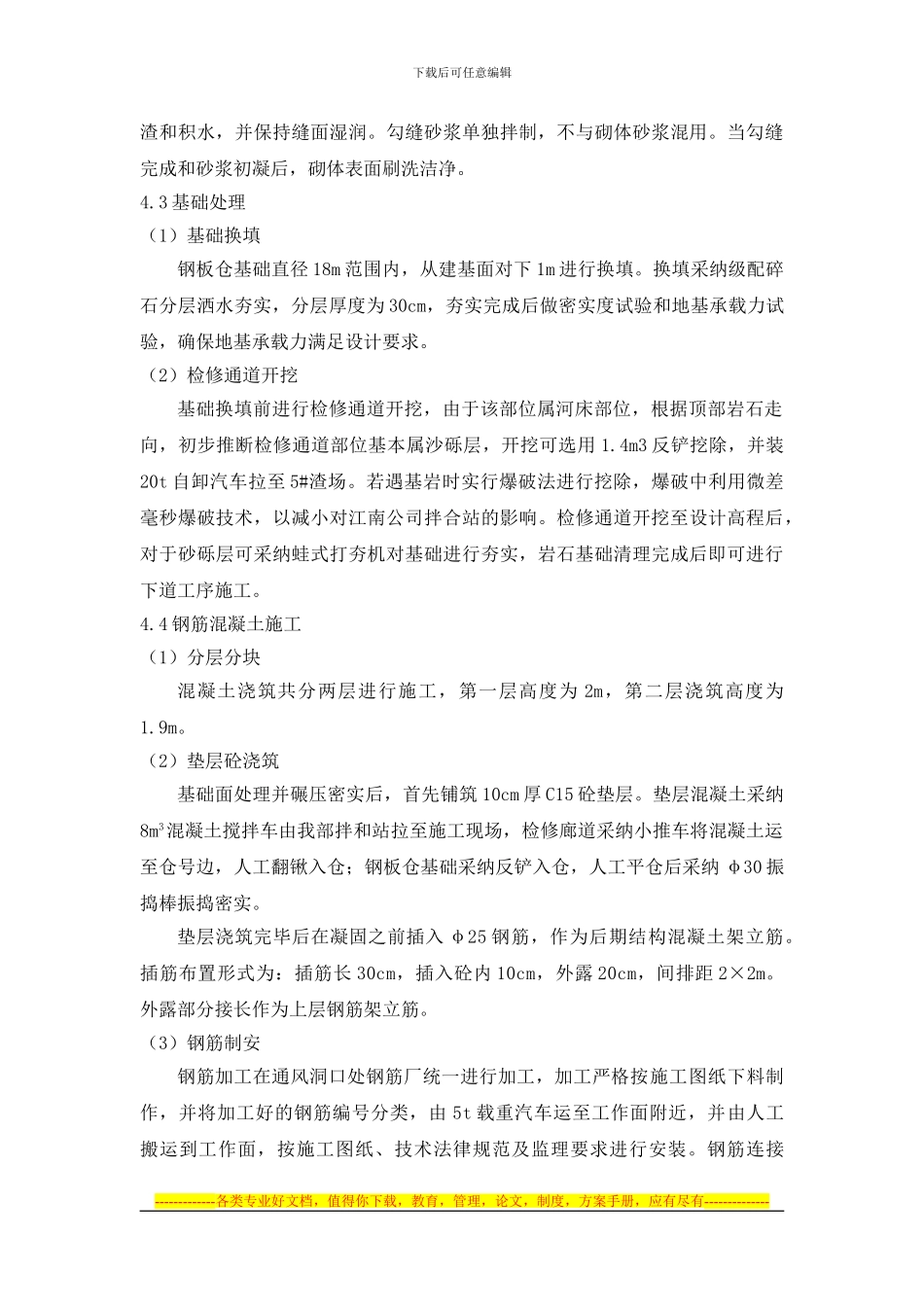

3、施工程序覆盖层剥除→边坡处理
