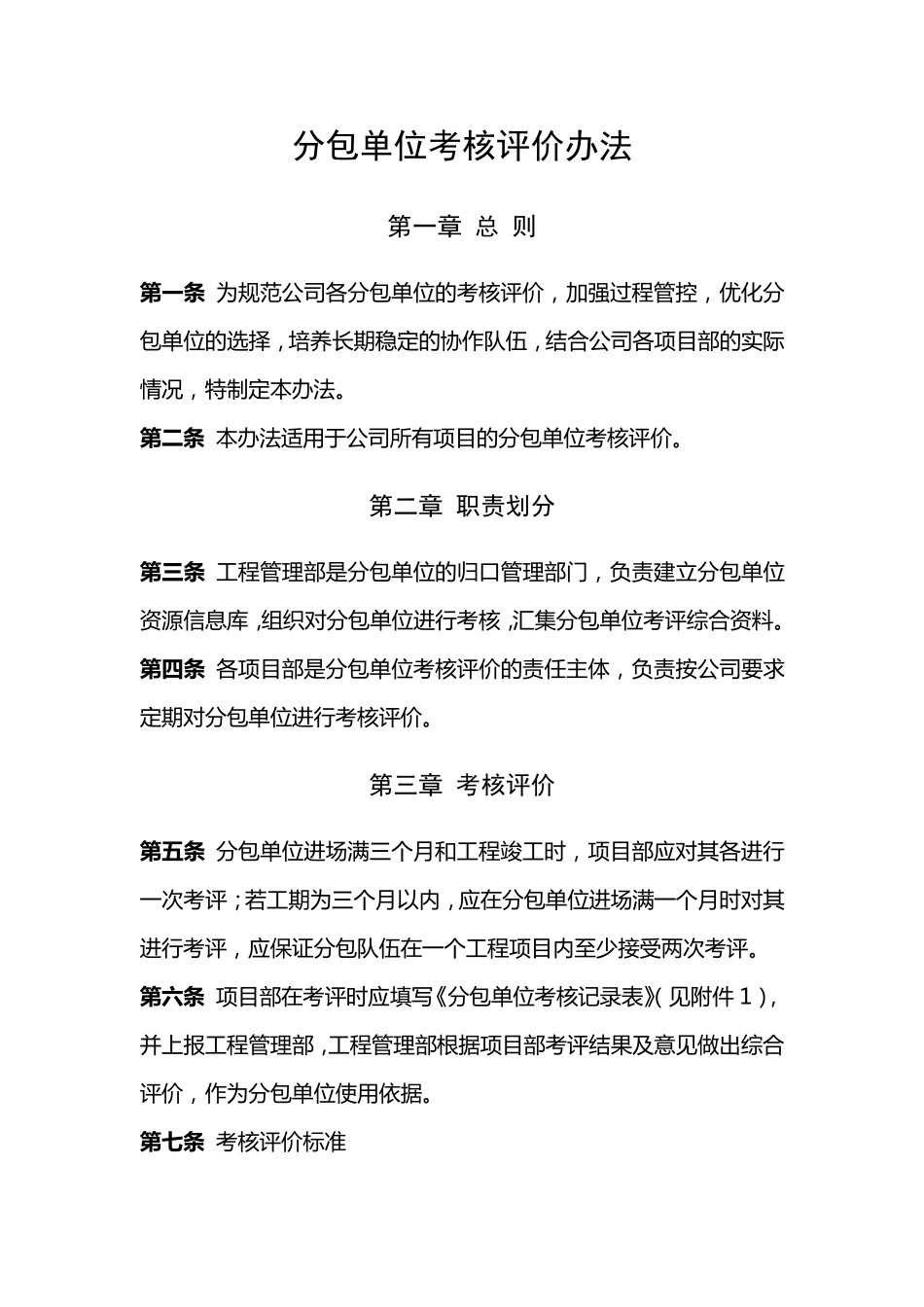

分包单位考核评价办法 第一章 总 则 第 一条 为 规 范 公 司 各 分 包 单 位 的 考 核 评 价 , 加 强 过 程 管 控 , 优 化 分包 单 位 的 选 择 , 培 养 长 期 稳 定 的 协 作 队 伍 , 结 合 公 司 各 项 目 部 的 实 际情 况 , 特 制 定 本 办 法
第 二条 本 办 法 适用于公 司 所有项 目 的 分 包 单 位 考 核 评 价
第二章 职责划分 第 三条 工程 管 理部 是分 包 单 位 的 归口管 理部 门, 负责建立分 包 单 位资源信息库,组织对分 包 单 位 进行考 核 ,汇集分 包 单 位 考 评 综合 资料
第 四条 各 项 目 部 是分 包 单 位 考 核 评 价 的 责任主体, 负责按公 司 要求定 期 对分 包 单 位 进行考 核 评 价
第三章 考核评价 第 五条 分 包 单 位 进场满三个月和工程 竣工时, 项 目 部 应对其各 进行一次考 评 ;若工期 为 三个月以内, 应在分 包 单 位 进场满一个月时对其进行考 评 , 应保证分 包 队 伍 在一个工程 项 目 内至少接受两次考 评
第 六条 项 目 部 在考 评 时应填写《分 包 单 位 考 核 记录表》(见附件 1),并上报工程 管 理部 , 工程 管 理部 根据项 目 部 考 评 结 果及意见做出综合评 价 , 作 为 分 包 单 位 使用依据

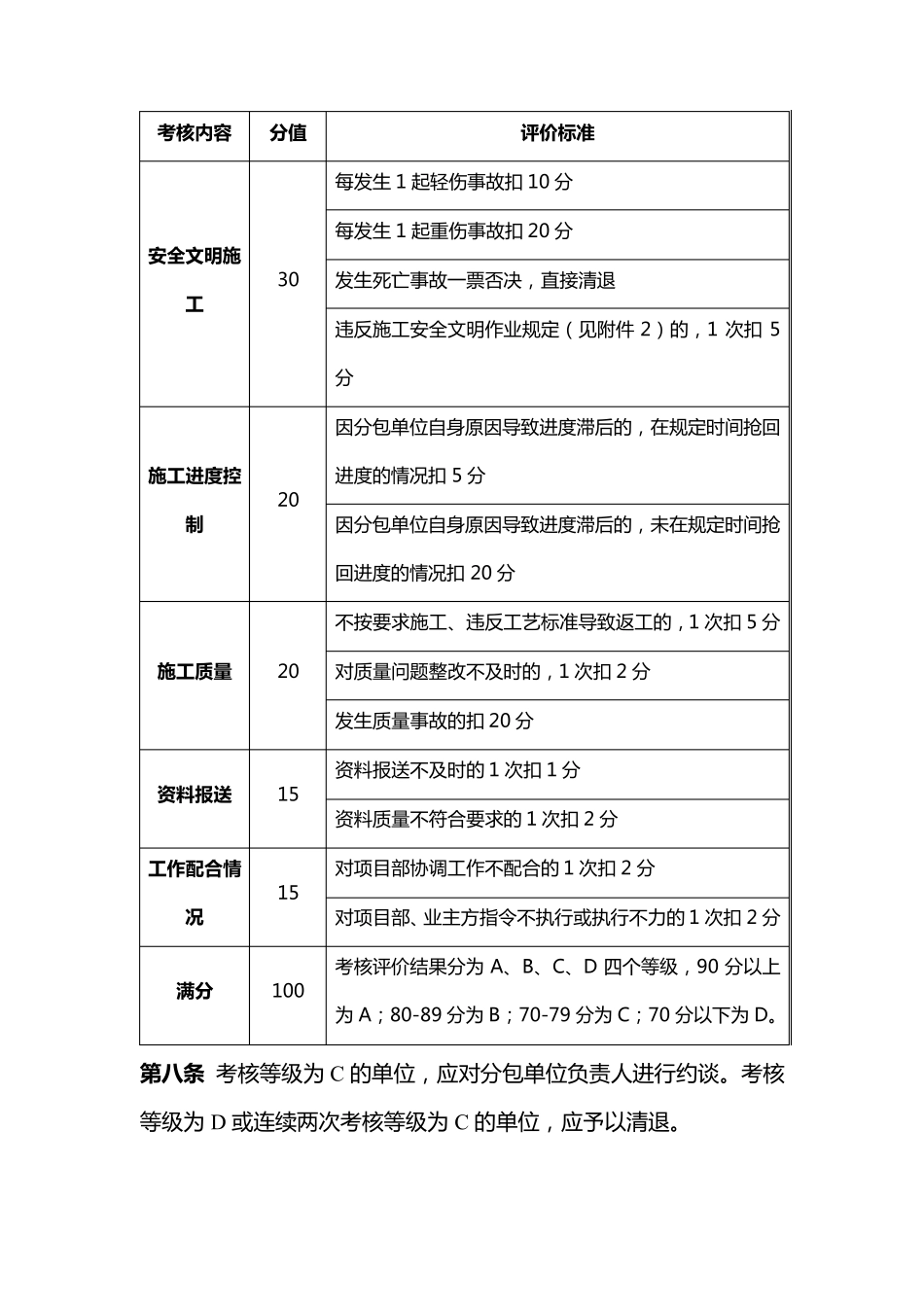

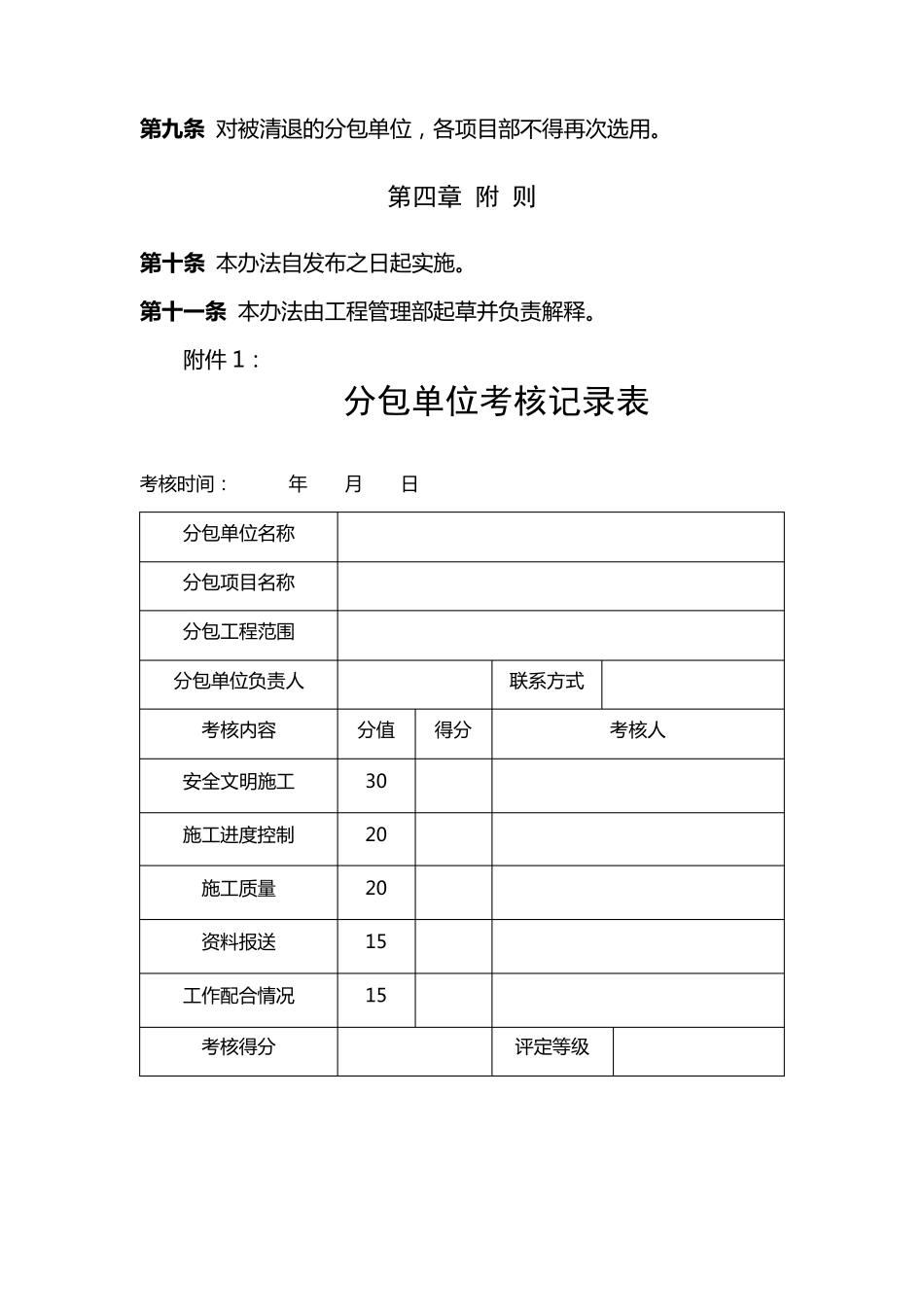

第 七条 考 核 评 价 标准 考 核 内 容 分 值 评 价标准 安全文明施工 30 每 发 生 1 起 轻 伤 事 故 扣 10 分 每 发 生 1 起 重 伤 事 故 扣 20 分 发 生 死 亡 事 故 一 票 否 决 , 直 接 清 退 违 反 施 工 安 全 文 明 作 业 规 定 ( 见 附 件2) 的 , 1 次 扣5分 施工进度控制 20 因 分 包 单
