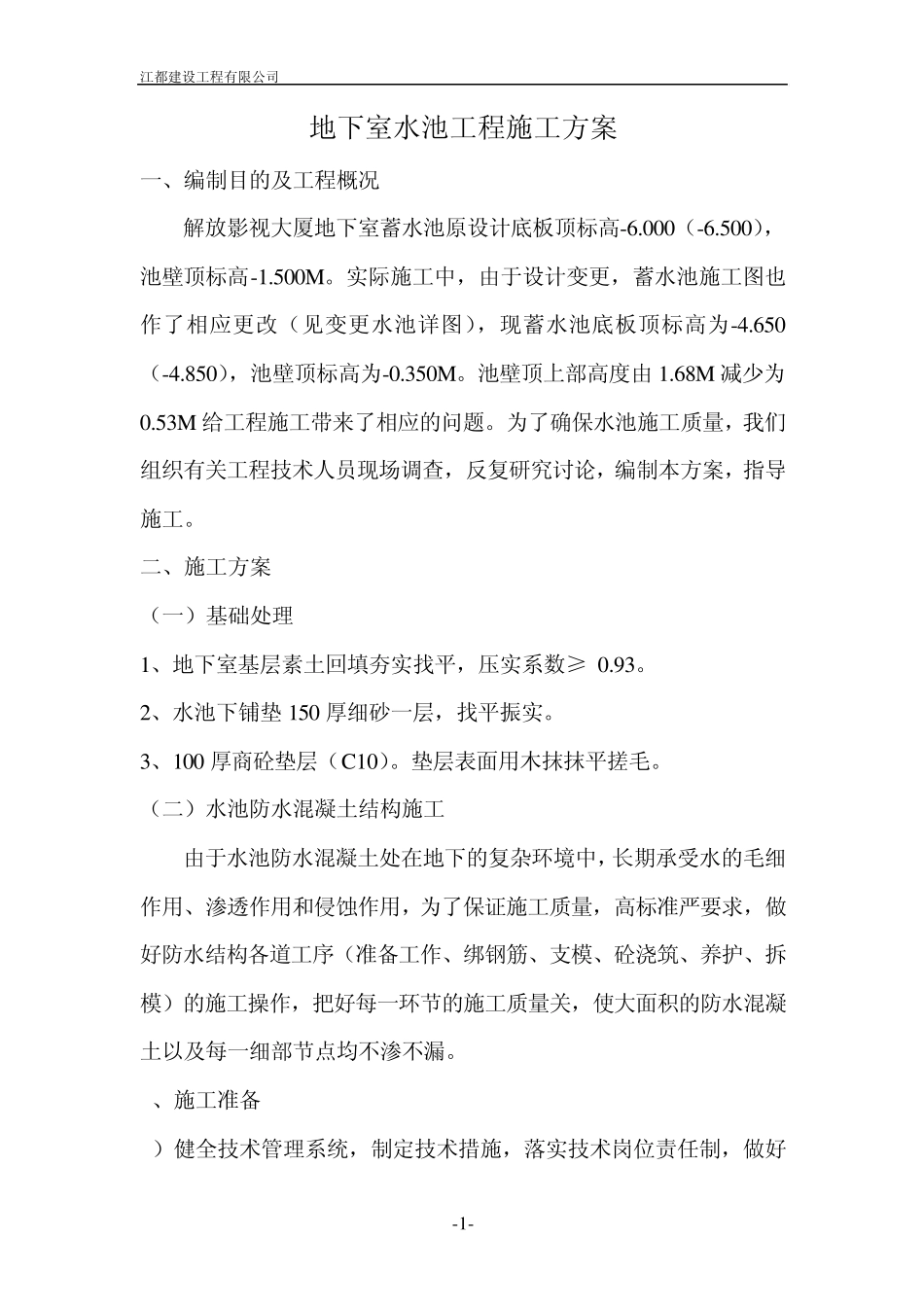

江都建设工程有限公司 -1- 地下室水池工程施工方案 一、编制目的及工程概况 解放影视大厦地下室蓄水池原设计底板顶标高-6
000(-6
500),池壁顶标高-1
实际施工中,由于设计变更,蓄水池施工图也作了相应更改(见变更水池详图),现蓄水池底板顶标高为-4
650(-4
850),池壁顶标高为-0
池壁顶上部高度由1
68M 减少为0
53M 给工程施工带来了相应的问题
为了确保水池施工质量,我们组织有关工程技术人员现场调查,反复研究讨论,编制本方案,指导施工
二、施工方案 (一)基础处理 1、地下室基层素土回填夯实找平,压实系数≥ 0
2、水池下铺垫 150 厚细砂一层,找平振实
3、100 厚商砼垫层(C10)
垫层表面用木抹抹平搓毛
(二)水池防水混凝土结构施工 由于水池防水混凝土处在地下的复杂环境中,长期承受水的毛细作用、渗透作用和侵蚀作用,为了保证施工质量,高标准严要求,做好防水结构各道工序(准备工作、绑钢筋、支模、砼浇筑、养护、拆模)的施工操作,把好每一环节的施工质量关,使大面积的防水混凝土以及每一细部节点均不渗不漏
1、施工准备 1)健全技术管理系统,制定技术措施,落实技术岗位责任制,做好江都建设工程有限公司 -2 - 技术交底,以及质量检验和评定的准备工作
2)防水混凝土选用新意达商砼(抗渗标号为S12,砼标号由于图纸未予明确,请建设单位、监理公司审批本方案时,予以明确水池砼标号)
3)因 8轴,斜形部位及池内砼柱、砼池壁距原地下室墙及柱间隙仅有120mm
此部分范围内的模板无法支设,经研究决定砌 120实心砖墙(M10水泥砂浆),外抹 15mm水泥砂浆代替内模、外模,采用单面支模的方法支设
4)在砼垫层上弹出池壁的中心线,及池底钢筋的纵横间距位置线,以确保池底钢筋位置准确
2、钢筋工程 钢筋原材料必须有出
