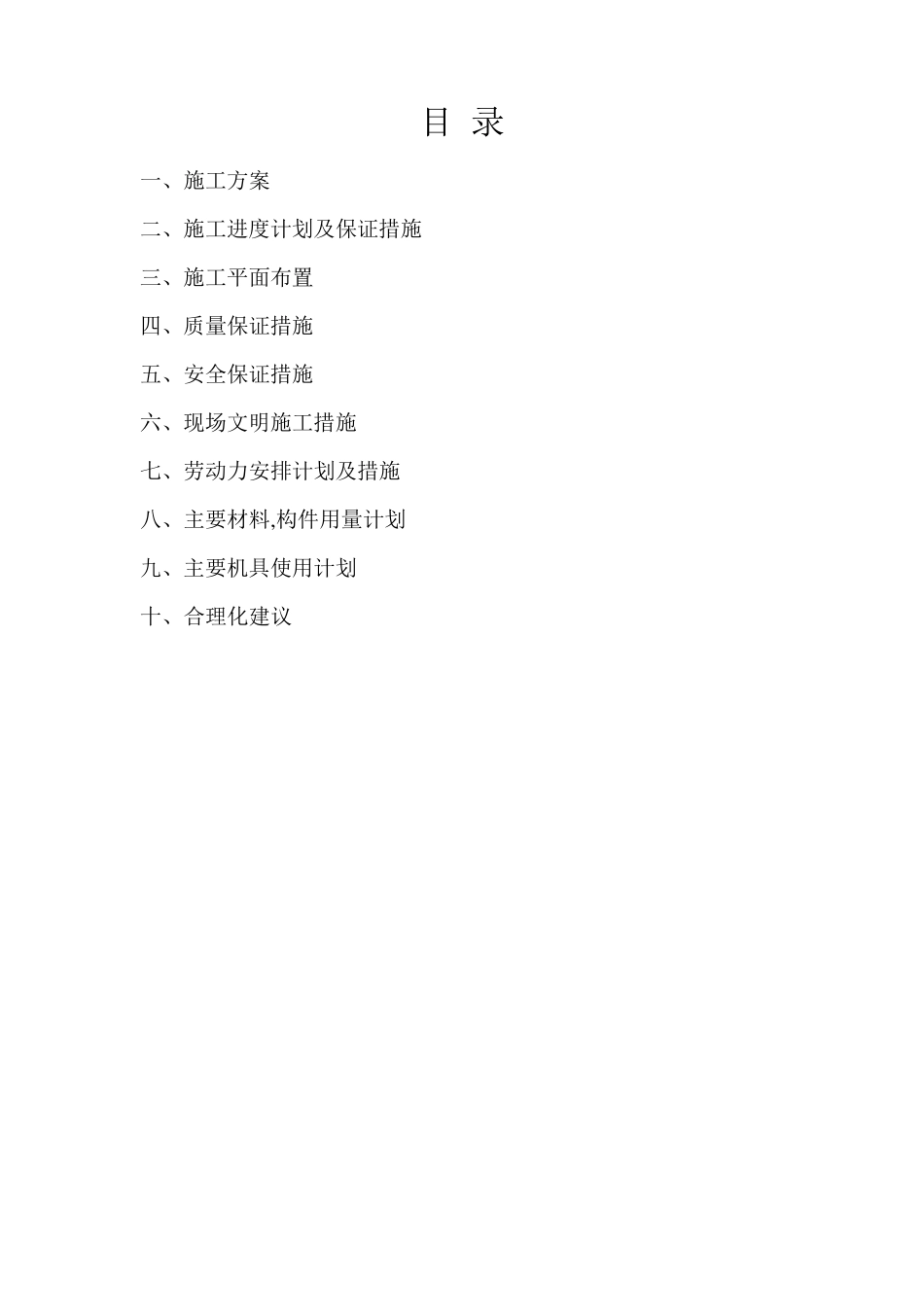

目 录 一、施工方案 二、施工进度计划及保证措施 三、施工平面布置 四、质量保证措施 五、安全保证措施 六、现场文明施工措施 七、劳动力安排计划及措施 八、主要材料,构件用量计划 九、主要机具使用计划 十、合理化建议 一,施工方案 1,工程概况 本工程为常德市西湖管理区东洲办事处土地整理工程, 地处常德市西湖管理区东洲办 事处

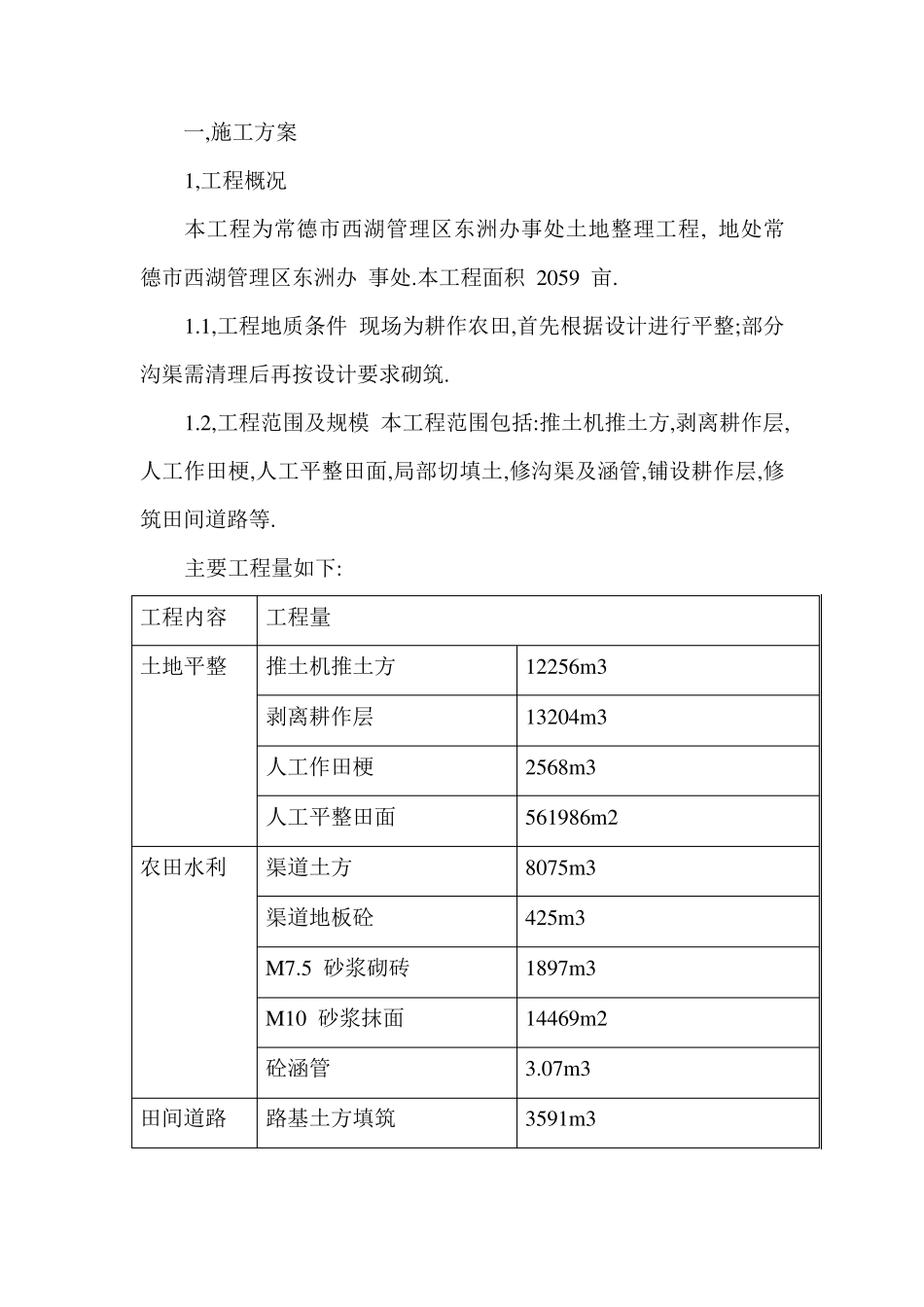

本工程面积 2059 亩
1,工程地质条件 现场为耕作农田,首先根据设计进行平整;部分沟渠需清理后再按设计要求砌筑
2,工程范围及规模 本工程范围包括:推土机推土方,剥离耕作层,人工作田梗,人工平整田面,局部切填土,修沟渠及涵管,铺设耕作层,修筑田间道路等
主要工程量如下: 工程内容 工程量 土地平整 推土机推土方 12256m3 剥离耕作层 13204m3 人工作田梗 2568m3 人工平整田面 561986m2 农田水利 渠道土方 8075m3 渠道地板砼 425m3 M7
5 砂浆砌砖 1897m3 M10 砂浆抹面 14469m2 砼涵管 3

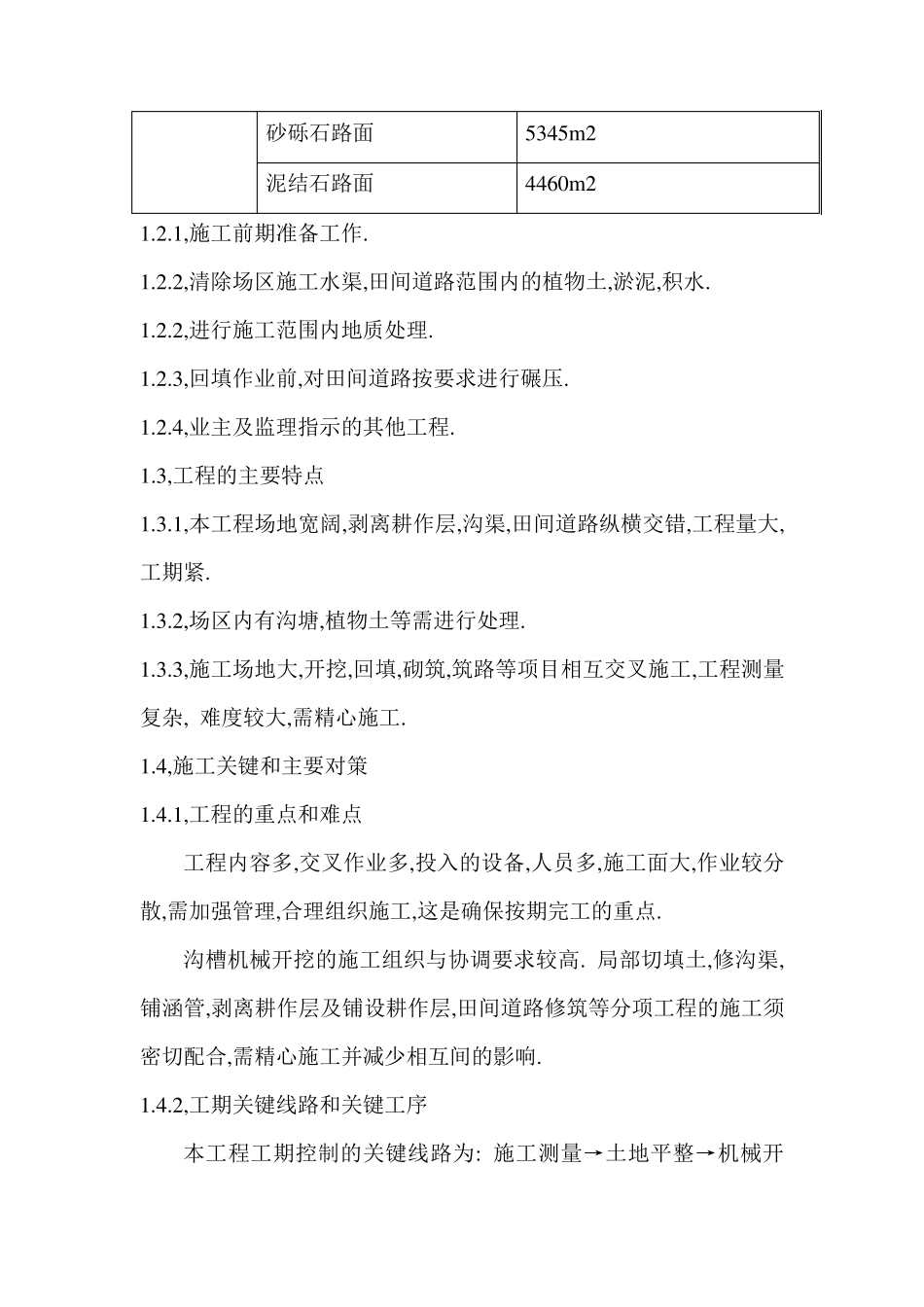

07m3 田间道路 路基土方填筑 3591m3 砂砾石路面 5345m 2 泥结石路面 4460m 2 1
1,施工前期准备工作
2,清除场区施工水渠,田间道路范围内的植物土,淤泥,积水
2,进行施工范围内地质处理
3,回填作业前,对田间道路按要求进行碾压
4,业主及监理指示的其他工程
3,工程的主要特点 1
1,本工程场地宽阔,剥离耕作层,沟渠,田间道路纵横交错,工程量大,工期紧
2,场区内有沟塘,植物土等需进行处理
3,施工场地大,开挖,回填,砌筑,筑路等项目相互交叉施工,工程测量复杂, 难度较大,需精心施工
4,施工关键和主要对策 1
1,工程的重点和难点 工程内容多,交叉作业多,投入的设备,人员多,
