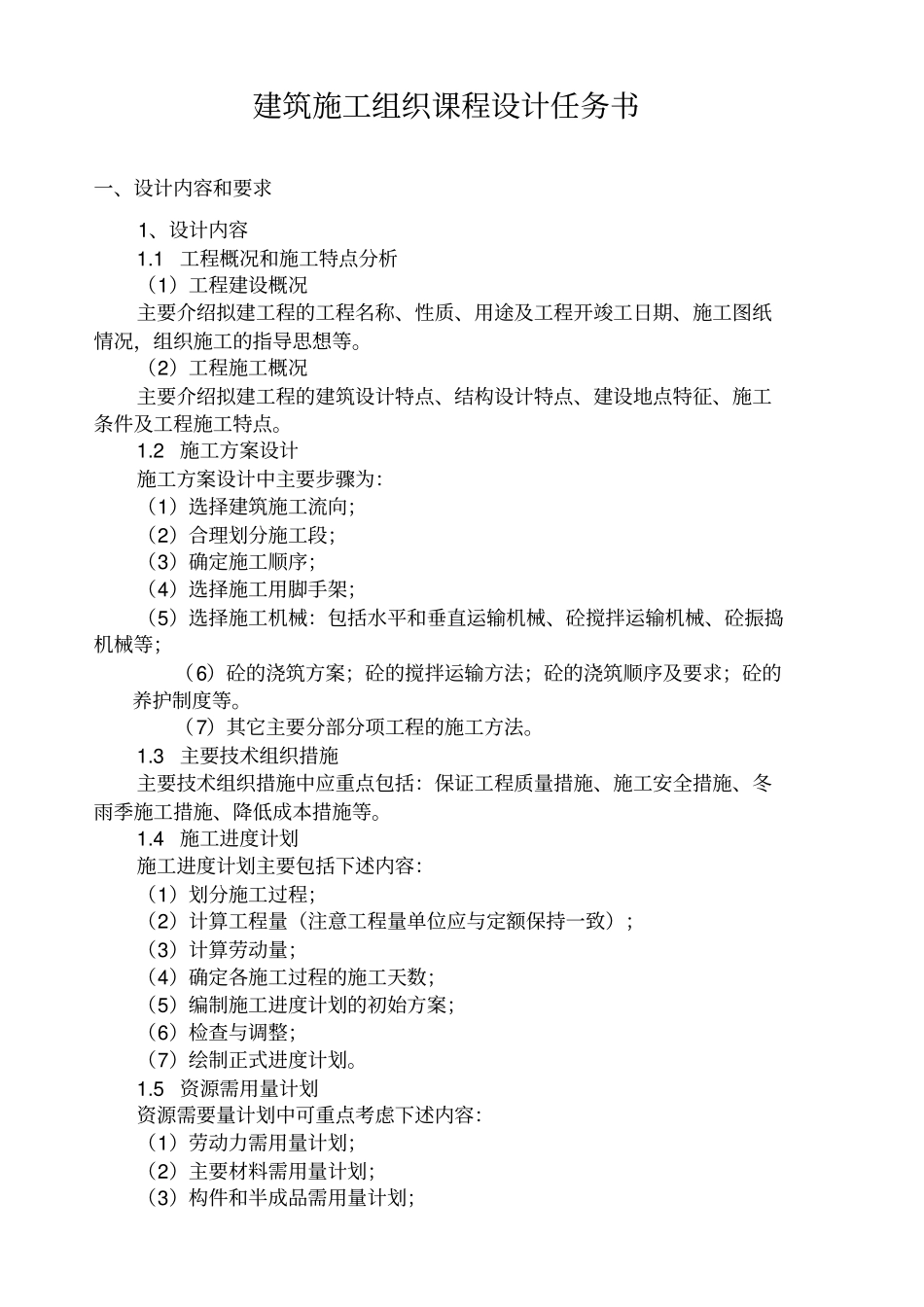

建筑施工组织课程设计任务书一、设计内容和要求1、设计内容1.1 工程概况和施工特点分析(1)工程建设概况主要介绍拟建工程的工程名称、性质、用途及工程开竣工日期、施工图纸情况,组织施工的指导思想等。(2)工程施工概况主要介绍拟建工程的建筑设计特点、结构设计特点、建设地点特征、施工条件及工程施工特点。1.2 施工方案设计施工方案设计中主要步骤为:(1)选择建筑施工流向;(2)合理划分施工段;(3)确定施工顺序;(4)选择施工用脚手架;(5)选择施工机械:包括水平和垂直运输机械、砼搅拌运输机械、砼振捣机械等;(6)砼的浇筑方案;砼的搅拌运输方法;砼的浇筑顺序及要求;砼的养护制度等。(7)其它主要分部分项工程的施工方法。1.3 主要技术组织措施主要技术组织措施中应重点包括:保证工程质量措施、施工安全措施、冬雨季施工措施、降低成本措施等。1.4 施工进度计划施工进度计划主要包括下述内容:(1)划分施工过程;(2)计算工程量(注意工程量单位应与定额保持一致);(3)计算劳动量;(4)确定各施工过程的施工天数;(5)编制施工进度计划的初始方案;(6)检查与调整;(7)绘制正式进度计划。1.5 资源需用量计划资源需要量计划中可重点考虑下述内容:(1)劳动力需用量计划;(2)主要材料需用量计划;(3)构件和半成品需用量计划;(4)施工机械需用量计划。1.6 施工平面图施工平面图设计中应考虑下述内容:(1)确定垂直运输机械的布置;(2)确定搅拌站、仓库、材料、构件堆场以及加工厂的位置;(3)现场运输道路;(4)临时设施布置;(5)水、电管网布置。1.7 主要技术经济措施(1)现场施工安全措施;(2)现场文明施工措施;(3)质量措施;(4)降低成本措施;(5)主要材料节约措施。2、设计成果:(1)设计说明书三千到五千字,其中必须有施工方案选择的理由,分析计算过程,主体结构施工进度计划,单位工程施工进度和平面图设计的说明,并附有必要的简图。(2)施工进度网络计划一份。 (手绘,必须用尺子绘图)(3)施工平面图一份( 3#图比例 1:200--1:500 ;手绘;必须用尺子绘图)注意 :如没有按要求用直尺画图,一律算零分处理,保持图纸整洁。设计说明书及施工过程可以电子稿。二、设计条件1、工程概况本工程为九江市某厂综合楼,位于前进东路,由I 部和 II 部组成 L 型转角楼。采用现浇柱,预制梁,整体装配式钢筋混凝土框架结构。(1)层高及建筑面积: I 部五层,顶高 ...
