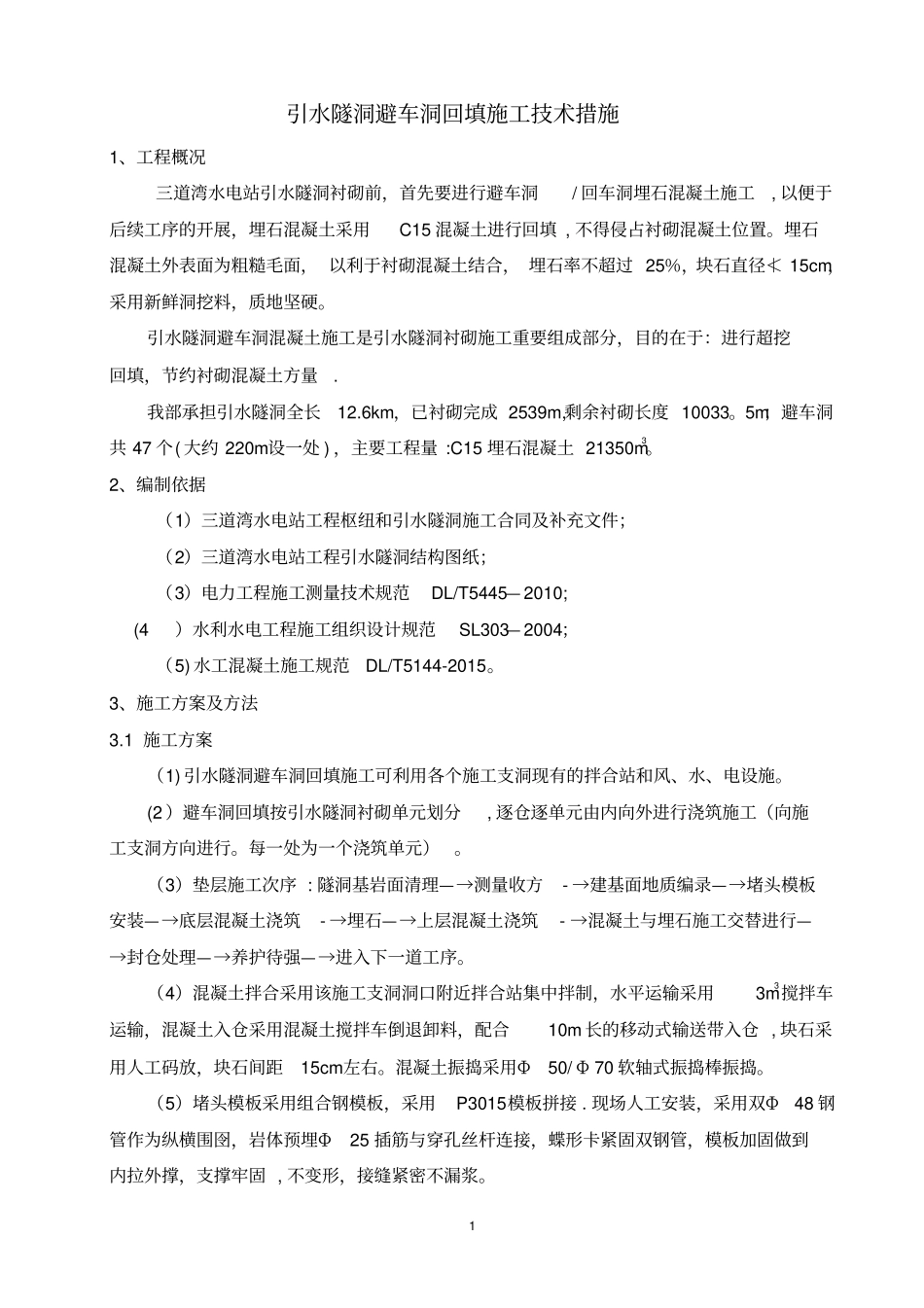

安全环保控制措施5 1 引水隧洞避车洞回填施工技术措施1、工程概况三道湾水电站引水隧洞衬砌前,首先要进行避车洞/ 回车洞埋石混凝土施工, 以便于后续工序的开展,埋石混凝土采用C15 混凝土进行回填 , 不得侵占衬砌混凝土位置
埋石混凝土外表面为粗糙毛面, 以利于衬砌混凝土结合, 埋石率不超过 25%,块石直径≮ 15cm,采用新鲜洞挖料,质地坚硬
引水隧洞避车洞混凝土施工是引水隧洞衬砌施工重要组成部分,目的在于:进行超挖回填,节约衬砌混凝土方量
我部承担引水隧洞全长12
6km,已衬砌完成 2539m,剩余衬砌长度 10033
5m;避车洞共 47 个( 大约 220m设一处 ) ,主要工程量 :C15 埋石混凝土 21350m3
2、编制依据(1)三道湾水电站工程枢纽和引水隧洞施工合同及补充文件;(2)三道湾水电站工程引水隧洞结构图纸;(3)电力工程施工测量技术规范DL/T5445— 2010; (4)水利水电工程施工组织设计规范SL303— 2004;(5) 水工混凝土施工规范DL/T5144-2015
3、施工方案及方法3

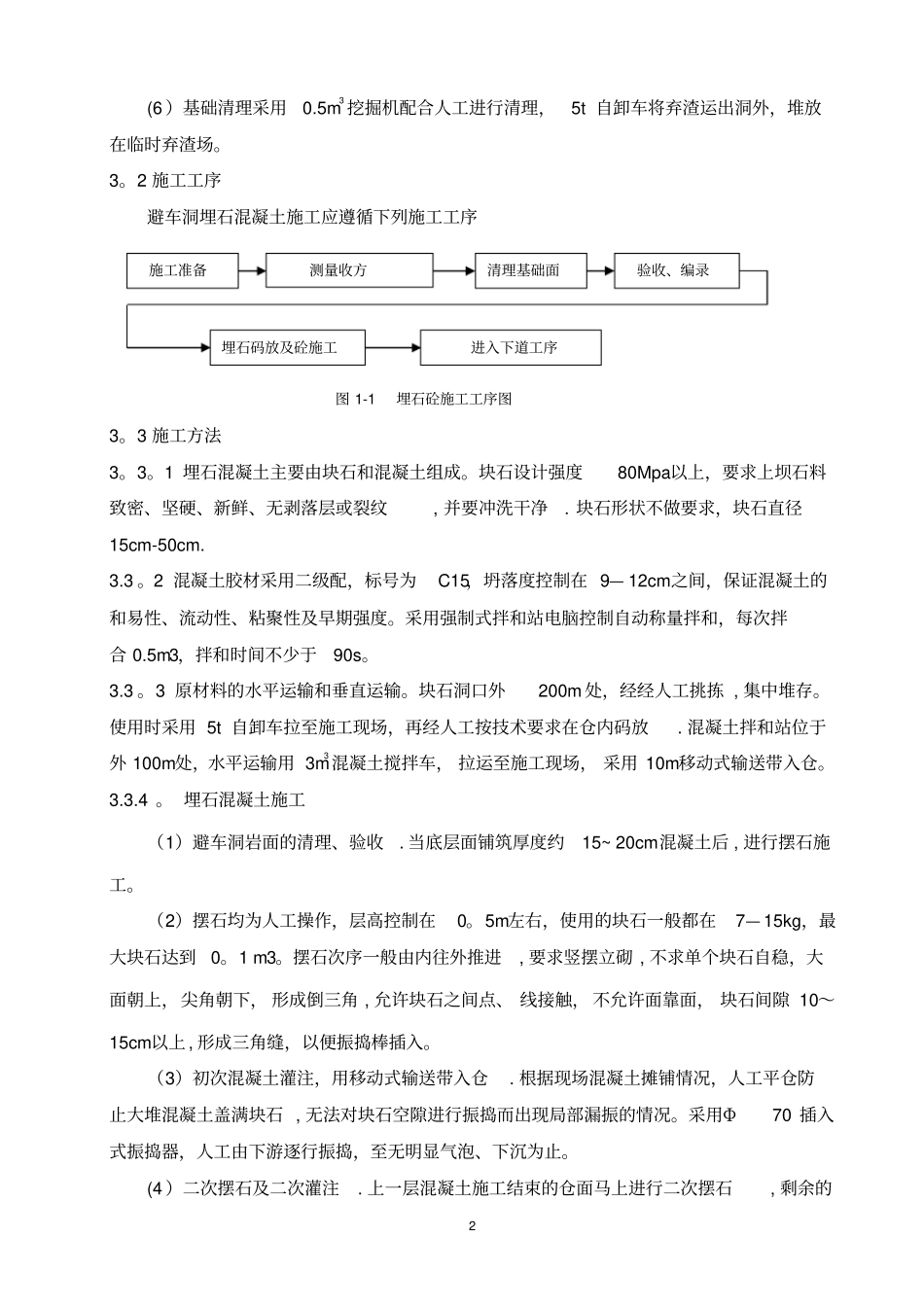

1 施工方案(1) 引水隧洞避车洞回填施工可利用各个施工支洞现有的拌合站和风、水、电设施
(2 )避车洞回填按引水隧洞衬砌单元划分, 逐仓逐单元由内向外进行浇筑施工(向施工支洞方向进行
每一处为一个浇筑单元)
(3)垫层施工次序 : 隧洞基岩面清理—→测量收方
