下载后可任意编辑东风隧道(4#横洞)正洞反坡施工方案工期对比东风隧道 3#横洞承担正洞施工任务 2700 米,里程为:DK646+000~DK648+700,其中Ⅱ级围岩 115 米,Ⅲ级围岩 815 米,Ⅳ级围岩 1395 米,Ⅴ级围岩 375 米
到 2024 年 10 月 7 号,已完成 135 米 DK646+000~DK646+135,其中Ⅱ级围岩 55 米,Ⅲ级围岩 60 米,Ⅳ级围岩 20 米
剩余的任务:2565 米,里程为:DK646+135~DK648+700,其中Ⅱ级围岩 60米,Ⅲ级围岩 755 米,Ⅳ级围岩 1375 米,Ⅴ级围岩 375 米
施工进度指标为Ⅱ级围岩 160 米/月,Ⅲ级围岩 120 米/月,Ⅳ级围岩 80 米/月,Ⅴ级围岩40 米/月
从一端掘进工期为:60/160+755/120+1375/80+375/40=33
2 月=996 天
从两端掘进,以 DK647+574 为交汇里程从 3#口向出口方向掘进的任务为 1439 米,其中Ⅱ级围岩 60 米,Ⅲ级围 岩 575 米 , Ⅳ 级 围 岩 655 米 , Ⅴ 级 围 岩 149 米
掘 进 时 间 为 :60/160+575/120+655/80+149/40=17
1 月=513 天从 4#口向进口方向掘进的任务为 1126 米,其中Ⅲ级围岩 180 米,Ⅳ级围岩 720 米,Ⅴ级围岩 226 米
掘进时间为:180/120+720/80+226/40=16
2月=486 天从两端掘进总工期为 17
1 月(513 天)
反坡施工较一端施工工期节约 483 天,大大提高了施工进度和效率

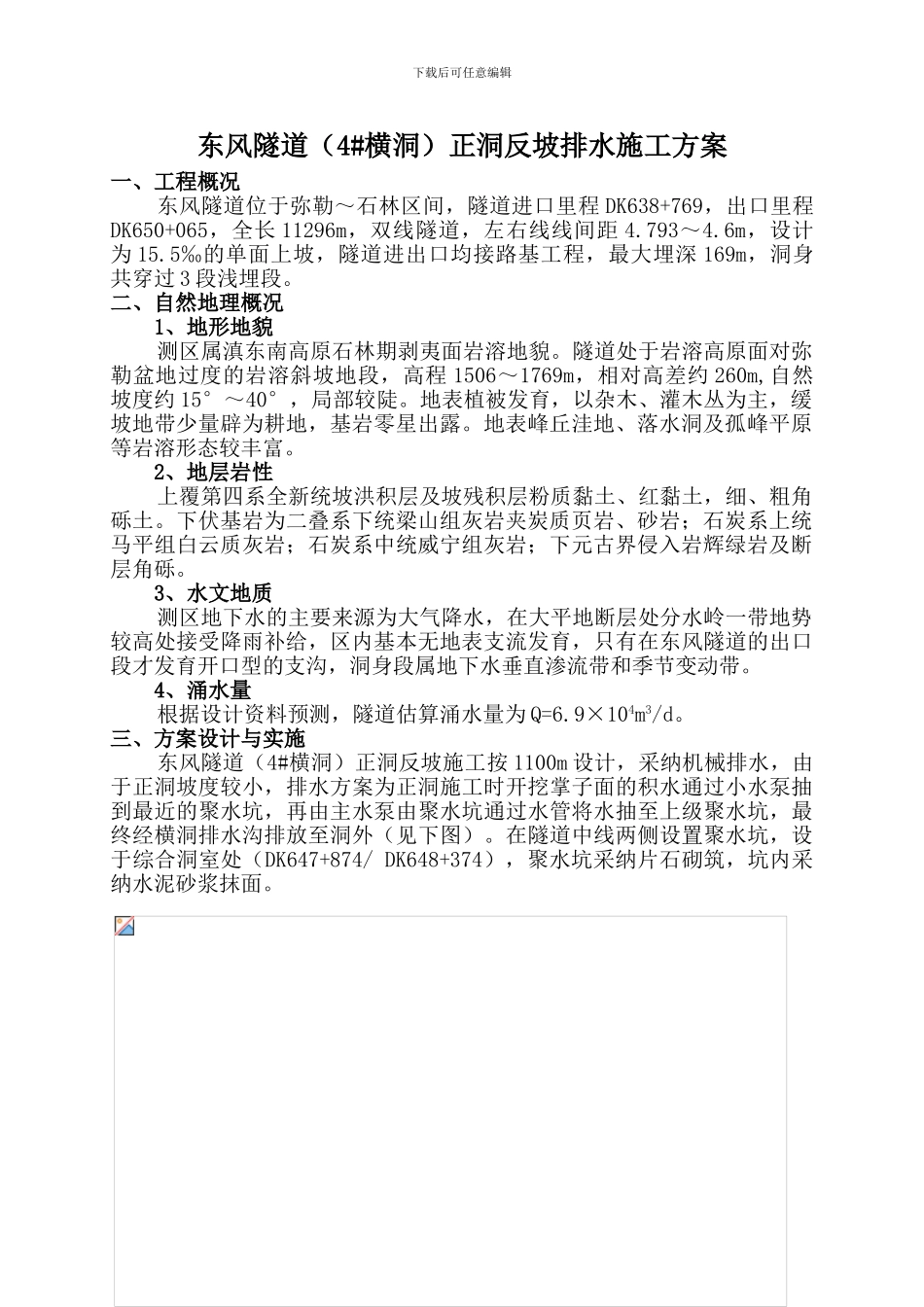

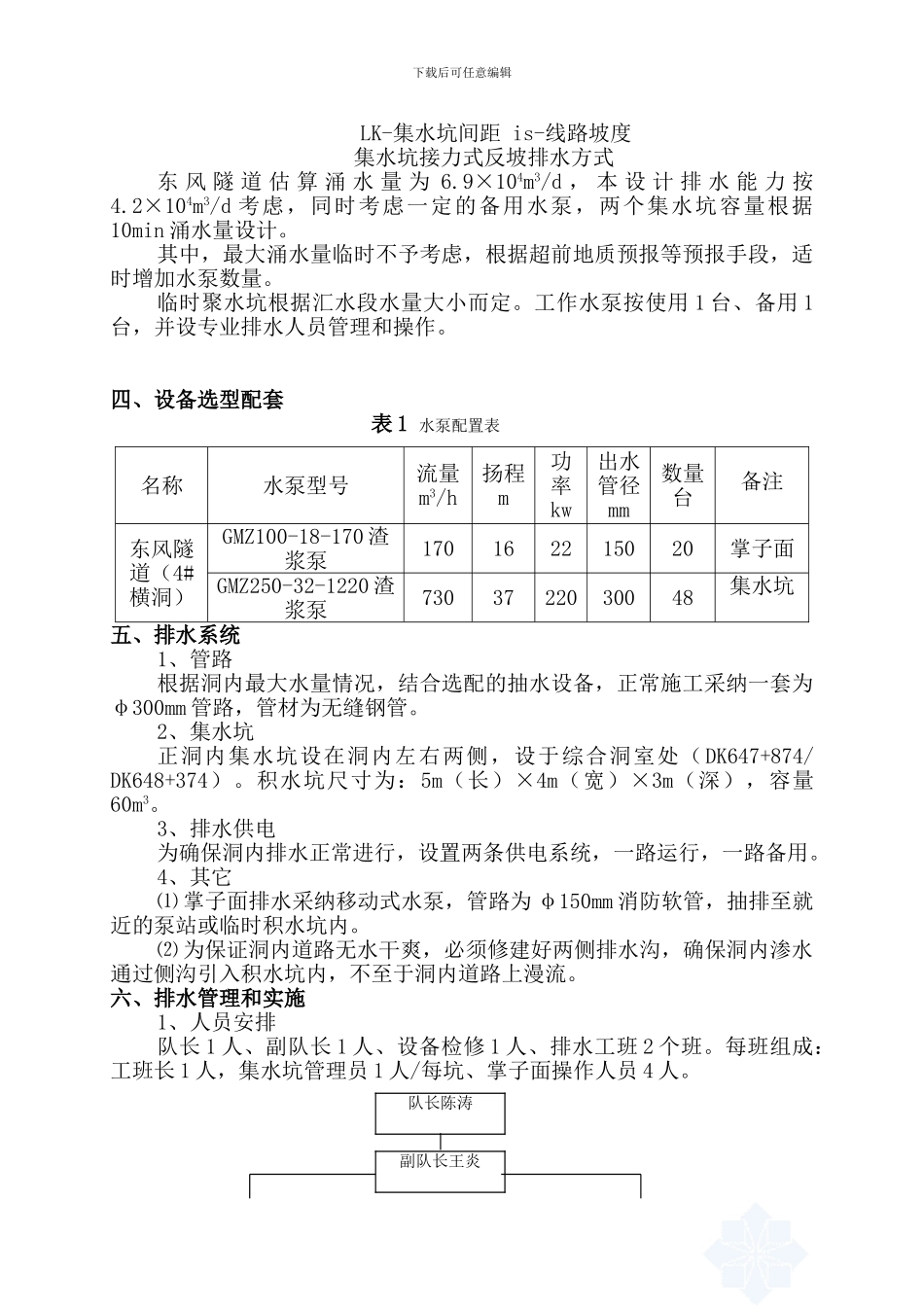

下载后可任意编辑东风隧道(4#横洞)正洞反坡排水施工方案一、工程概况东风隧道位于弥勒~石林区间,隧道进口里程 DK638+769,出口里程DK650+065,全长 11296m,双线隧
