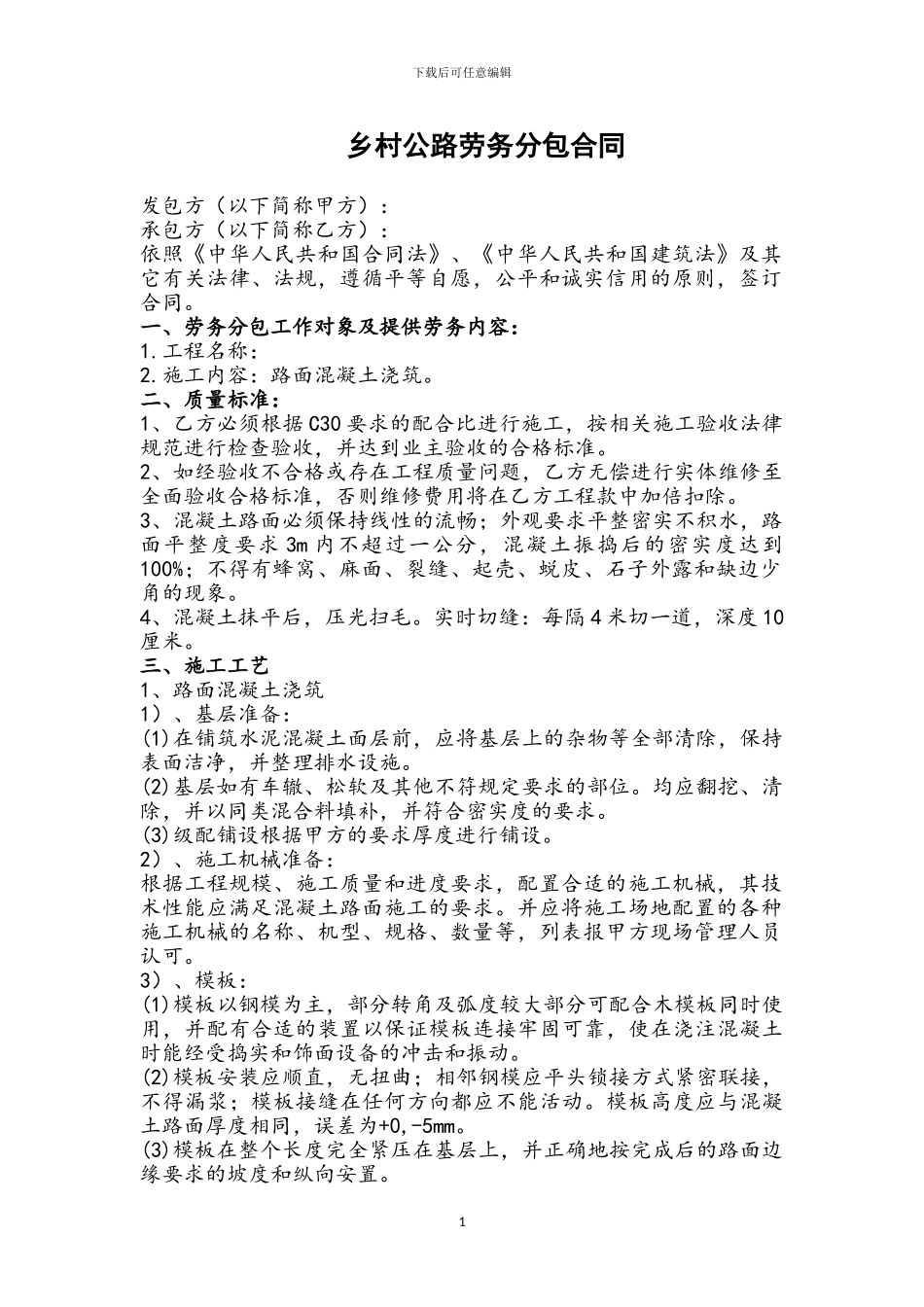

1下载后可任意编辑 乡村公路劳务分包合同发包方(以下简称甲方):承包方(以下简称乙方):依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、法规,遵循平等自愿,公平和诚实信用的原则,签订合同
一、劳务分包工作对象及提供劳务内容:1
工程名称:2
施工内容:路面混凝土浇筑
二、质量标准:1、乙方必须根据 C30 要求的配合比进行施工,按相关施工验收法律规范进行检查验收,并达到业主验收的合格标准
2、如经验收不合格或存在工程质量问题,乙方无偿进行实体维修至全面验收合格标准,否则维修费用将在乙方工程款中加倍扣除
3、混凝土路面必须保持线性的流畅;外观要求平整密实不积水,路面平整度要求 3m 内不超过一公分,混凝土振捣后的密实度达到100%;不得有蜂窝、麻面、裂缝、起壳、蜕皮、石子外露和缺边少角的现象
4、混凝土抹平后,压光扫毛
实时切缝:每隔 4 米切一道,深度 10厘米
三、施工工艺1、路面混凝土浇筑1)、基层准备:(1)在铺筑水泥混凝土面层前,应将基层上的杂物等全部清除,保持表面洁净,并整理排水设施
(2)基层如有车辙、松软及其他不符规定要求的部位
均应翻挖、清除,并以同类混合料填补,并符合密实度的要求
(3)级配铺设根据甲方的要求厚度进行铺设
2)、施工机械准备:根据工程规模、施工质量和进度要求,配置合适的施工机械,其技术性能应满足混凝土路面施工的要求
并应将施工场地配置的各种施工机械的名称、机型、规格、数量等,列表报甲方现场管理人员认可
3)、模板:(1)模板以钢模为主,部分转角及弧度较大部分可配合木模板同时使用,并配有合适的装置以保证模板连接牢固可靠,使在浇注混凝土时能经受捣实和饰面设备的冲击和振动
(2)模板安装应顺直,无扭曲;相邻钢模应平头锁接方式紧密联接,不得漏浆;模板接缝在任何方向都应不能活动
模板高度应与混凝土路面厚度相同,误差为+0,-5m
