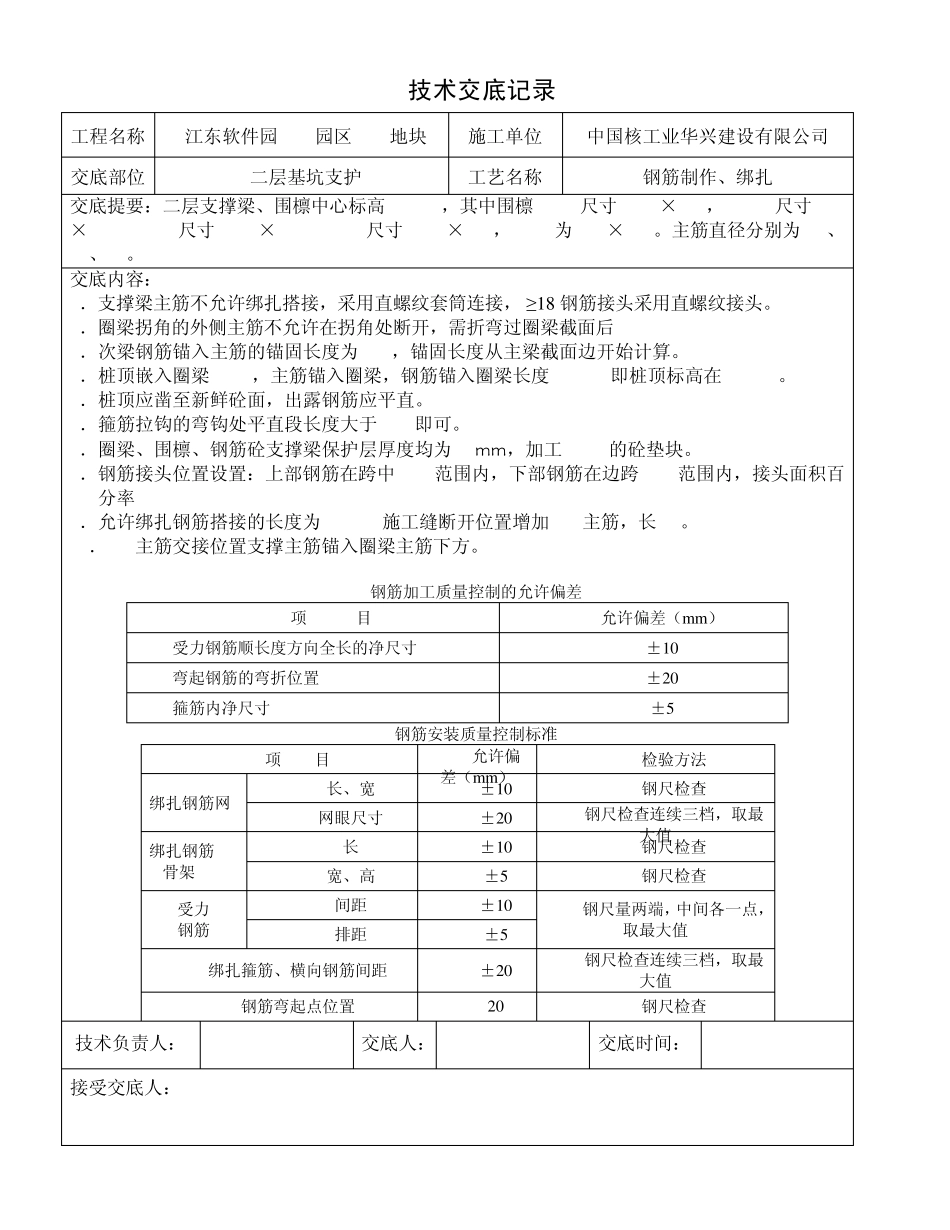

技术交底记录 工程名称 江东软件园 ITO园区 E08地块 施工单位 中国核工业华兴建设有限公司 交底部位 基坑支护 工艺名称 钢筋制作、绑扎 交底内容: 1.支撑梁主筋不允许绑扎搭接,采用直螺纹套筒连接,≥18 钢筋接头采用直螺纹接头
2.圈梁拐角的外侧主筋不允许在拐角处断开,需折弯过圈梁截面后 35d
3.次梁钢筋锚入主筋的锚固长度为 35d,锚固长度从主梁截面边开始计算
4.桩顶嵌入圈梁 50mm,主筋锚入圈梁,钢筋锚入圈梁长度 750mm,即桩顶标高在-4
5.桩顶应凿至新鲜砼面,出露钢筋应平直
6.箍筋拉钩的弯钩处平直段长度大于 5cm即可
7.圈梁、围檩、钢筋砼支撑梁保护层厚度均为 35mm,加工 35mm的砼垫块
8.钢筋接头位置设置:上部钢筋在跨中 1/3范围内,下部钢筋在边跨 1/3范围内,接头面积百分率50%
9.允许绑扎钢筋搭接的长度为 1
施工缝断开位置增加 50%主筋,长 2m
10. 主筋交接位置支撑主筋锚入圈梁主筋下方
钢筋加工质量控制的允许偏差 项 目 允许偏差(m m ) 受力钢筋顺长度方向全长的净尺寸 ±10 弯起钢筋的弯折位置 ±20 箍筋内净尺寸 ±5 钢筋安装质量控制标准 项 目 允许偏差(m m ) 检验方法 绑扎钢筋网 长、宽 ±10 钢尺检查 网眼尺寸 ±20 钢尺检查连续三档,取最大值 绑扎钢筋 骨架 长 ±10 钢尺检查 宽、高 ±5 钢尺检查 受力 钢筋 间距 ±10 钢尺量两端,中间各一点,取最大值 排距 ±5 绑扎箍筋、横向钢筋间距 ±20 钢尺检查连续三档,取最大值 钢筋弯起点位置 20 钢尺检查 技术负责人: 交底人: 交底时间: 接受交底人: 安全交底记录 工程名称 江东软件园ITO园区E08地块 施工单位 中国核工业华兴建设有限公司 交底部位 基坑支护 工艺名称 钢筋制作、
