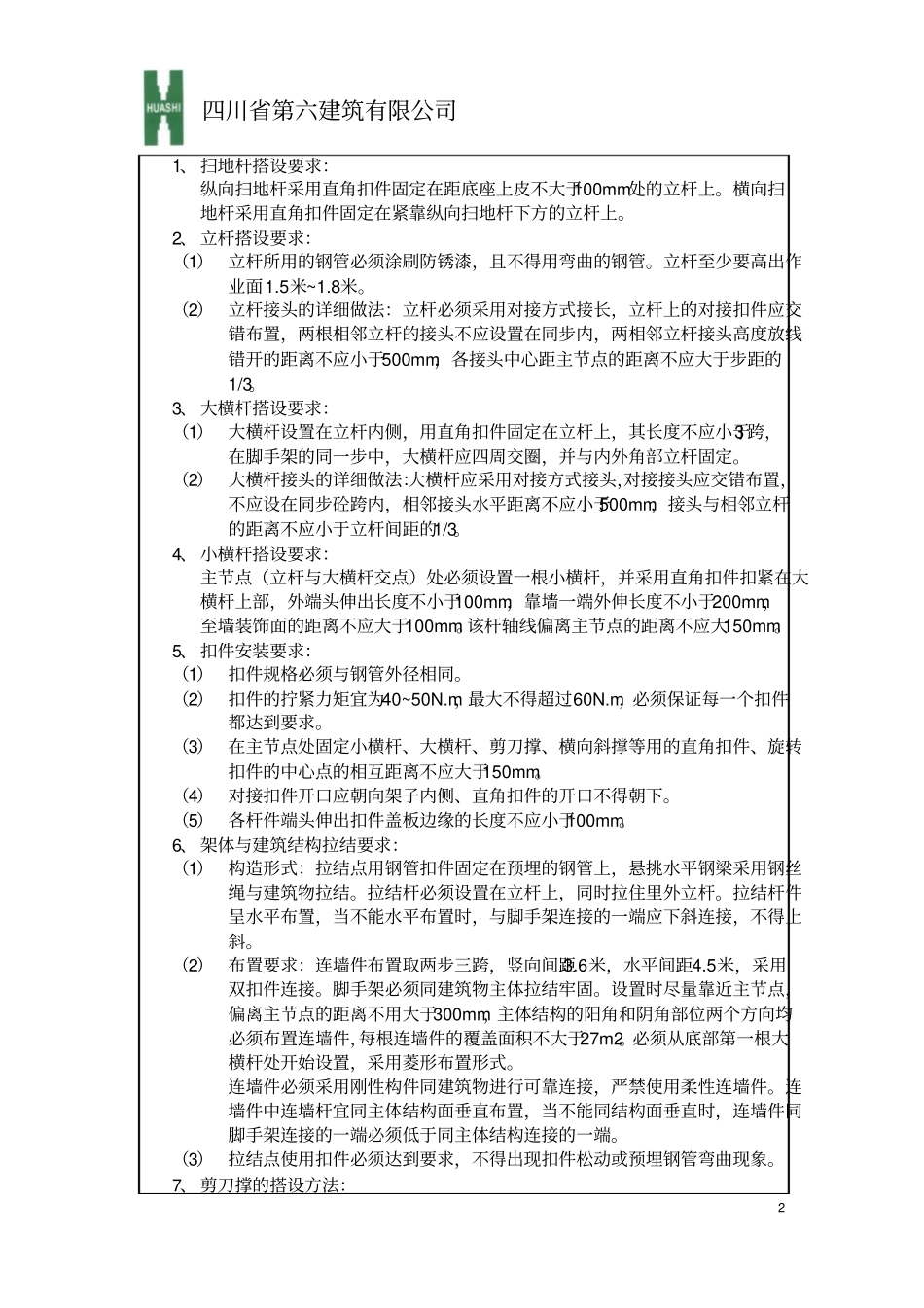

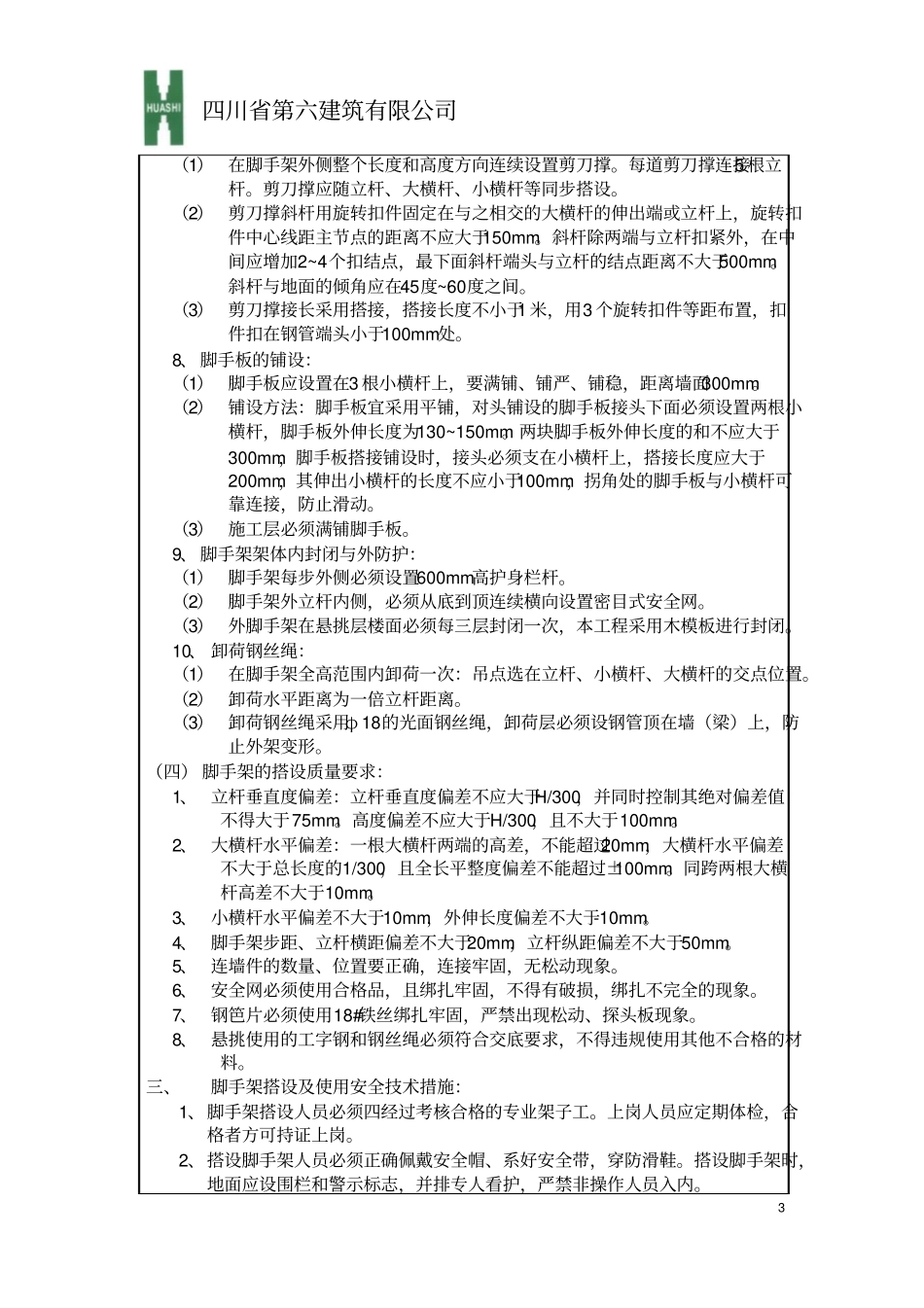

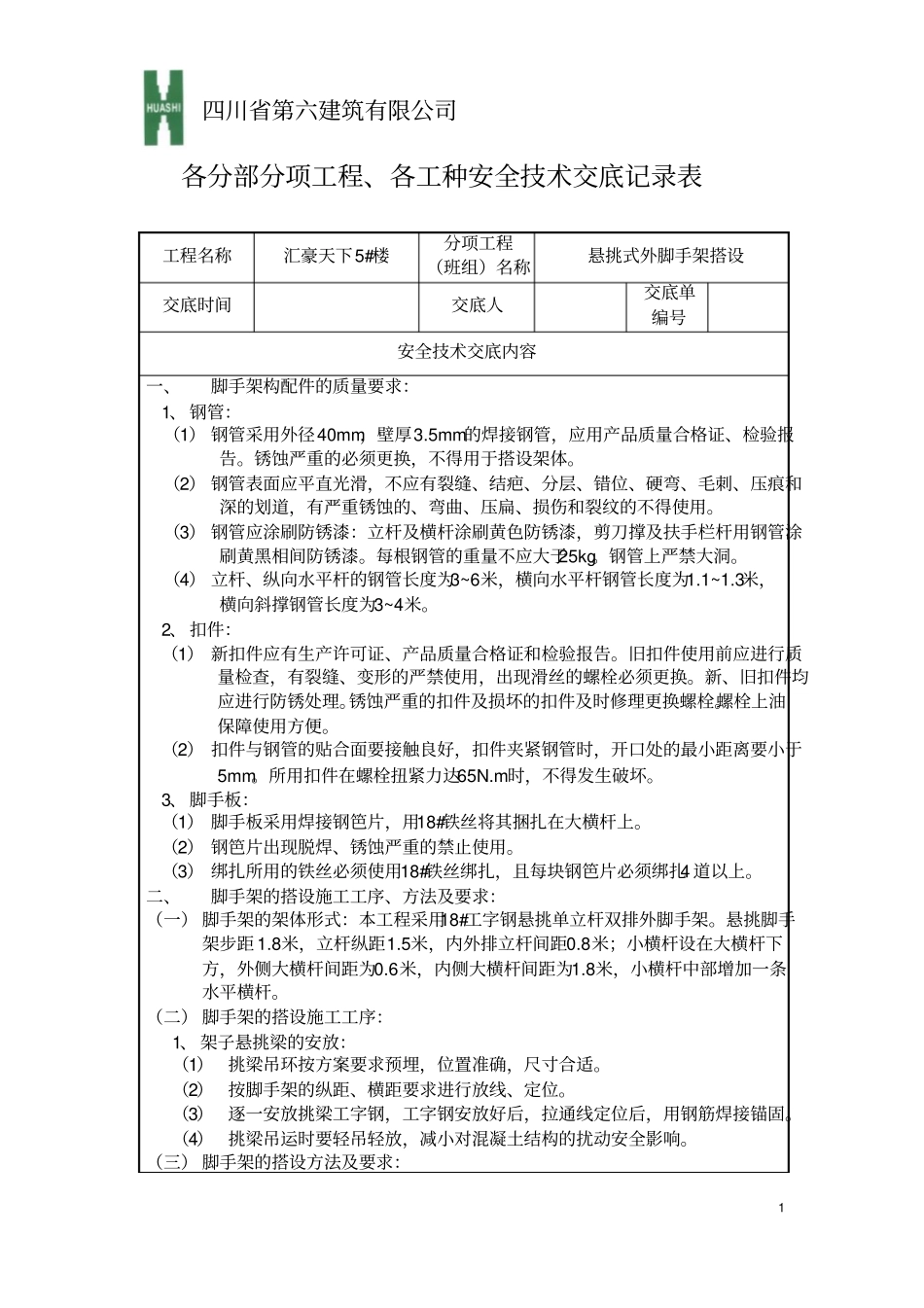

四川省第六建筑有限公司1 各分部分项工程、各工种安全技术交底记录表工程名称汇豪天下5#楼分项工程(班组)名称悬挑式外脚手架搭设交底时间交底人交底单编号安全技术交底内容一、脚手架构配件的质量要求:1、 钢管:(1) 钢管采用外径40mm,壁厚3.5mm的焊接钢管,应用产品质量合格证、检验报告。锈蚀严重的必须更换,不得用于搭设架体。(2) 钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,有严重锈蚀的、弯曲、压扁、损伤和裂纹的不得使用。(3) 钢管应涂刷防锈漆:立杆及横杆涂刷黄色防锈漆,剪刀撑及扶手栏杆用钢管涂刷黄黑相间防锈漆。每根钢管的重量不应大于25kg。钢管上严禁大洞。(4) 立杆、纵向水平杆的钢管长度为3~6米,横向水平杆钢管长度为1.1~1.3米,横向斜撑钢管长度为3~4米。2、 扣件:(1) 新扣件应有生产许可证、产品质量合格证和检验报告。旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。新、旧扣件均应进行防锈处理。锈蚀严重的扣件及损坏的扣件及时修理更换螺栓。螺栓上油保障使用方便。(2) 扣件与钢管的贴合面要接触良好,扣件夹紧钢管时,开口处的最小距离要小于5mm。所用扣件在螺栓扭紧力达65N.m时,不得发生破坏。3、 脚手板:(1) 脚手板采用焊接钢笆片,用18#铁丝将其捆扎在大横杆上。(2) 钢笆片出现脱焊、锈蚀严重的禁止使用。(3) 绑扎所用的铁丝必须使用18#铁丝绑扎,且每块钢笆片必须绑扎4 道以上。二、脚手架的搭设施工工序、方法及要求:(一) 脚手架的架体形式:本工程采用18#工字钢悬挑单立杆双排外脚手架。悬挑脚手架步距 1.8米,立杆纵距1.5米,内外排立杆间距0.8米;小横杆设在大横杆下方,外侧大横杆间距为0.6米,内侧大横杆间距为1.8米,小横杆中部增加一条水平横杆。(二) 脚手架的搭设施工工序:1、 架子悬挑梁的安放:(1)挑梁吊环按方案要求预埋,位置准确,尺寸合适。(2)按脚手架的纵距、横距要求进行放线、定位。(3)逐一安放挑梁工字钢,工字钢安放好后,拉通线定位后,用钢筋焊接锚固。(4)挑梁吊运时要轻吊轻放,减小对混凝土结构的扰动安全影响。(三) 脚手架的搭设方法及要求:四川省第六建筑有限公司2 1、 扫地杆搭设要求:纵向扫地杆采用直角扣件固定在距底座上皮不大于100mm处的立杆上。横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。2、 立杆搭设要求:(1)立杆所...
