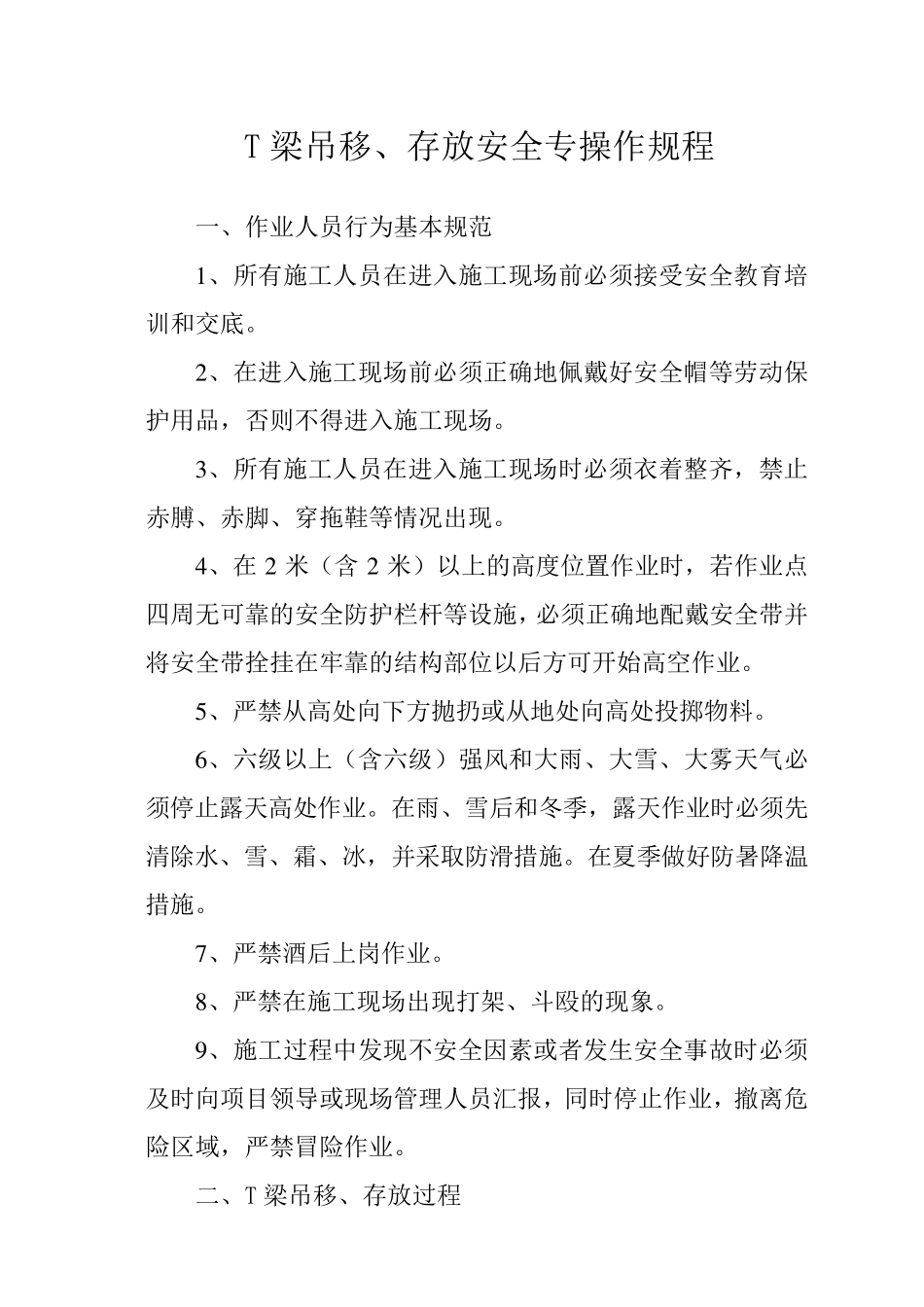

T 梁吊移、存放安全专操作规程 一、作业人员行为基本规范 1 、所有施工人员在进入施工现场前必须接受安全教育培训和交底
2 、在进入施工现场前必须正确地佩戴好安全帽等劳动保护用品,否则不得进入施工现场
3 、所有施工人员在进入施工现场时必须衣着整齐,禁止赤膊、赤脚、穿拖鞋等情况出现
4 、在 2 米(含 2 米)以上的高度位置作业时,若作业点四周无可靠的安全防护栏杆等设施,必须正确地配戴安全带并将安全带拴挂在牢靠的结构部位以后方可开始高空作业
5 、严禁从高处向下方抛扔或从地处向高处投掷物料
6 、六级以上(含六级)强风和大雨、大雪、大雾天气必须停止露天高处作业
在雨、雪后和冬季,露天作业时必须先清除水、雪、霜、冰,并采取防滑措施
在夏季做好防暑降温措施
7 、严禁酒后上岗作业
8 、严禁在施工现场出现打架 、斗 殴 的现象
9 、施工过 程中 发 现不安全因 素 或者 发 生 安全事 故 时必须及 时向项 目 领 导 或现场管 理 人员汇 报 ,同 时停止作业,撤 离 危险 区 域 ,严禁冒 险 作业

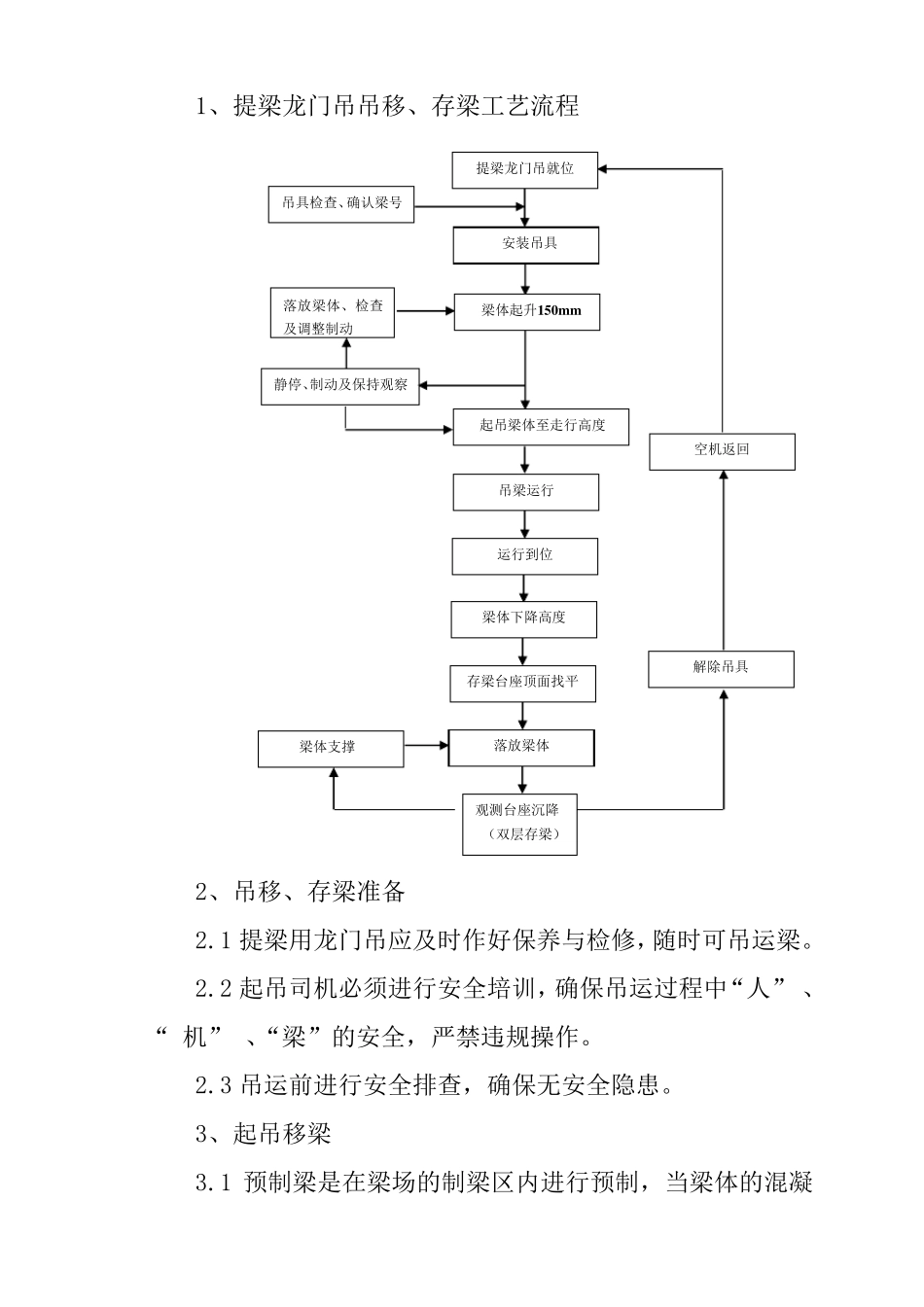

二 、T 梁吊移、存放过 程 1、提梁龙门吊吊移、存梁工艺流程 2、吊移、存梁准备 2

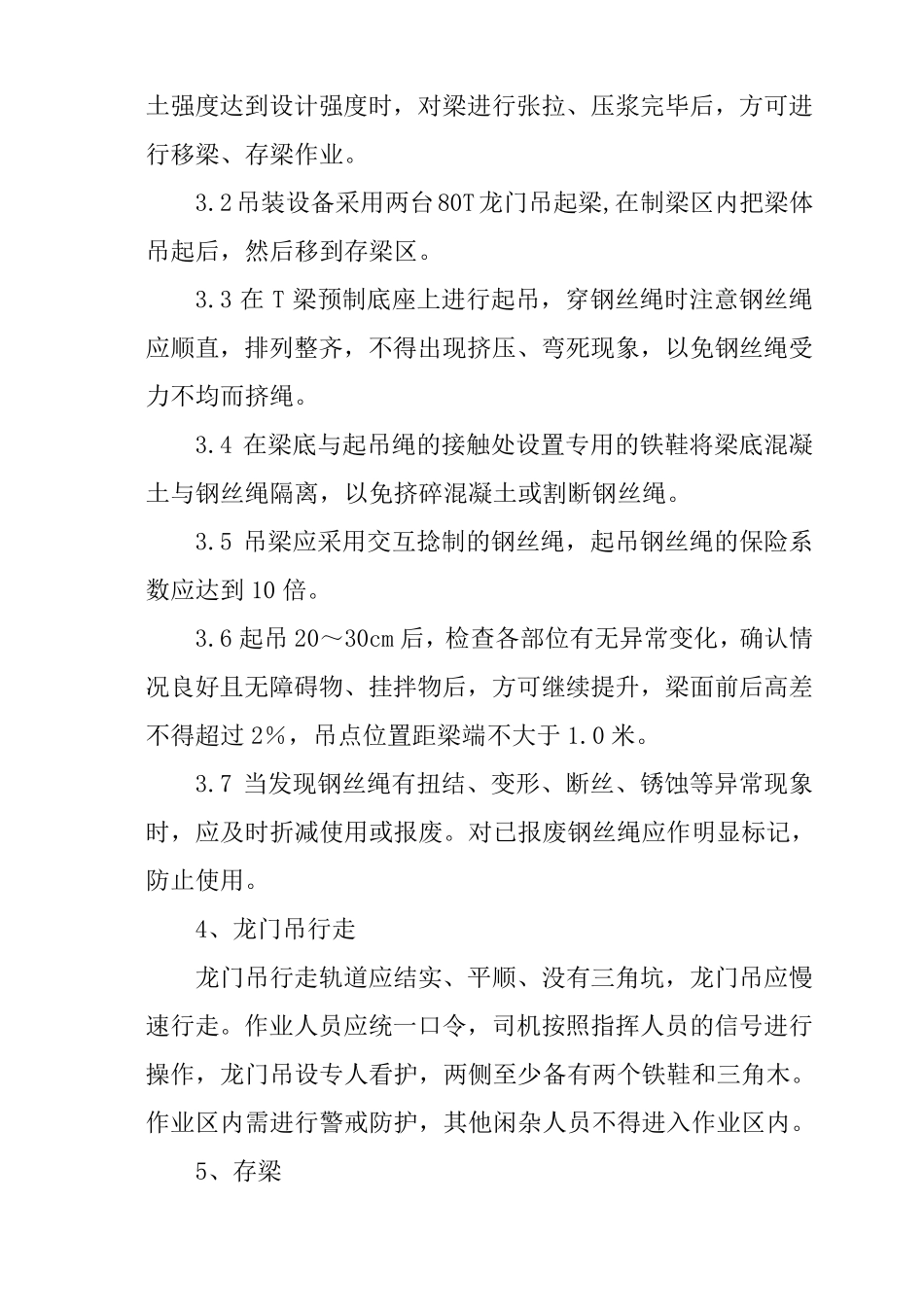

1 提梁用龙门吊应及时作好保养与检修,随时可吊运梁
2 起吊司机必须进行安全培训,确保吊运过程中“人” 、“ 机” 、“梁”的安全,严禁违规操作
3 吊运前进行安全排查,确保无安全隐患
3、起吊移梁 3
1 预制梁是在梁场的制梁区内进行预制,当梁体的混凝梁体支撑 提梁龙门吊就位 安装吊具 解除吊具 起吊梁体至走行高度 吊梁运行 运行到位 梁体下降高度 存梁台座顶面找平 落放梁体 观测台座沉降 (双层存梁) 空机返回 落放梁体、检查及调整制动 吊具检查、确认梁号 梁体起升150m m 静停、制动及保持观察 土强度达到设计强度时,对梁进行张拉、压浆完毕后,方
