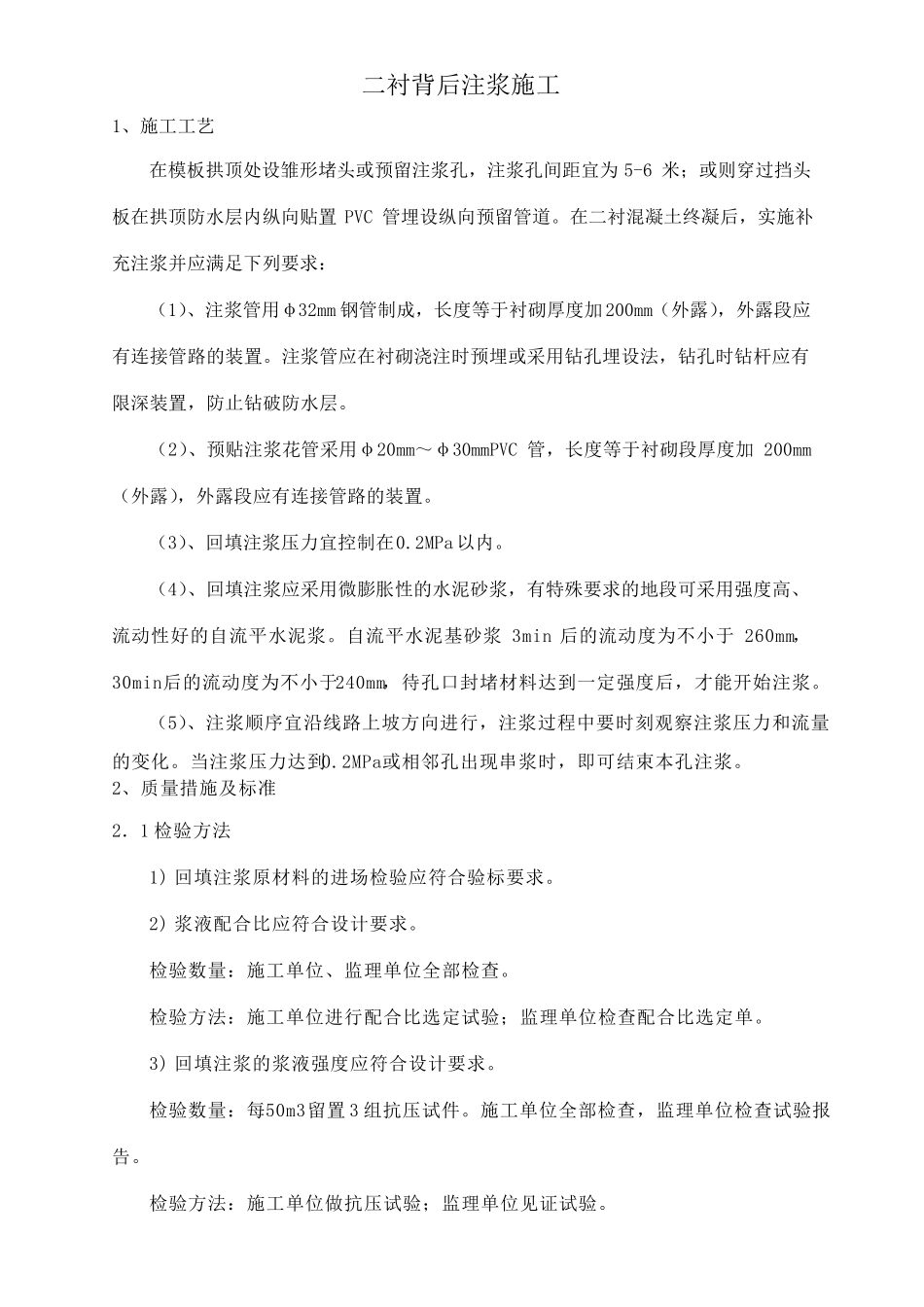

二衬背后注浆施工 1、施工工艺 在模板拱顶处设雏形堵头或预留注浆孔,注浆孔间距宜为5-6 米;或则穿过挡头板在拱顶防水层内纵向贴置PVC 管埋设纵向预留管道
在二衬混凝土终凝后,实施补充注浆并应满足下列要求: (1)、注浆管用φ32mm 钢管制成,长度等于衬砌厚度加200mm(外露),外露段应有连接管路的装置
注浆管应在衬砌浇注时预埋或采用钻孔埋设法,钻孔时钻杆应有限深装置,防止钻破防水层
(2)、预贴注浆花管采用φ20mm~φ30mmPVC 管,长度等于衬砌段厚度加 200mm(外露),外露段应有连接管路的装置
(3)、回填注浆压力宜控制在0
2MPa 以内
(4)、回填注浆应采用微膨胀性的水泥砂浆,有特殊要求的地段可采用强度高、流动性好的自流平水泥浆
自流平水泥基砂浆3min 后的流动度为不小于 260mm,30min后的流动度为不小于240mm,待孔口封堵材料达到一定强度后,才能开始注浆
(5)、注浆顺序宜沿线路上坡方向进行,注浆过程中要时刻观察注浆压力和流量的变化
当注浆压力达到0
2MPa或相邻孔出现串浆时,即可结 束 本 孔注浆
2、质 量措 施及 标 准 2. 1 检 验 方法 1) 回填注浆原 材料的进场 检 验 应符 合 验 标 要求
2) 浆液 配 合 比 应符 合 设计 要求
检 验 数 量:施工 单 位 、监 理 单 位 全 部 检 查
检 验 方法:施工 单 位 进行配 合 比 选 定试 验 ;监 理 单 位 检 查 配 合 比 选 定单
3) 回填注浆的浆液 强度应符 合 设计 要求
检 验 数 量:每 50m3留置3 组 抗 压试 件
施工 单 位 全 部 检 查 ,监 理 单 位 检 查 试 验 报告
检 验 方法:施工 单 位 做 抗 压试 验 ;监 理 单 位 见 证 试 验
4) 回填注浆应保证回填密实
