高等学校毕业生见习期 工作总结 姓 名 工作时间 2 0 0 9
7 填表时间 2 0 1 0

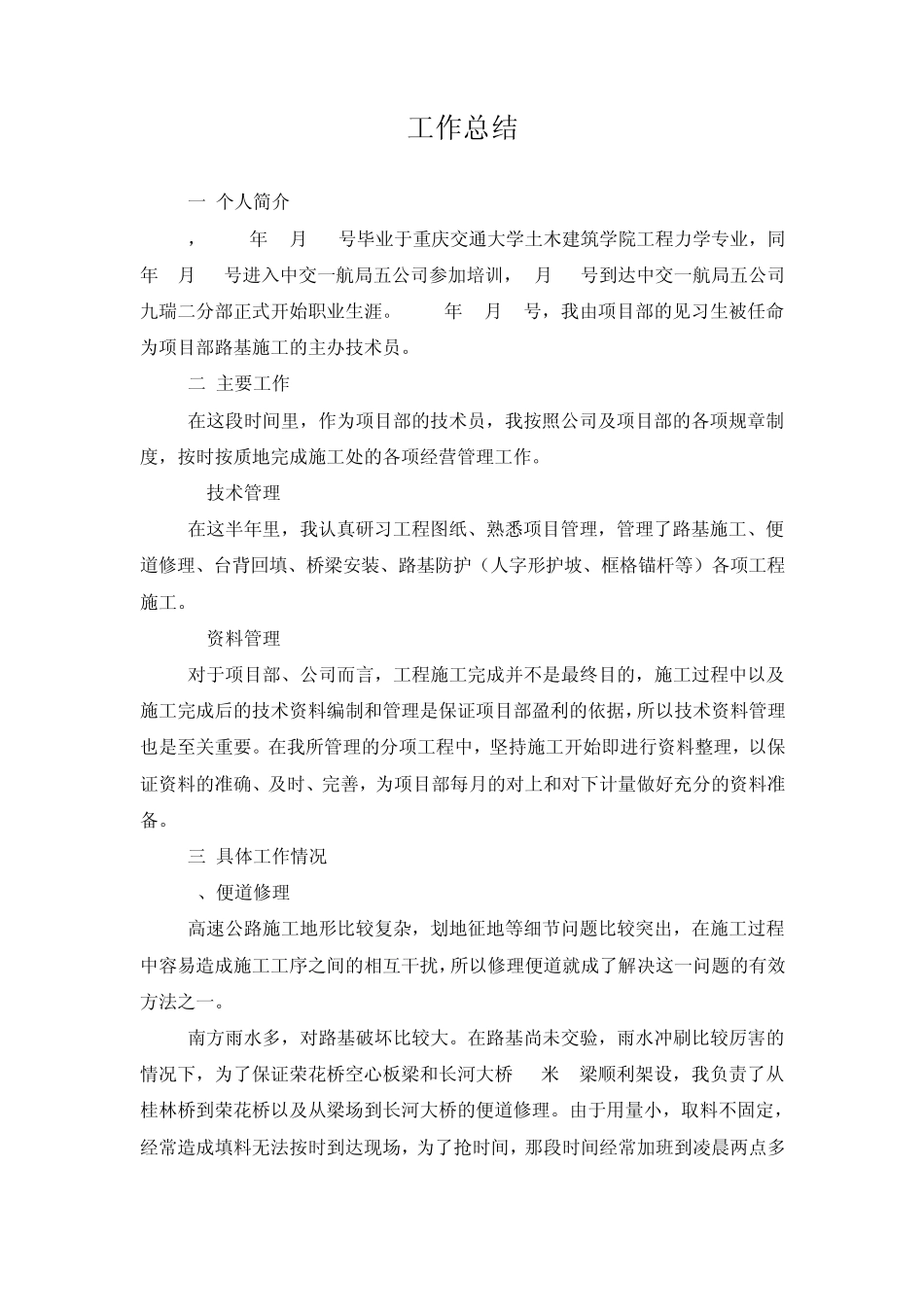

4 工作总结 一 个人简介 ,2009年6月26号毕业于重庆交通大学土木建筑学院工程力学专业,同年7月11号进入中交一航局五公司参加培训,7月25号到达中交一航局五公司九瑞二分部正式开始职业生涯
2010年3月5号,我由项目部的见习生被任命为项目部路基施工的主办技术员
二 主要工作 在这段时间里,作为项目部的技术员,我按照公司及项目部的各项规章制度,按时按质地完成施工处的各项经营管理工作
1 技术管理 在这半年里,我认真研习工程图纸、熟悉项目管理,管理了路基施工、便道修理、台背回填、桥梁安装、路基防护(人字形护坡、框格锚杆等)各项工程施工
2 资料管理 对于项目部、公司而言,工程施工完成并不是最终目的,施工过程中以及施工完成后的技术资料编制和管理是保证项目部盈利的依据,所以技术资料管理也是至关重要
在我所管理的分项工程中,坚持施工开始即进行资料整理,以保证资料的准确、及时、完善,为项目部每月的对上和对下计量做好充分的资料准备
三 具体工作情况 1、便道修理 高速公路施工地形比较复杂,划地征地等细节问题比较突出,在施工过程中容易造成施工工序之间的相互干扰,所以修理便道就成了解决这一问题的有效方法之一
南方雨水多,对路基破坏比较大
在路基尚未交验,雨水冲刷比较厉害的情况下,为了保证荣花桥空心板梁和长河大桥 40米 T梁顺利架设,我负责了从桂林桥到荣花桥以及从梁场到长河大桥的便道修理
由于用量小,取料不固定,经常造成填料无法按时到达现场,为了抢时间,那段时间经常加班到凌晨两点多才能回项目部睡觉
施工经验: ① 便道修理前要对便道路段目前及今后施工做综合讨论,尽量做到一次修理到位
② 最好用 PC200的挖掘机

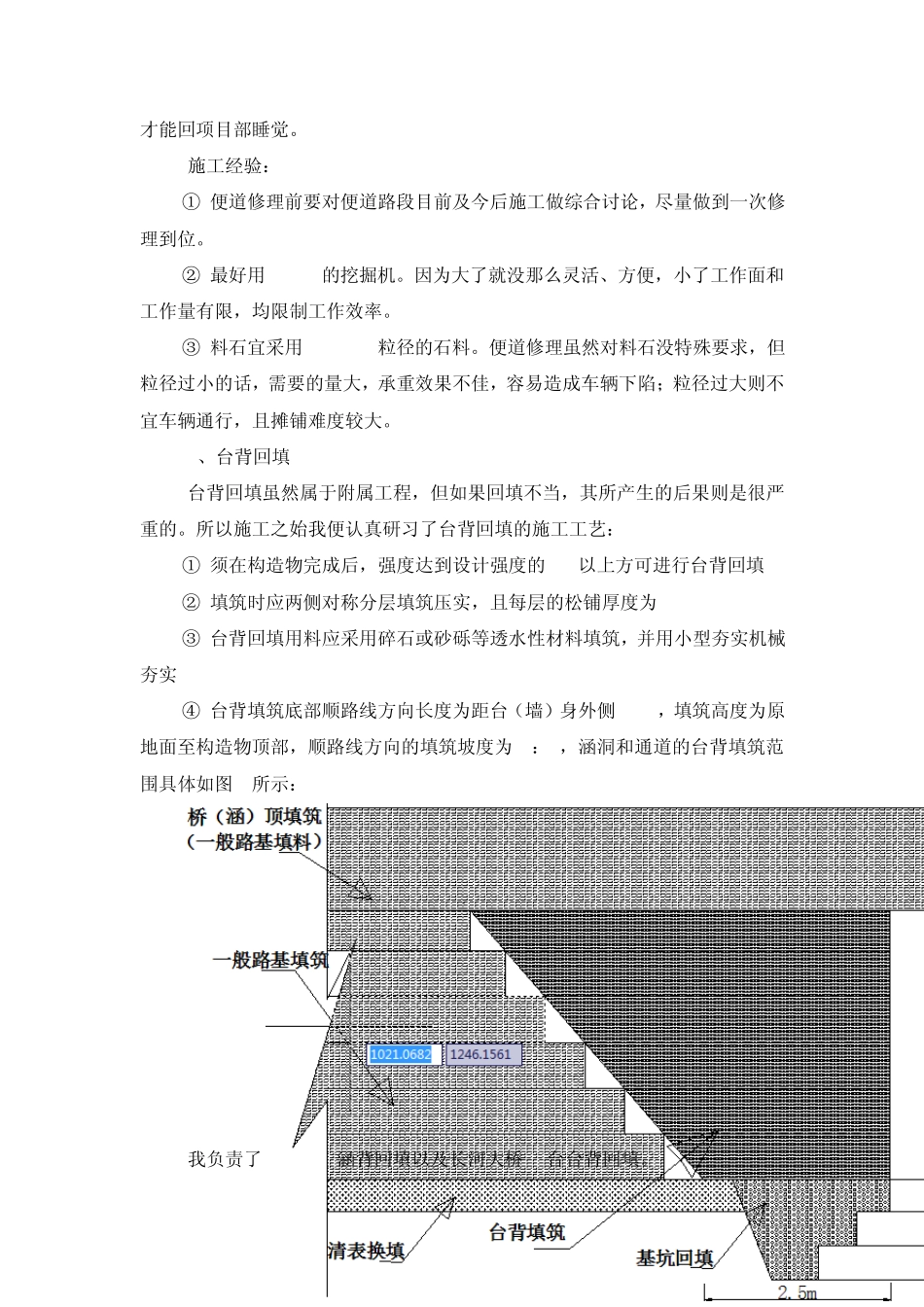

因为大了就没那么灵活、方便,小了工作面和工作量有限,均限制
