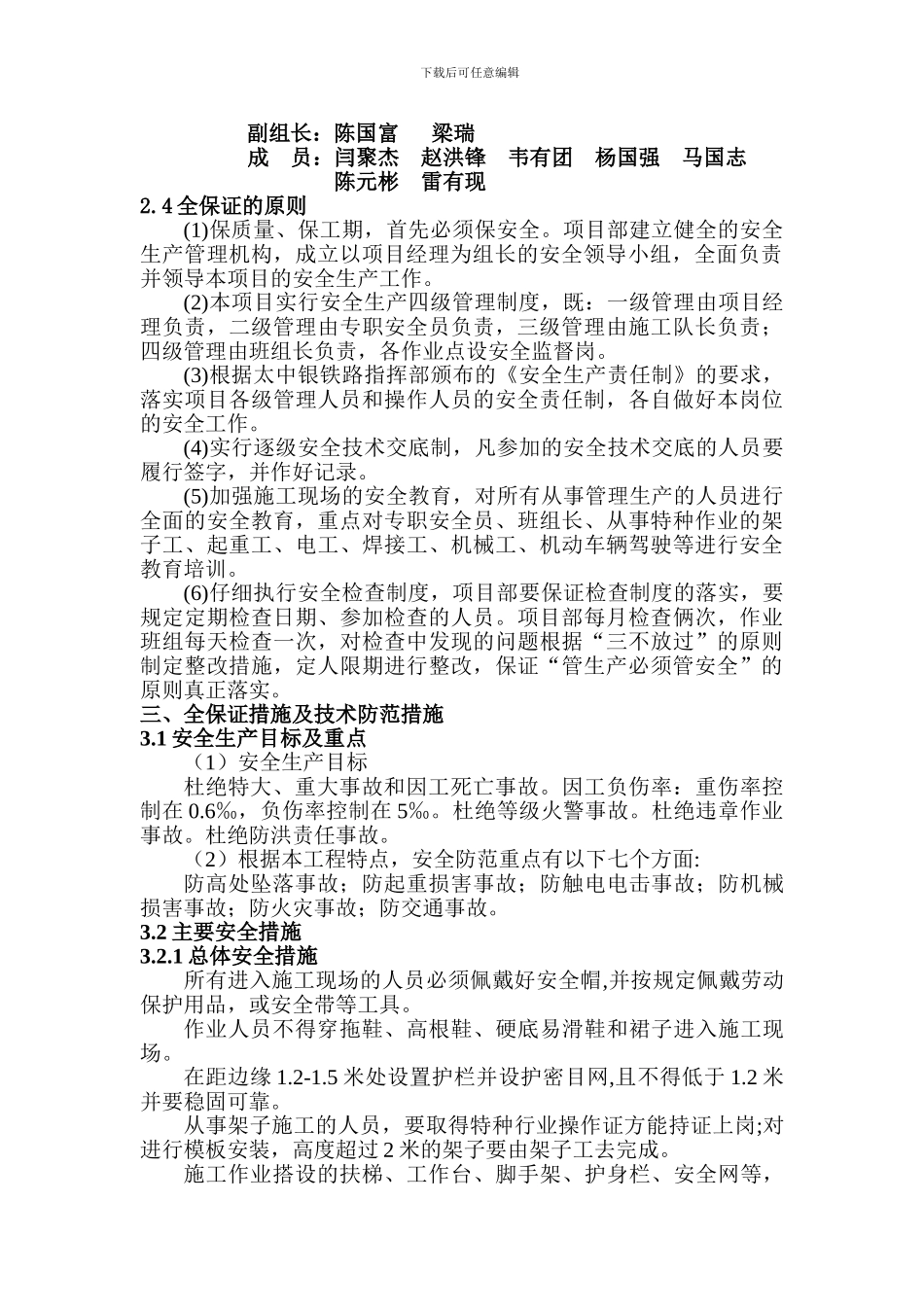

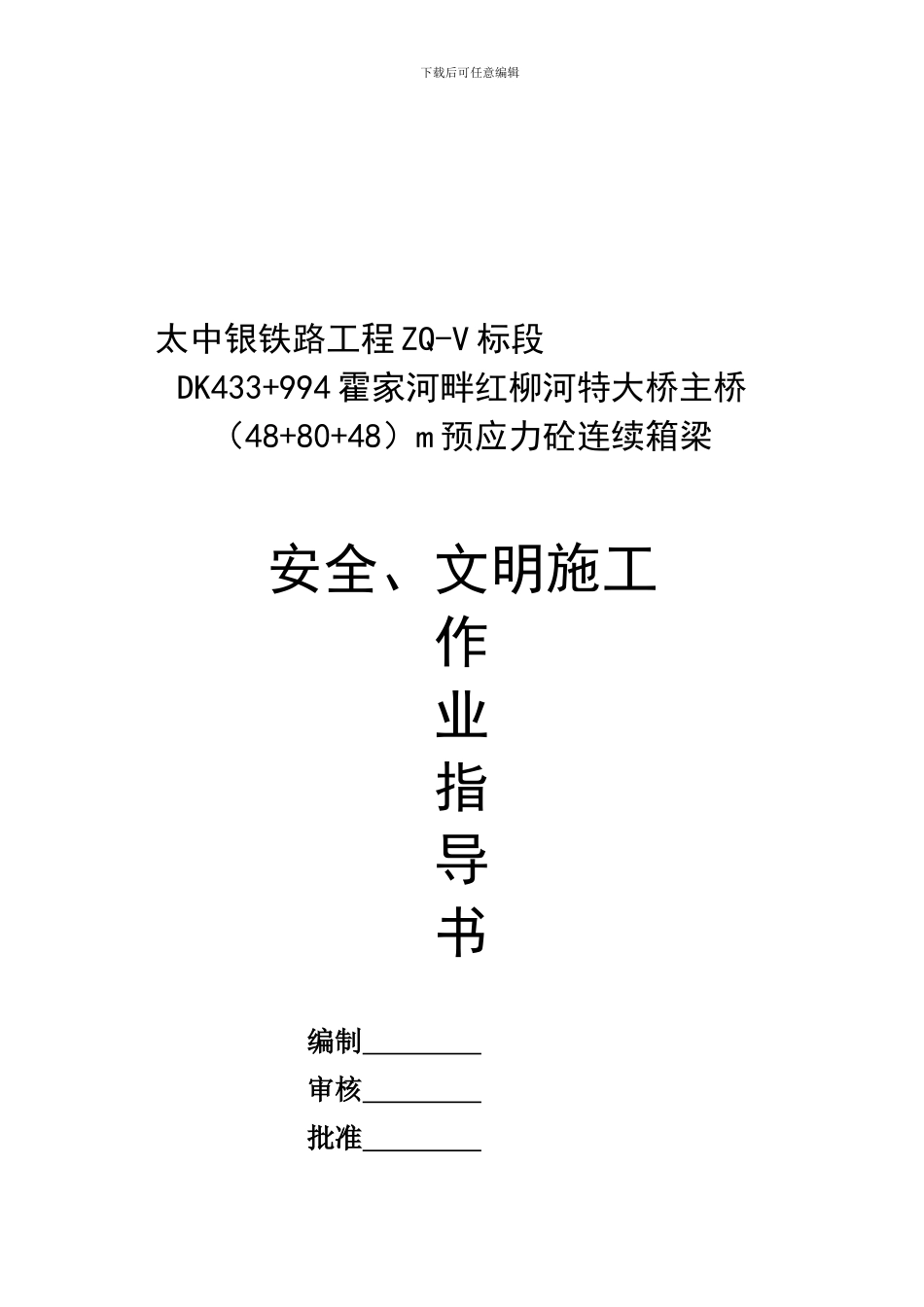

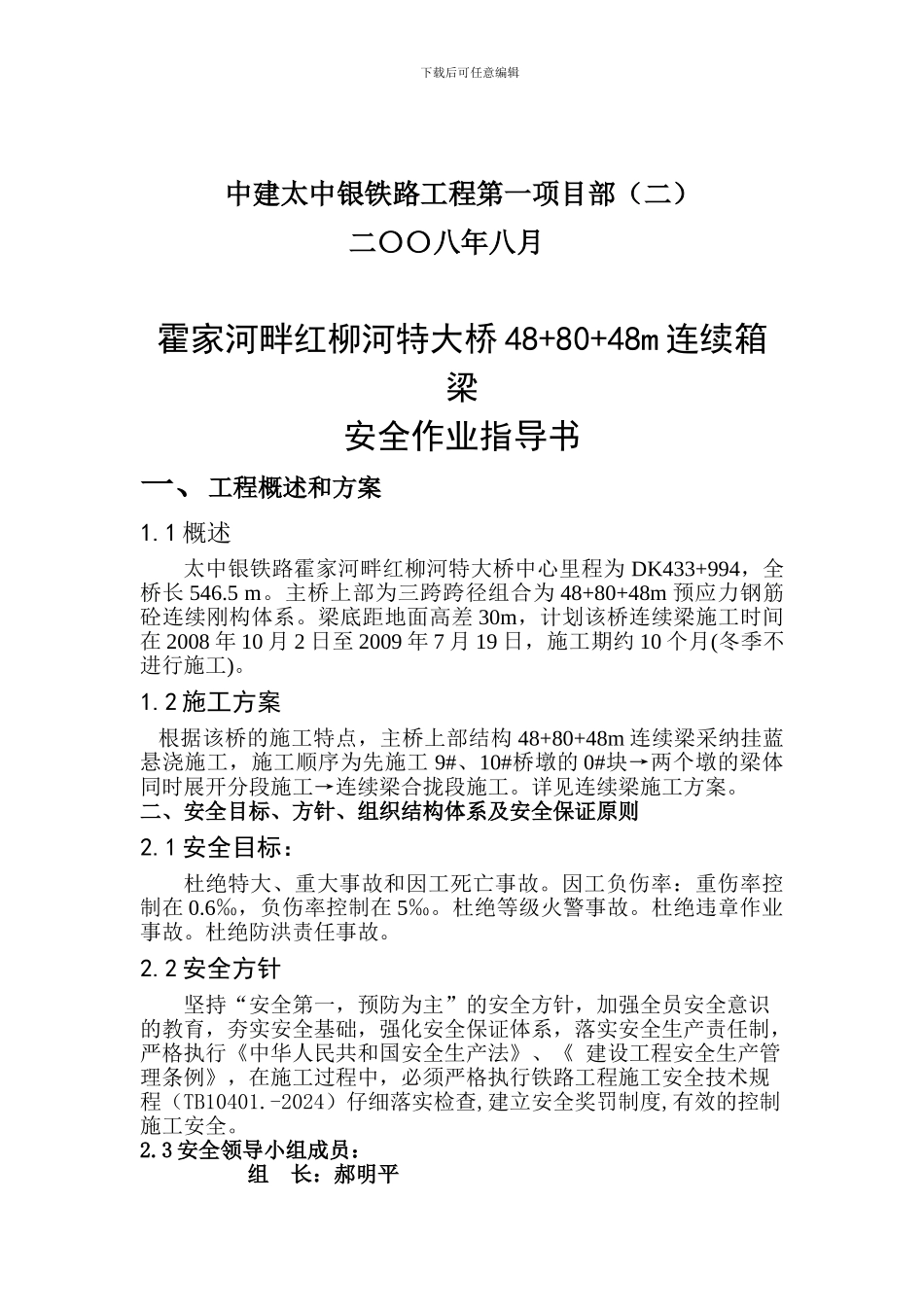

下载后可任意编辑太中银铁路工程 ZQ-V 标段DK433+994 霍家河畔红柳河特大桥主桥(48+80+48)m 预应力砼连续箱梁安全、文明施工作业指导书编制 审核 批准 下载后可任意编辑中建太中银铁路工程第一项目部(二)二〇〇八年八月霍家河畔红柳河特大桥 48+80+48m 连续箱梁安全作业指导书一、工程概述和方案1.1 概述太中银铁路霍家河畔红柳河特大桥中心里程为 DK433+994,全桥长 546.5 m。主桥上部为三跨跨径组合为 48+80+48m 预应力钢筋砼连续刚构体系。梁底距地面高差 30m,计划该桥连续梁施工时间在 2008 年 10 月 2 日至 2009 年 7 月 19 日,施工期约 10 个月(冬季不进行施工)。1.2 施工方案 根据该桥的施工特点,主桥上部结构 48+80+48m 连续梁采纳挂蓝悬浇施工,施工顺序为先施工 9#、10#桥墩的 0#块→两个墩的梁体同时展开分段施工→连续梁合拢段施工。详见连续梁施工方案。二、安全目标、方针、组织结构体系及安全保证原则2.1 安全目标:杜绝特大、重大事故和因工死亡事故。因工负伤率:重伤率控制在 0.6‰,负伤率控制在 5‰。杜绝等级火警事故。杜绝违章作业事故。杜绝防洪责任事故。2.2 安全方针坚持“安全第一,预防为主”的安全方针,加强全员安全意识的教育,夯实安全基础,强化安全保证体系,落实安全生产责任制,严格执行《中华人民共和国安全生产法》、《 建设工程安全生产管理条例》,在施工过程中,必须严格执行铁路工程施工安全技术规程(TB10401.-2024)仔细落实检查,建立安全奖罚制度,有效的控制施工安全。2.3 安全领导小组成员:组 长:郝明平下载后可任意编辑副组长:陈国富 梁瑞成 员:闫聚杰 赵洪锋 韦有团 杨国强 马国志陈元彬 雷有现2.4 全保证的原则(1)保质量、保工期,首先必须保安全。项目部建立健全的安全生产管理机构,成立以项目经理为组长的安全领导小组,全面负责并领导本项目的安全生产工作。(2)本项目实行安全生产四级管理制度,既:一级管理由项目经理负责,二级管理由专职安全员负责,三级管理由施工队长负责;四级管理由班组长负责,各作业点设安全监督岗。(3)根据太中银铁路指挥部颁布的《安全生产责任制》的要求,落实项目各级管理人员和操作人员的安全责任制,各自做好本岗位的安全工作。(4)实行逐级安全技术交底制,凡参加的安全技术交底的人员要履行签字,并作好记录。(5)加强施工现场的安全教育,对所有从事管理生产的人员进行全面的安全教育,重点...
