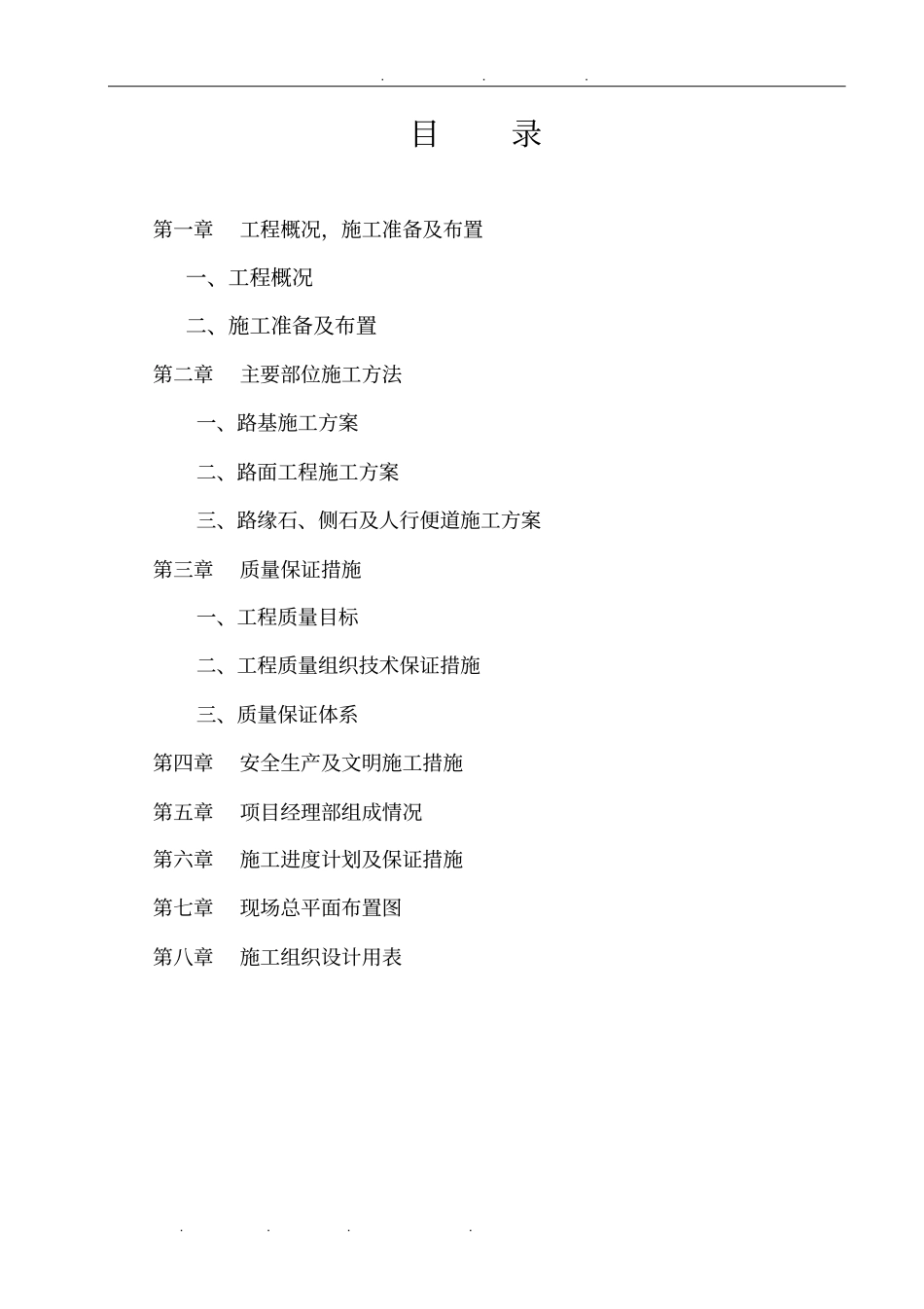

目录第一章工程概况,施工准备及布置一、工程概况二、施工准备及布置第二章主要部位施工方法一、路基施工方案二、路面工程施工方案三、路缘石、侧石及人行便道施工方案第三章质量保证措施一、工程质量目标二、工程质量组织技术保证措施三、质量保证体系第四章安全生产及文明施工措施第五章项目经理部组成情况第六章施工进度计划及保证措施第七章现场总平面布置图第八章施工组织设计用表

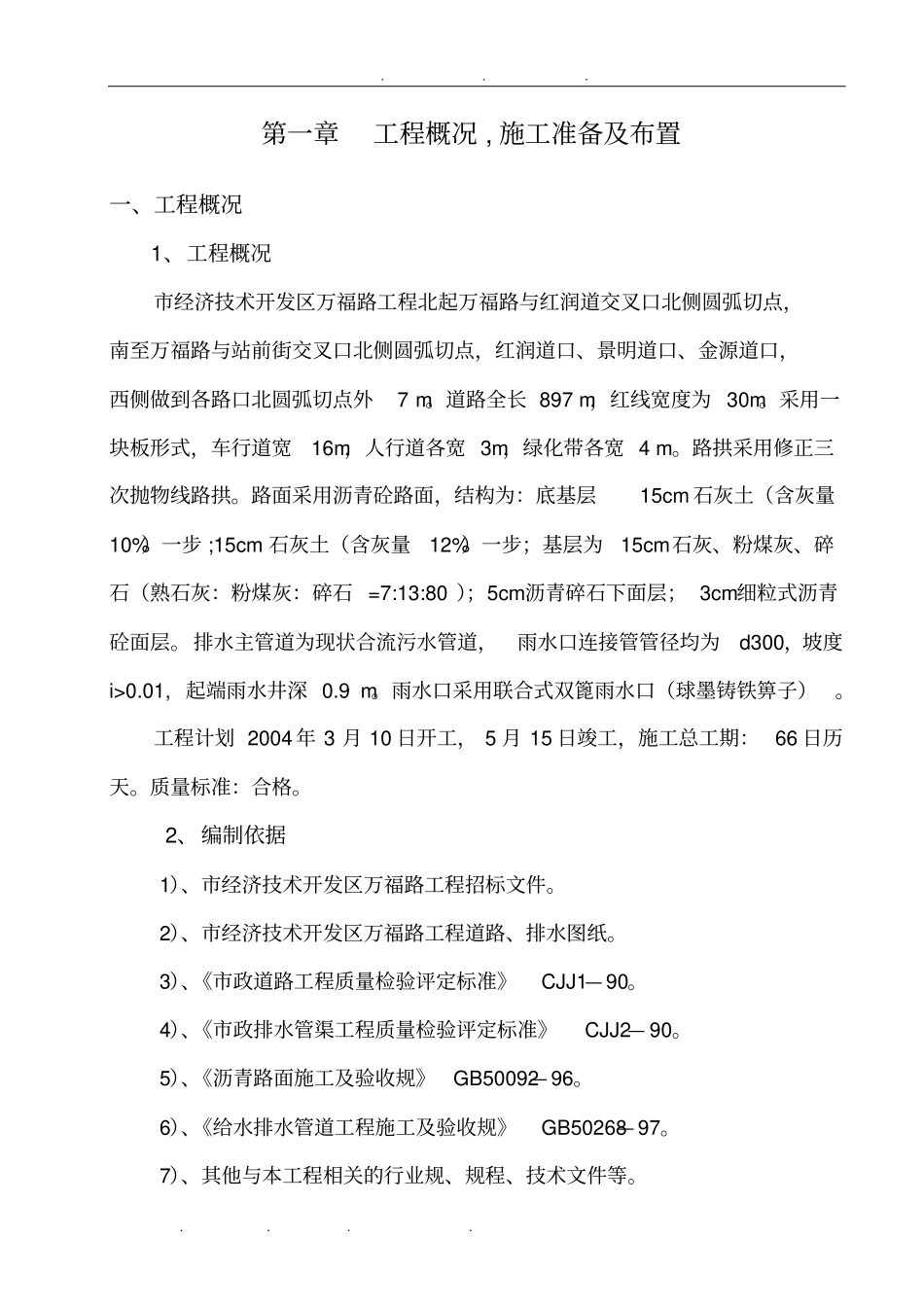

第一章工程概况 , 施工准备及布置一、工程概况1、工程概况市经济技术开发区万福路工程北起万福路与红润道交叉口北侧圆弧切点,南至万福路与站前街交叉口北侧圆弧切点,红润道口、景明道口、金源道口,西侧做到各路口北圆弧切点外7 m
道路全长 897 m,红线宽度为 30m
采用一块板形式,车行道宽16m,人行道各宽 3m,绿化带各宽 4 m
路拱采用修正三次抛物线路拱
路面采用沥青砼路面,结构为:底基层15cm 石灰土(含灰量10%)一步 ;15cm 石灰土(含灰量12%)一步;基层为15cm石灰、粉煤灰、碎石(熟石灰:粉煤灰:碎石 =7:13:80 );5cm沥青碎石下面层; 3cm细粒式沥青砼面层
排水主管道为现状合流污水管道,雨水口连接管管径均为d300,坡度i>0

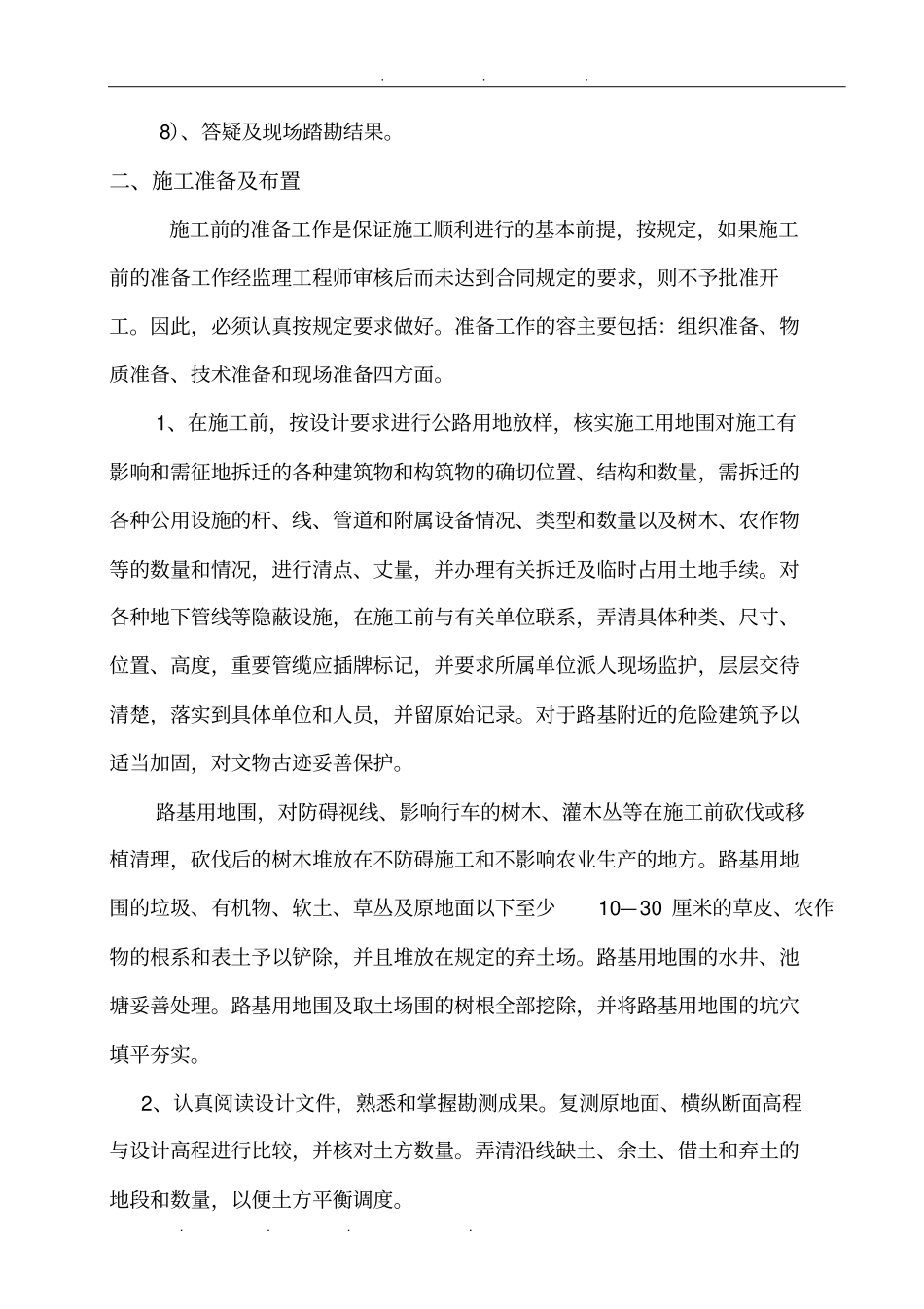

01, 起端雨水井深 0
雨水口采用联合式双篦雨水口(球墨铸铁箅子)
工程计划 2004 年 3 月 10 日开工, 5 月 15 日竣工,施工总工期: 66 日历天
质量标准:合格
2、编制依据1)、市经济技术开发区万福路工程招标文件
2)、市经济技术开发区万福路工程道路、排水图纸
3)、《市政道路工程质量检验评定标准》CJJ1— 90
4)、《市政排水管渠工程质量检验评定标准》CJJ2— 90
5)、《沥青路面施工及验收规》GB50092— 96
6)、《给水排水管道工程施工及验收规》GB502
