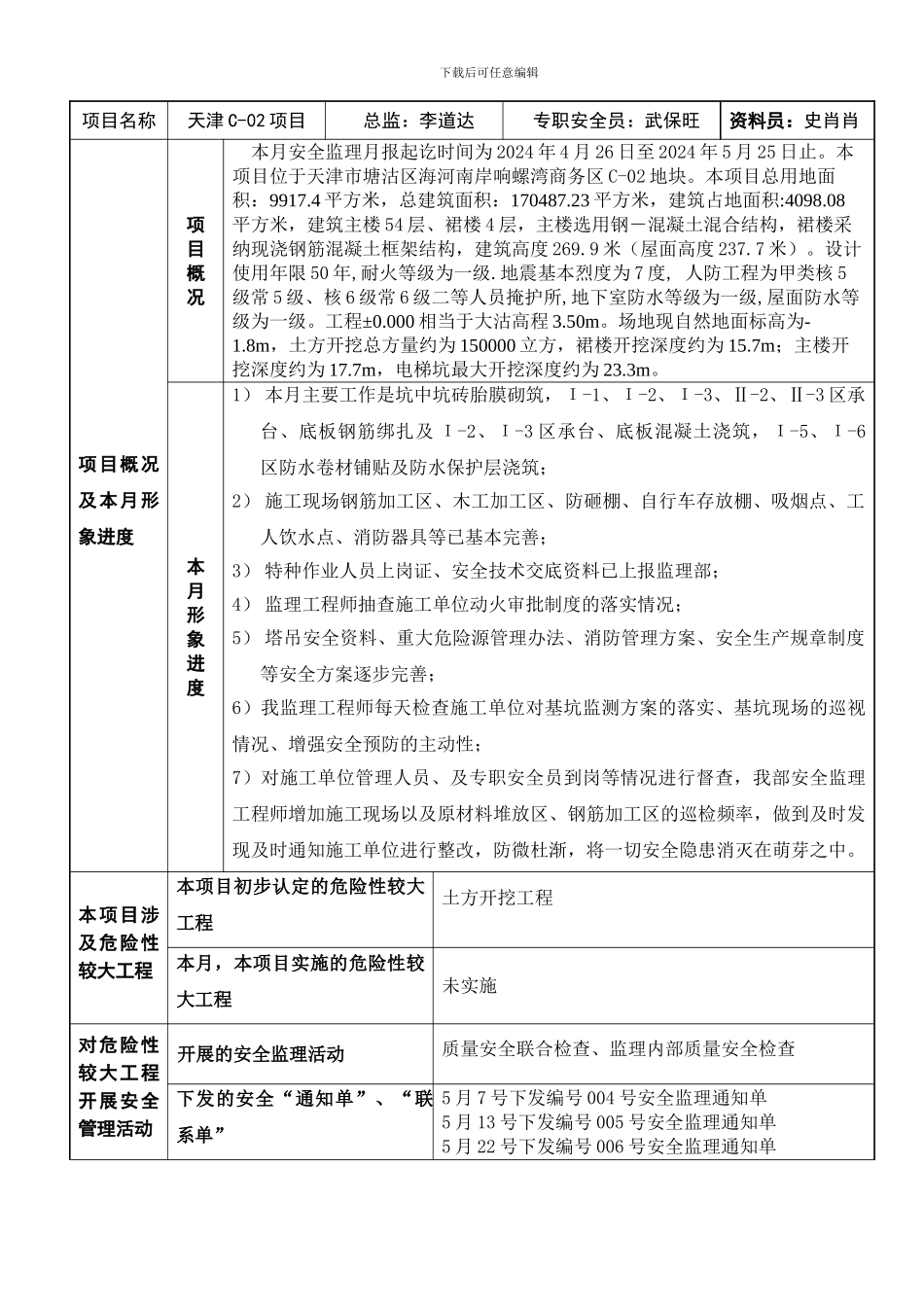

下载后可任意编辑安 全 监 理 月 报监理单位: 上海市建设工程监理有限公司 监理项目部:中海响螺湾 C-02 项目监理项目部编 号: 027监理项目部安全工作月报表第( 27)期填报人:武保旺 填报时间:2024 年 5 月 25 日下载后可任意编辑项目名称天津 C-02 项目总监:李道达专职安全员:武保旺资料员:史肖肖项目概况及本月形象进度项目概况本月安全监理月报起讫时间为 2024 年 4 月 26 日至 2024 年 5 月 25 日止。本项目位于天津市塘沽区海河南岸响螺湾商务区 C-02 地块。本项目总用地面积:9917.4 平方米,总建筑面积:170487.23 平方米,建筑占地面积:4098.08平方米,建筑主楼 54 层、裙楼 4 层,主楼选用钢-混凝土混合结构,裙楼采纳现浇钢筋混凝土框架结构,建筑高度 269.9 米(屋面高度 237.7 米)。设计使用年限 50 年,耐火等级为一级.地震基本烈度为 7 度, 人防工程为甲类核 5级常 5 级、核 6 级常 6 级二等人员掩护所,地下室防水等级为一级,屋面防水等级为一级。工程±0.000 相当于大沽高程 3.50m。场地现自然地面标高为-1.8m,土方开挖总方量约为 150000 立方,裙楼开挖深度约为 15.7m;主楼开挖深度约为 17.7m,电梯坑最大开挖深度约为 23.3m。本月形象进度1) 本月主要工作是坑中坑砖胎膜砌筑,Ι-1、Ι-2、Ι-3、Ⅱ-2、Ⅱ-3 区承台、底板钢筋绑扎及 Ι-2、Ι-3 区承台、底板混凝土浇筑,Ι-5、Ι-6区防水卷材铺贴及防水保护层浇筑;2) 施工现场钢筋加工区、木工加工区、防砸棚、自行车存放棚、吸烟点、工人饮水点、消防器具等已基本完善;3) 特种作业人员上岗证、安全技术交底资料已上报监理部;4) 监理工程师抽查施工单位动火审批制度的落实情况;5) 塔吊安全资料、重大危险源管理办法、消防管理方案、安全生产规章制度等安全方案逐步完善;6)我监理工程师每天检查施工单位对基坑监测方案的落实、基坑现场的巡视情况、增强安全预防的主动性;7)对施工单位管理人员、及专职安全员到岗等情况进行督查,我部安全监理工程师增加施工现场以及原材料堆放区、钢筋加工区的巡检频率,做到及时发现及时通知施工单位进行整改,防微杜渐,将一切安全隐患消灭在萌芽之中。本项目涉及危险性较大工程本项目初步认定的危险性较大工程土方开挖工程本月,本项目实施的危险性较大工程未实施对危险性较大工程开展安全管理活动开展的安全监理活动质量安全联合检查、监理内...
