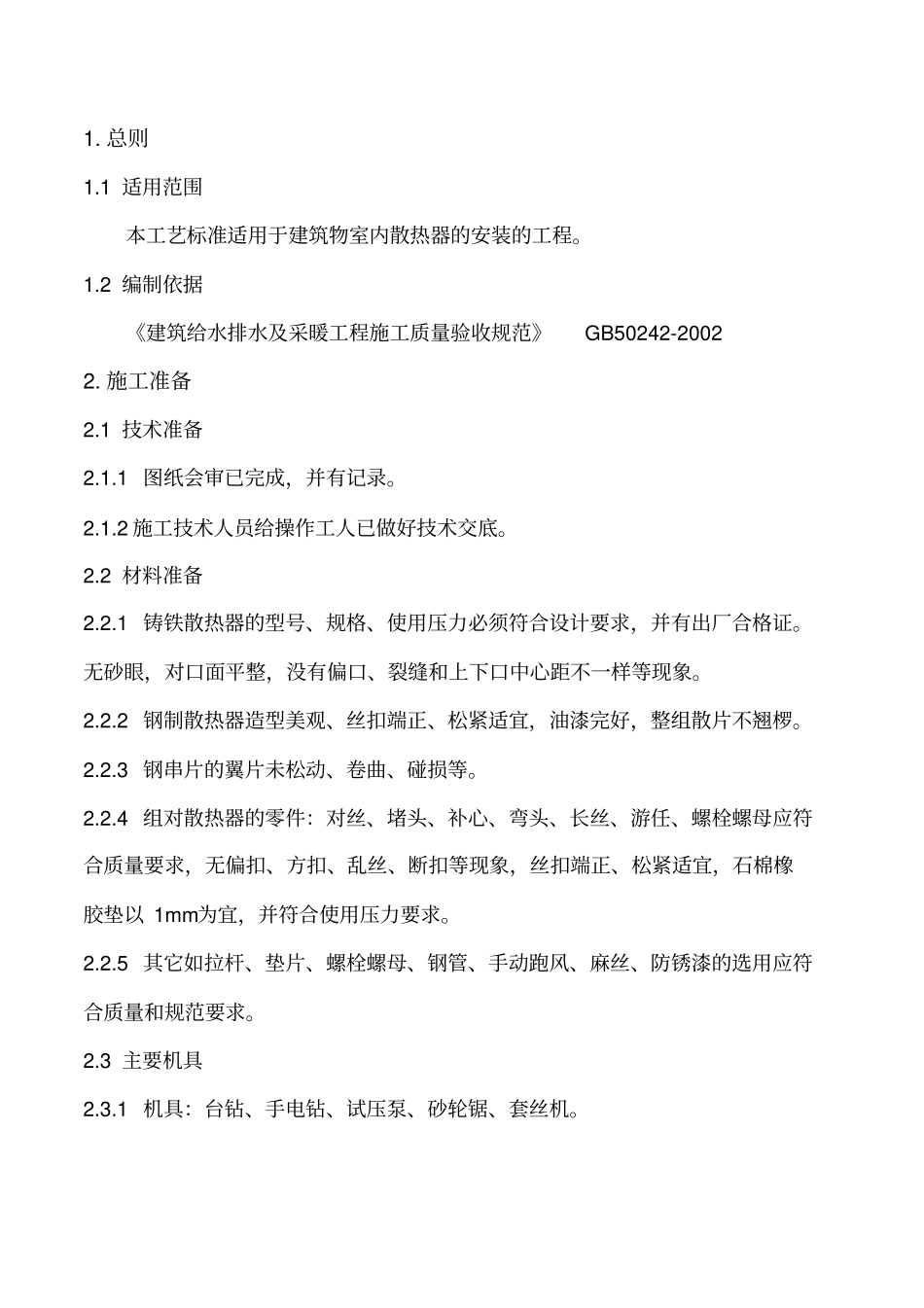

1 适用范围本工艺标准适用于建筑物室内散热器的安装的工程
2 编制依据《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 2
1 技术准备2
1 图纸会审已完成,并有记录
2 施工技术人员给操作工人已做好技术交底
2 材料准备2
1 铸铁散热器的型号、规格、使用压力必须符合设计要求,并有出厂合格证
无砂眼,对口面平整,没有偏口、裂缝和上下口中心距不一样等现象
2 钢制散热器造型美观、丝扣端正、松紧适宜,油漆完好,整组散片不翘椤
3 钢串片的翼片未松动、卷曲、碰损等
4 组对散热器的零件:对丝、堵头、补心、弯头、长丝、游任、螺栓螺母应符合质量要求,无偏扣、方扣、乱丝、断扣等现象,丝扣端正、松紧适宜,石棉橡胶垫以 1mm 为宜,并符合使用压力要求
5 其它如拉杆、垫片、螺栓螺母、钢管、手动跑风、麻丝、防锈漆的选用应符合质量和规范要求
3 主要机具2

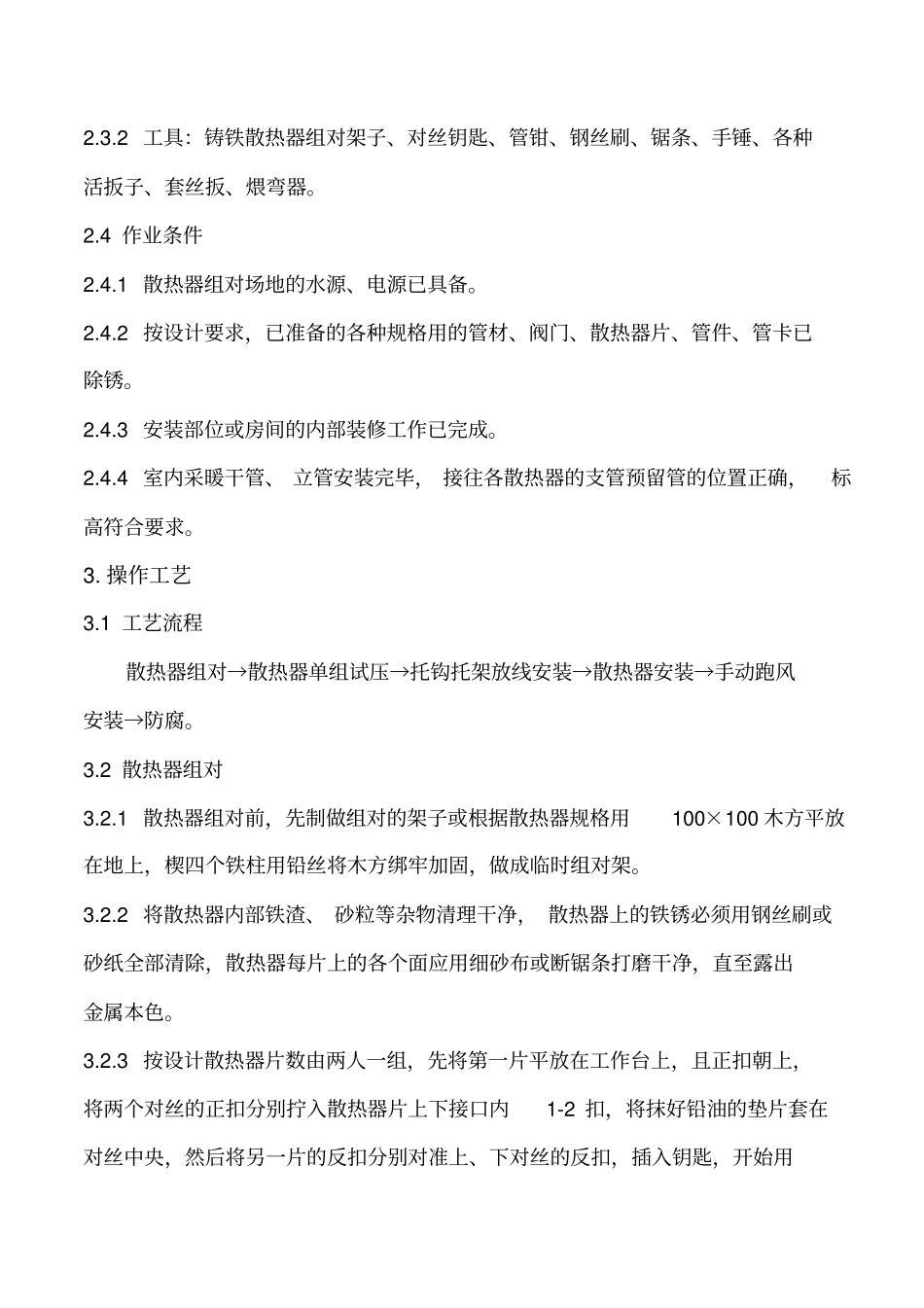

1 机具:台钻、手电钻、试压泵、砂轮锯、套丝机
2 工具:铸铁散热器组对架子、对丝钥匙、管钳、钢丝刷、锯条、手锤、各种活扳子、套丝扳、煨弯器
4 作业条件2
1 散热器组对场地的水源、电源已具备
2 按设计要求,已准备的各种规格用的管材、阀门、散热器片、管件、管卡已除锈
3 安装部位或房间的内部装修工作已完成
4 室内采暖干管、 立管安装完毕, 接往各散热器的支管预留管的位置正确,标高符合要求

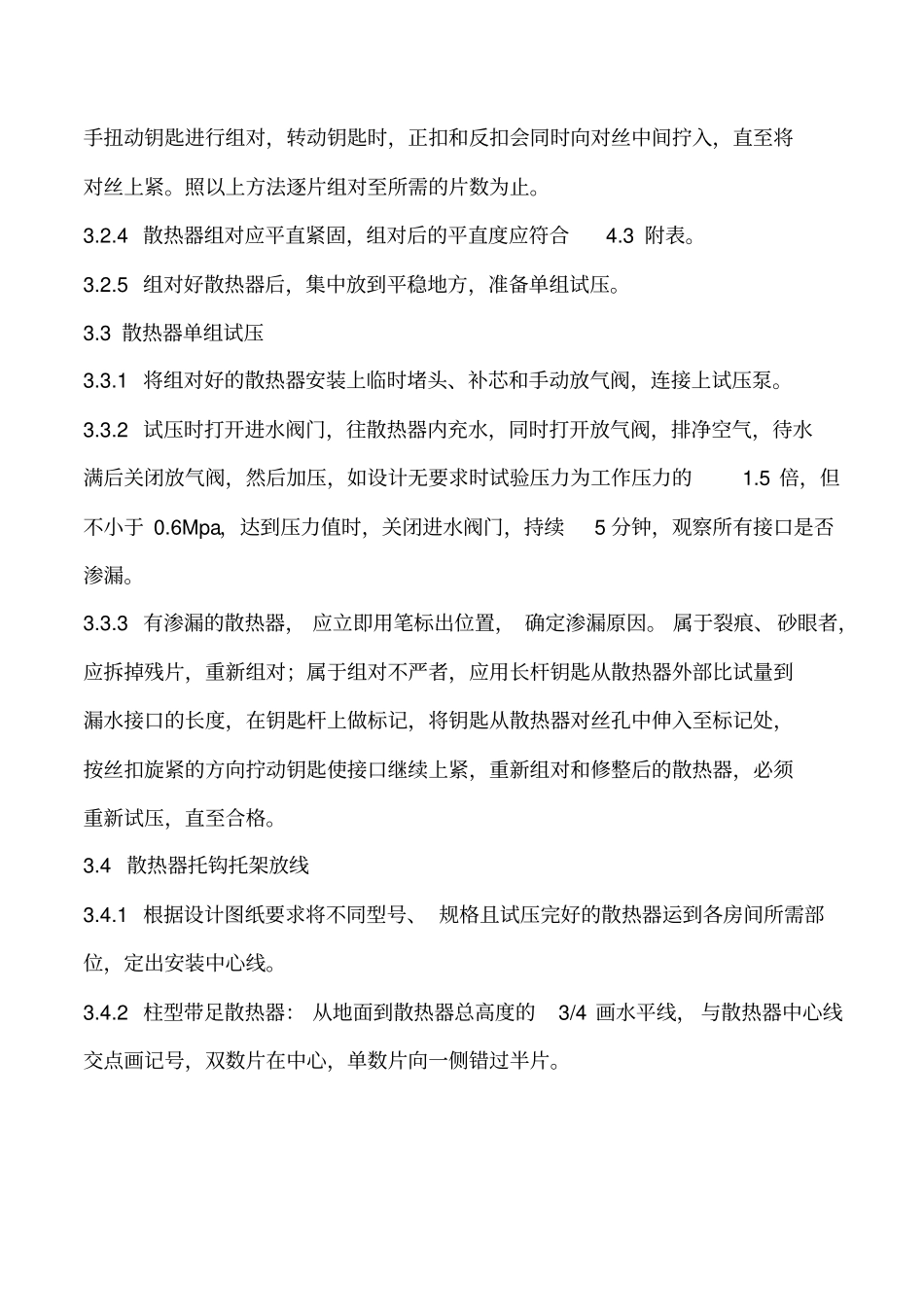

1 工艺流程散热器组对→散热器单组试压→托钩托架放线安装→散热器安装→手动跑风安装→防腐
2 散热器组对3
1 散热器组对前,先制做组对的架子或根据散热器规格用100×100 木方平放在地上,楔四个铁柱用铅丝将木方绑牢加固,做成临时组对架
2 将散热器内部铁渣、
