钻孔灌注桩试桩总结钻孔灌注桩试桩总结2013

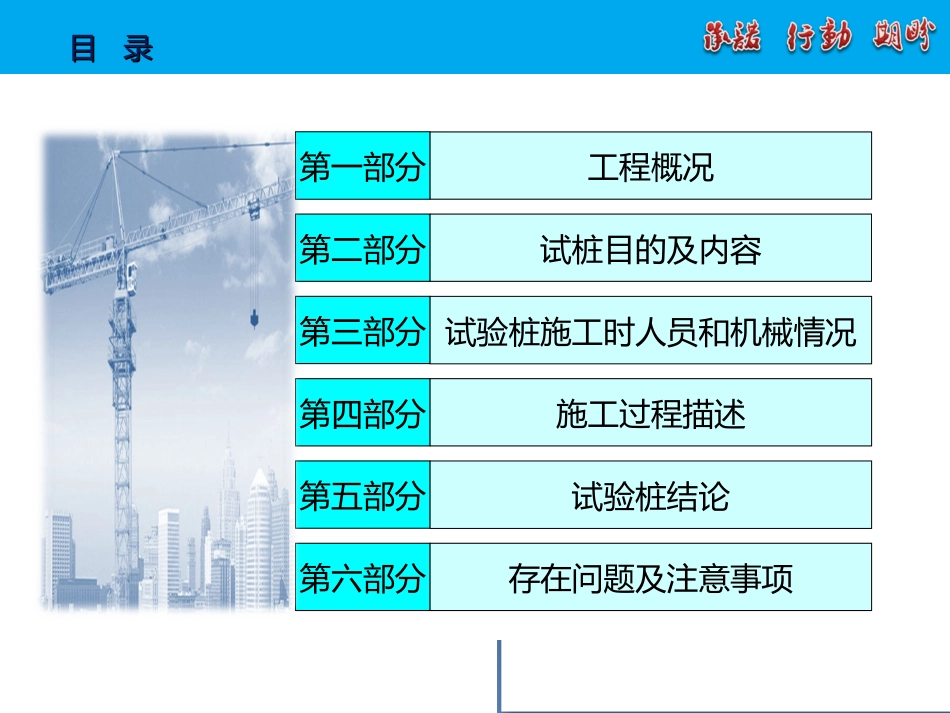

25目录目录第一部分工程概况第二部分试桩目的及内容第三部分试验桩施工时人员和机械情况第四部分施工过程描述第五部分试验桩结论第六部分存在问题及注意事项第一部分工程概况第一部分工程概况本工程试桩采用钻孔灌注桩施工,即采用正循环回转钻机泥浆护壁成孔、水下灌注商品混凝土成桩的成套工艺,部分采用后注浆工艺处理
住宅区共6组试桩,每组3根;购物中心共4组试桩,每组4根
第二部分试桩目的及内容第二部分试桩目的及内容2
1试桩目的:(1)确定单桩设计长度内极限抗压、抗拔承载力;(2)判定灌注桩的合理注浆量及其它施工所需参数;(3)测定桩在极限荷载下的位移
(4)明确钻孔灌注桩施工作业的工艺流程、操作要点和相应的工艺参数,指导、规范下一步规模化作业施工
第二部分试桩目的及内容第二部分试桩目的及内容2
1试桩内容:检验施工设备以及施工工艺的适用性;获取钻孔时间、试桩地质情况、钢筋笼制作及安放时间、混凝土灌注时间、混凝土坍落度、混凝土配合比、封底混凝土数量、设计混凝土数量、实际灌注混凝土数量、混凝土实际和设计的比率(充盈系数)
为施工工艺的合理选择提供依据;积累现场施工组织与管理经验,磨合施工队伍与施工机械设备
第三部分试验桩施工时人员和机械情况第三部分试验桩施工时人员和机械情况3
