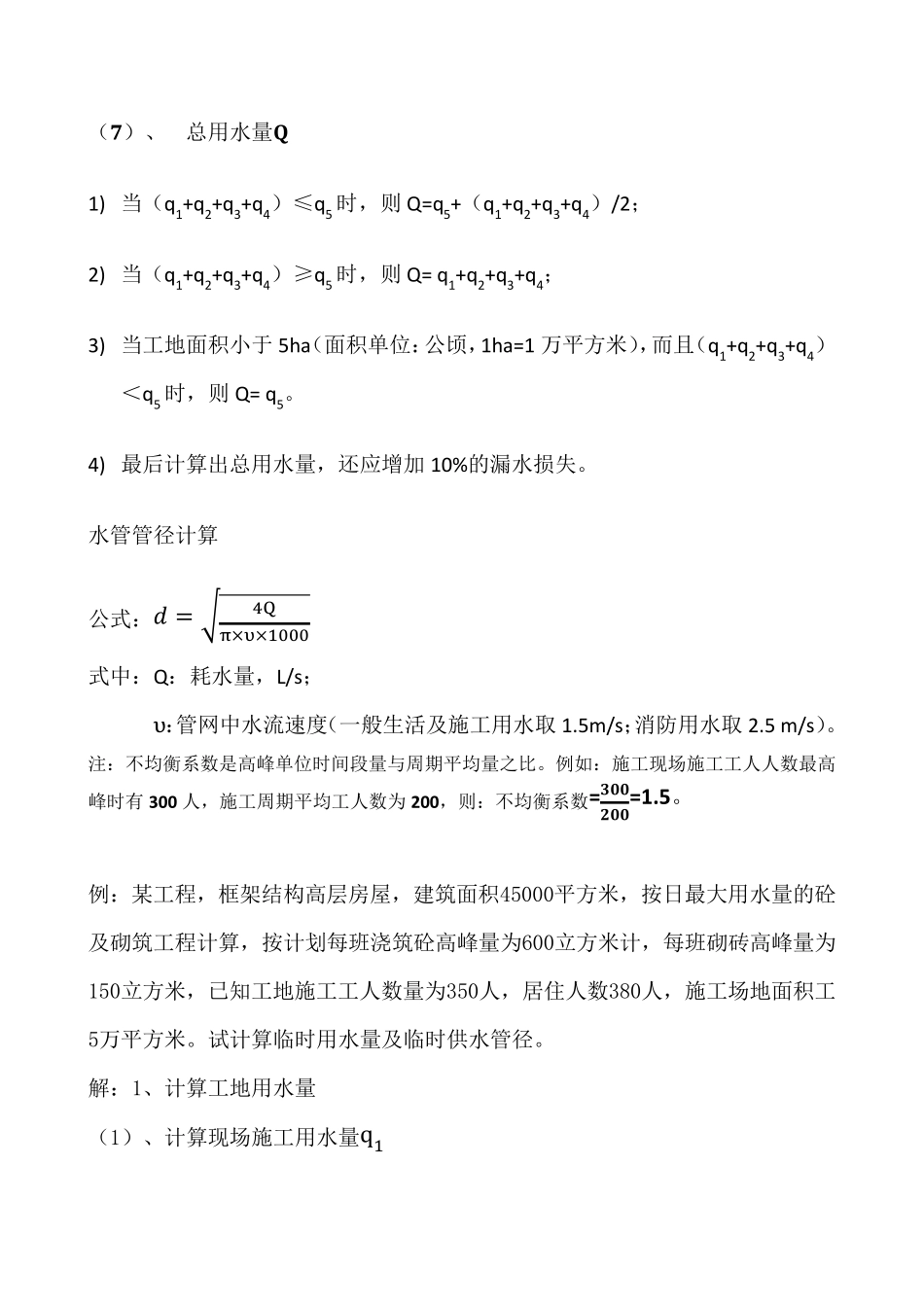

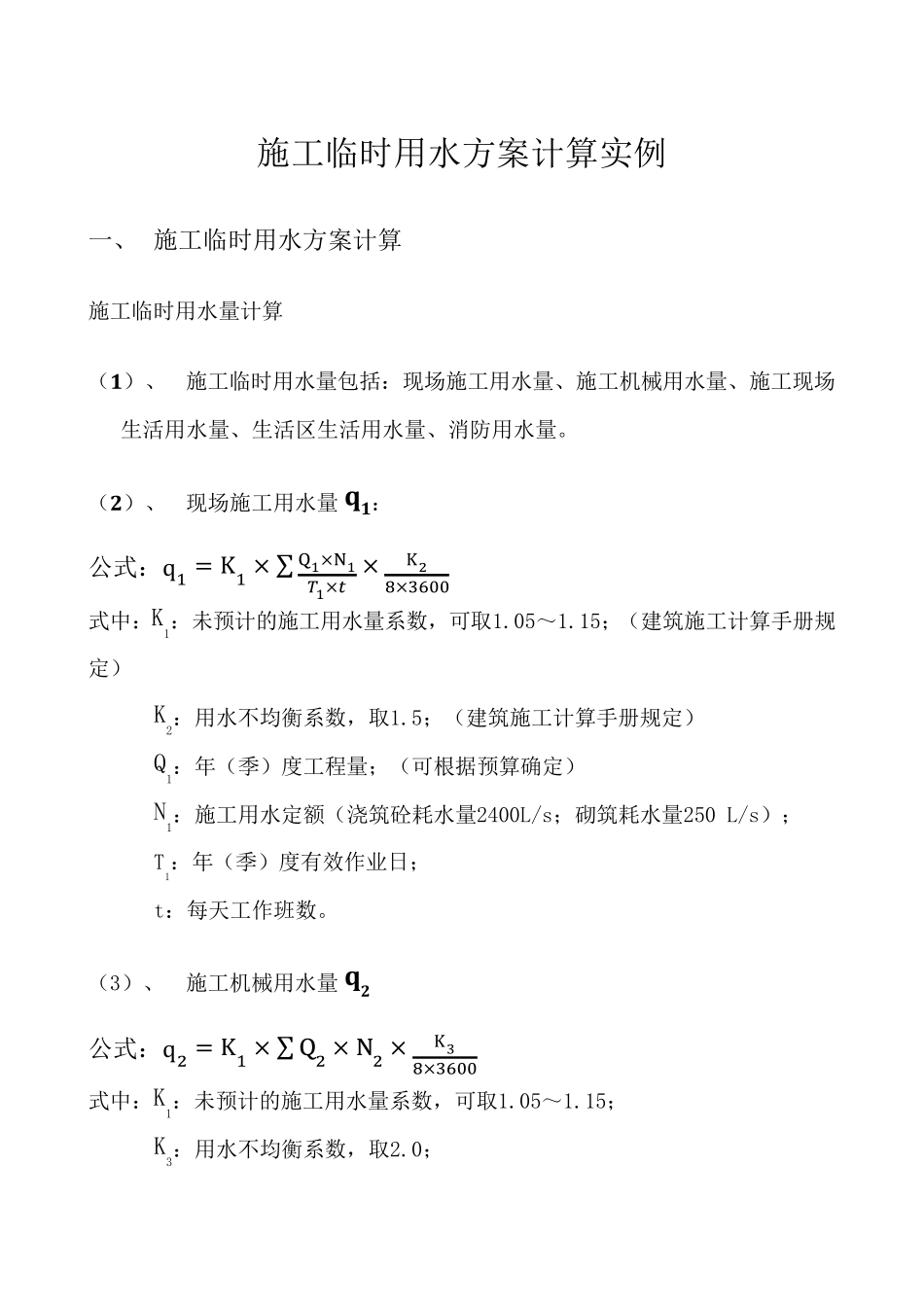

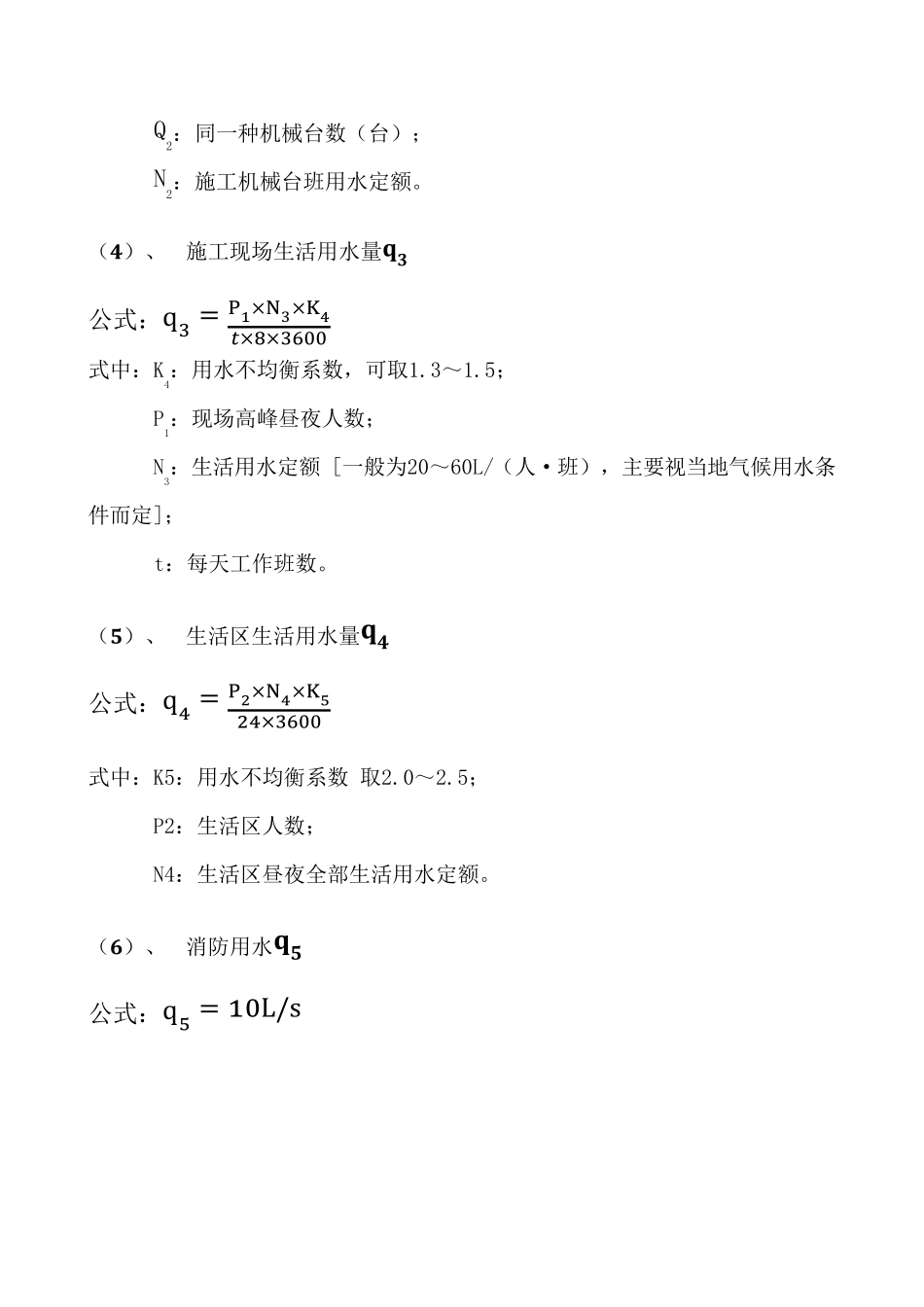

施工临时用水方案计算实例 一、 施工临时用水方案计算 施工临时用水量计算 (1)、 施工临时用水量包括:现场施工用水量、施工机械用水量、施工现场生活用水量、生活区生活用水量、消防用水量。 (2)、 现场施工用水量 q1: 公式:q1 = K1 × ∑ Q1×N1ᵄ1×ᵆ ×K28×3600 式中:K1:未预计的施工用水量系数,可取1.05~1.15;(建筑施工计算手册规定) K2:用水不均衡系数,取1.5;(建筑施工计算手册规定) Q1:年(季)度工程量;(可根据预算确定) N1:施工用水定额(浇筑砼耗水量2400L/s;砌筑耗水量250 L/s); T1:年(季)度有效作业日; t:每天工作班数。 (3)、 施工机械用水量 q2 公式:q2 = K1 × ∑ Q2 × N2 ×K38×3600 式中:K1:未预计的施工用水量系数,可取1.05~1.15; K3:用水不均衡系数,取2.0; Q2:同一种机械台数(台); N2:施工机械台班用水定额。 (4)、 施工现场生活用水量ᵂᵽ 公式:q3 = P1×N3×K4ᵆ×8×3600 式中:K4:用水不均衡系数,可取1.3~1.5; P1:现场高峰昼夜人数; N3:生活用水定额 [一般为20~60L/(人·班),主要视当地气候用水条件而定]; t:每天工作班数。 (5)、 生活区生活用水量ᵂᵽ 公式:q4 = P2 ×N4 ×K52 4 ×3600 式中:K5:用水不均衡系数 取2.0~2.5; P2:生活区人数; N4:生活区昼夜全部生活用水定额。 (6)、 消防用水ᵂᵽ 公式:q5 = 10L/s (7)、 总用水量Q 1) 当(q1+q2+q3+q4)≤q5 时,则 Q=q5+(q1+q2+q3+q4)/2; 2) 当(q1+q2+q3+q4)≥q5 时,则 Q= q1+q2+q3+q4; 3) 当工地面积小于 5ha(面积单位:公顷,1ha=1 万平方米),而且(q1+q2+q3+q4)<q5 时,则 Q= q5。 4) 最后计算出总用水量,还应增加 10%的漏水损失。 水管管径计算 公式:ᵅ = √4Qπ×υ×1000 式中:Q:耗水量,L/s; υ:管网中水流速度(一般生活及施工用水取 1.5m/s;消防用水取 2.5 m/s)。 注:不均衡系数是高峰单位时间段量与周期平均量之比。例如:施工现场施工工人人数最高峰时有 300 人,施工周期平均工人数为 200,则:不均衡系数=ᵽᵼᵼᵽᵼᵼ=1.5。 例:某工程,框架结构高层房屋,建筑面积45000平方米,按日最大用水量的砼及砌筑工程计算,按计划每班浇筑砼高峰量为600立方米计,每班砌砖高峰量为150立方米,已知工地施工工人数量为350人,居住人数380人,施工场...
