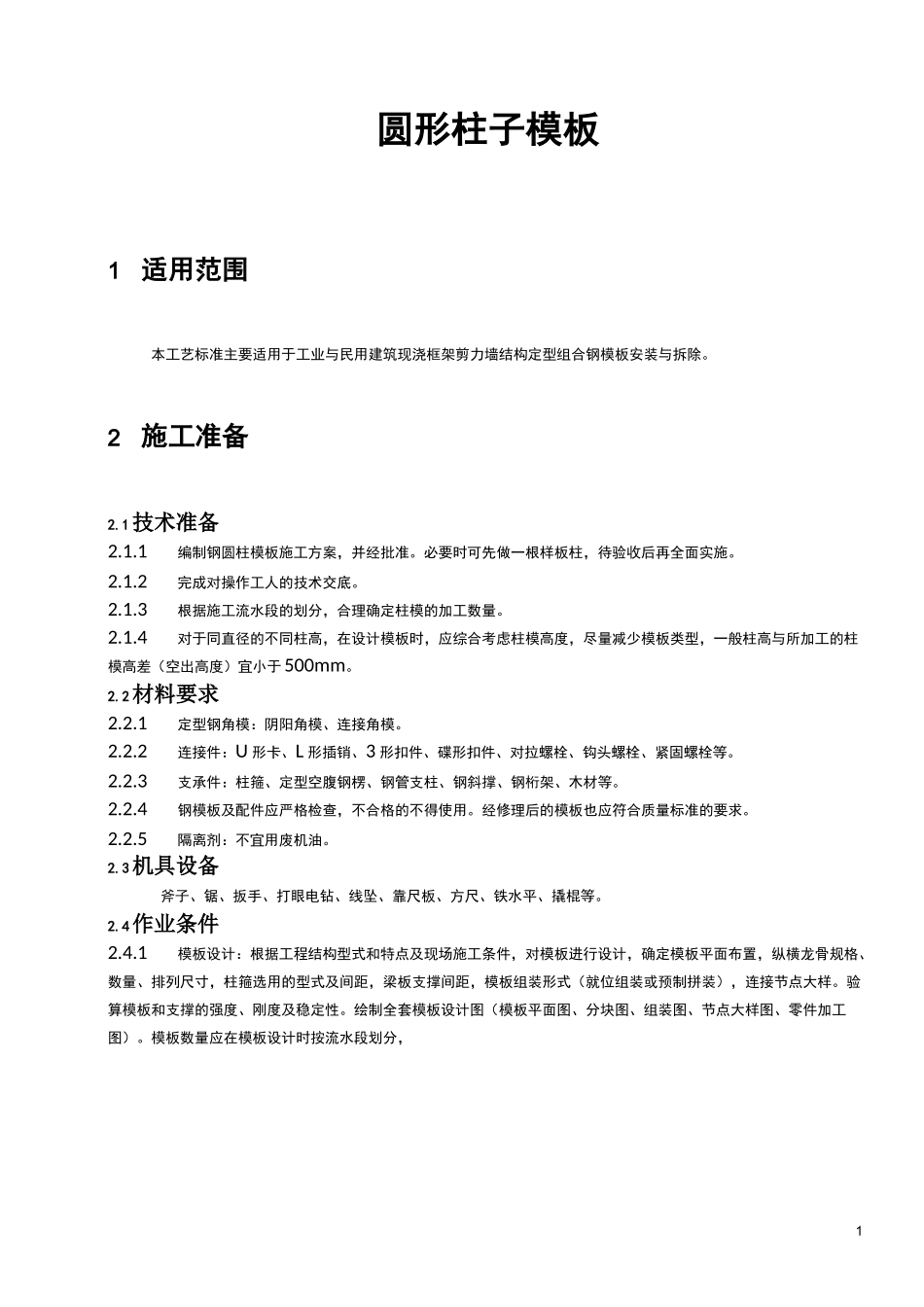

1圆形柱子模板1 适用范围本工艺标准主要适用于工业与民用建筑现浇框架剪力墙结构定型组合钢模板安装与拆除
2 施工准备2
1技术准备2
1编制钢圆柱模板施工方案,并经批准
必要时可先做一根样板柱,待验收后再全面实施
2完成对操作工人的技术交底
3根据施工流水段的划分,合理确定柱模的加工数量
4对于同直径的不同柱高,在设计模板时,应综合考虑柱模高度,尽量减少模板类型,一般柱高与所加工的柱模高差(空出高度)宜小于500mm
2材料要求2
1定型钢角模:阴阳角模、连接角模
2连接件:U 形卡、L 形插销、3 形扣件、碟形扣件、对拉螺栓、钩头螺栓、紧固螺栓等
3支承件:柱箍、定型空腹钢楞、钢管支柱、钢斜撑、钢桁架、木材等
4钢模板及配件应严格检查,不合格的不得使用
经修理后的模板也应符合质量标准的要求
5隔离剂:不宜用废机油
3机具设备斧子、锯、扳手、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等
4作业条件2
1模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式及间距,梁板支撑间距,模板组装形式(就位组装或预制拼装),连接节点大样
验算模板和支撑的强度、刚度及稳定性
绘制全套模板设计图(模板平面图、分块图、组装图、节点大样图、零件加工图)
模板数量应在模板设计时按流水段划分,2进行综合研究,确定模板的合理配制数量

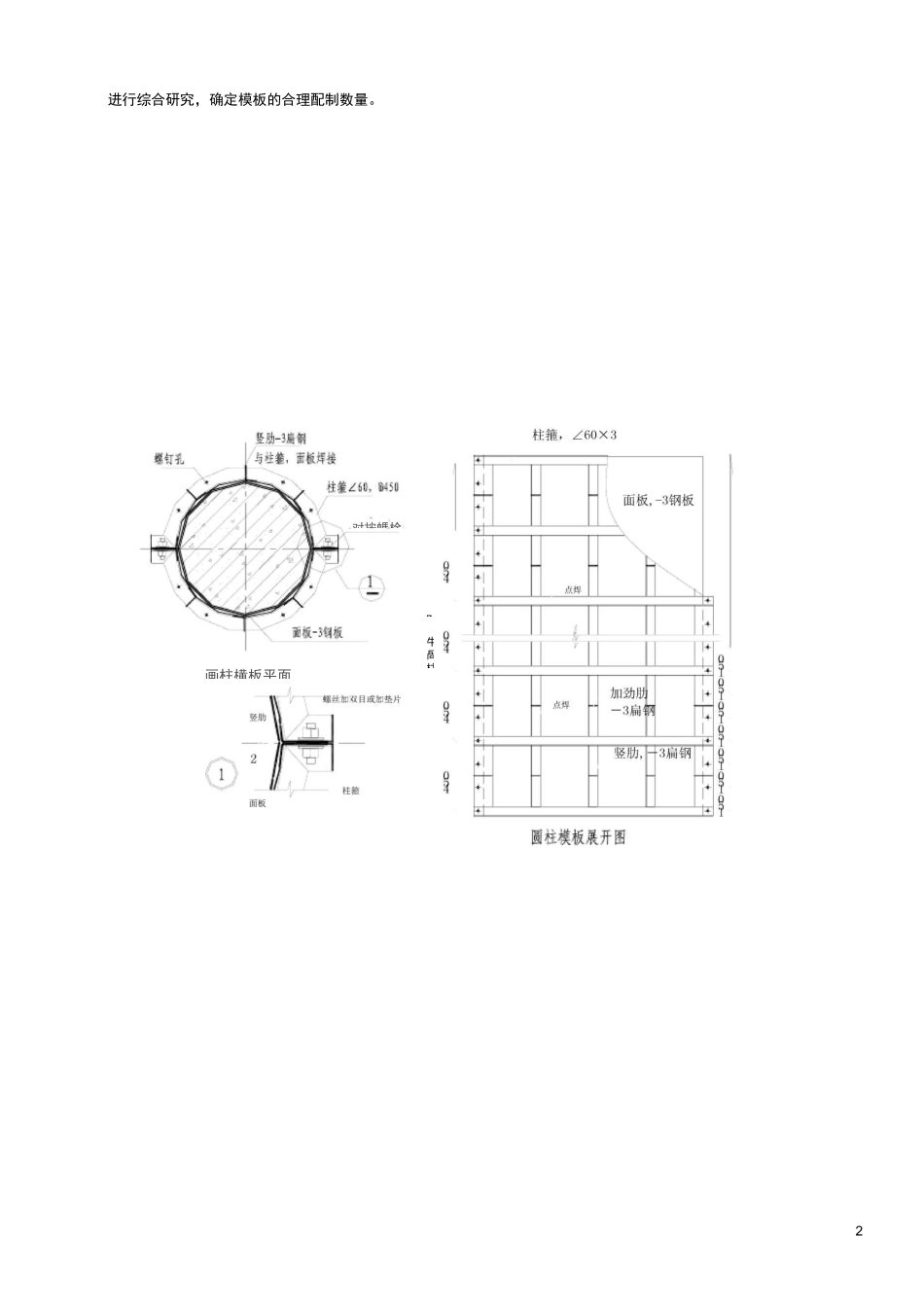

对按螞栓画柱横板平面m牛咼柱32
2 预制拼装:(1)拼装场地应夯实平整,条件许可时应设拼装操作平台
(2)按模板设计图进行拼装,相邻两块板的每个孔都要用U 形卡卡紧,龙骨用钩头螺栓外垫碟形扣件与平板边肋孔卡紧
(3)柱子模板在拼装时,应预留清扫口或灌浆口
3模板拼装后进行编号,并涂刷脱模剂,分规格堆放
