精品施工期间对周围构筑物、建筑物的保护1、施工程序施工影响分析→周围构筑物、建筑物调查分析→加强监控→采取相应的技术保护措施2、主要施工方法2
1 施工影响分析根据设计图纸及现场踏勘情况,沿线为居民生活密集区
随着基坑的开挖施工,由于深层土体的位移、沉降,使路面或邻近建筑物产生不均匀的沉降,施工中须采取措施予以保护
2 调查分析对周边建筑物进行调查,是制定保护方案的前提
调查内容主要有: 周边建筑物的基础构造、尺寸,与施工场地的标准间距,房屋的平面尺寸、结构形式,建筑物高度等

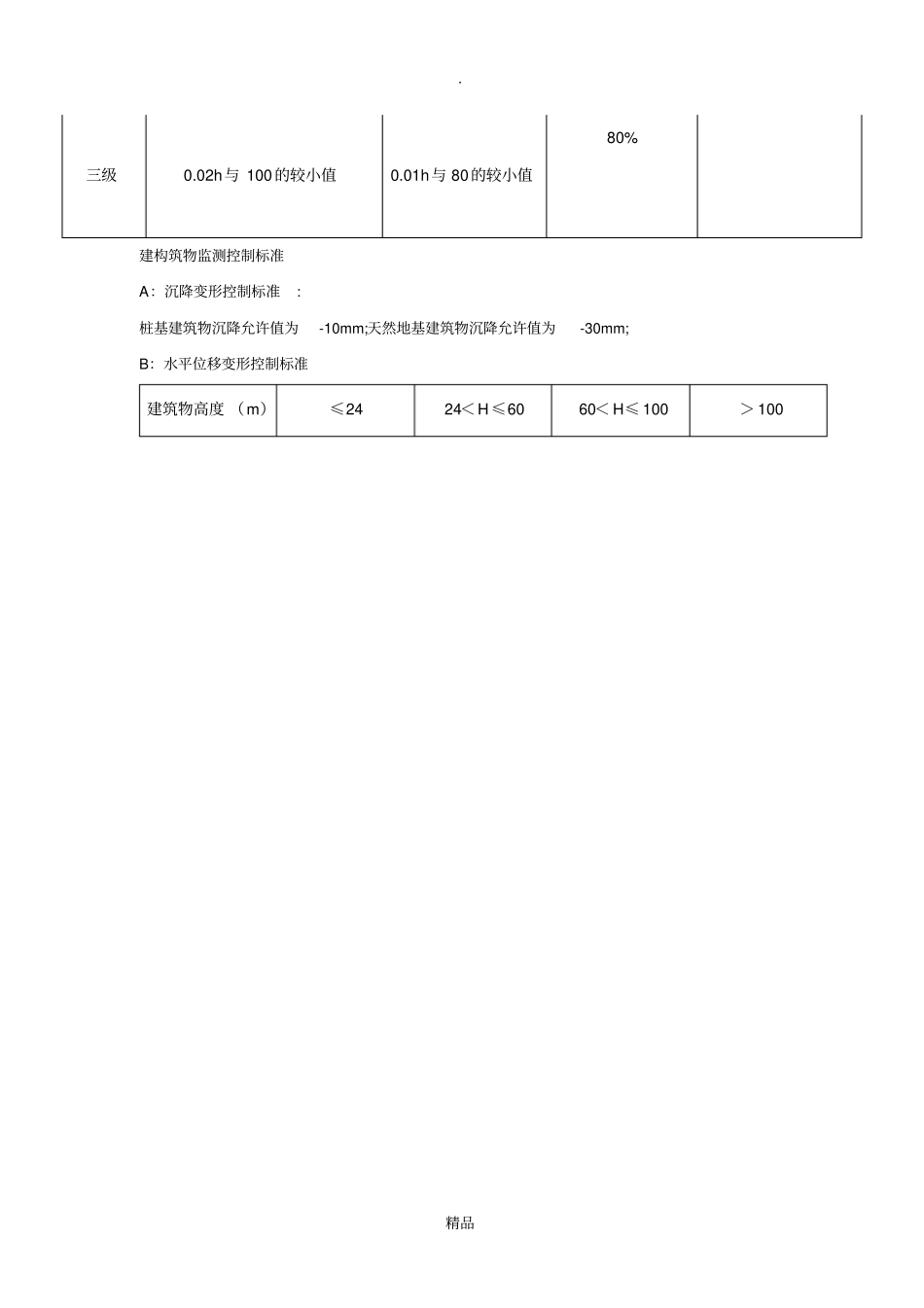

3 加强监控根据《深圳市基坑支护技术规范》(SJG05-2011)相关规定,本工程深基坑支护安全等级为三级
深基坑监测范围为河道基坑本身安全监测及相邻影响建(构)筑物的安全监测
主要内容为基坑本身及建(构)筑物竖向位移、水平位移监测及成因分析
1监测点布设:监测点的布置应满足监控要求,深基坑及基坑边缘以外2 倍开挖深度范围内的需要保护的建(构)筑物均作为监控对象
(1)河槽部位在河道两侧边坡坡顶按15~20m 的间距(靠近构筑物取小值)布设沉降及位移监测点
(2)建(构)物部位监测点高度不宜过高或过低

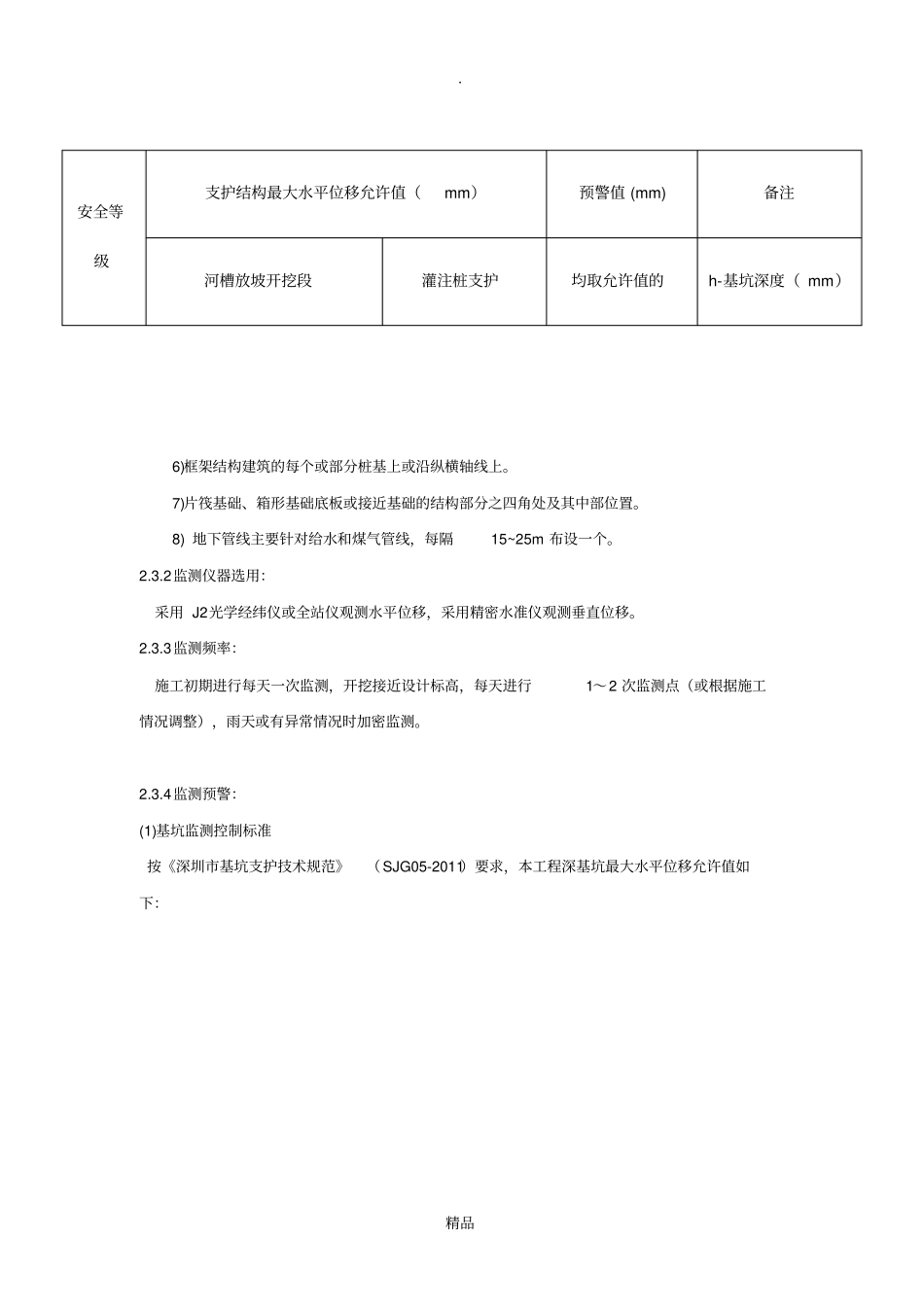

测点宜设在下列位置:1)建筑物的四角、大转角处及沿外墙每10~20m 处或每隔 2~3 根柱基上
2)新旧建筑物或高低建筑物交接处的两侧、纵横墙等交接处的两侧
3)建筑物后浇带、抗震缝和沉降缝两侧、严重开粒20kPa
汛α 讲啵煌鼗蚧〉姆纸绱Α ⒉煌峁沟姆纸绱疤钔诜椒纸绱ΑP 4)宽度大于等于15m 或小于 15m 而地质复杂的建筑物,在承重内隔墙中部设内墙点,在室内地面中心及四周设地面点
5)高耸建筑物基础轴线的对称部位,每一建筑物不应少于4 点
精品6)框架结构建筑的每个或部分桩基上或沿纵横轴线上
7)片筏基础、箱形基础底板或接近基础的结构部分之四角处及其中部位置
