贵州双龙航空港建设投资有限公司建设工程施工进度月报表工程名称:贵州双龙航空港经济区龙洞堡大道景观提升工程施工单位:深圳文科园林股份有限公司项目负责人:监理单位:贵州广天建设管理咨询有限公司总监理工程师:报表日期:年月日至年月日贵州双龙建投公司建设项目工程进度核定表工程名称:贵州双龙航空港经济区龙洞堡大道景观提升工程计量时段:年月日 - 年月日合同名称:贵州双龙航空港经济区龙洞堡大道景观提升工程合同编号:承建单位:深圳文科园林股份有限公司监理单位:贵州广天建设管理咨询有限公司承建单位申报情况合同金额(元)本期申报量(元)上期末累计进度(元)上期末累计拨付(元)上期末累计付款率(百分比)53672714
65 元监理单位审查情况本期审定进度(元)本期止核定的累计进度额(元)总监意见贵州双龙建投公司工程部签认意见现场代表:部门负责人:经营部核查意见审核人:校核人:部门负责人:分管领导意见年月日跟踪审计单位审查意见年月日贵州双龙建投公司单位负责人(或受托人)意见年月日工程进度一、 工程规模本工程为贵州双龙航空港经济区龙洞堡大道景观提升工程,位于贵州龙洞堡大道,全长约8
6km,建设范围为中间绿化带、侧分带及十米绿化带
二、 建设情况 (含开工日期)由我司(单位深圳文科园林股份有限公司)承建的贵州双龙航空港经济区龙洞堡大道景观提升工程于年月日开工建设,计划完成日期年月日工程施工范围包括人行道两侧10m 绿化带、中间隔离带绿化工程等

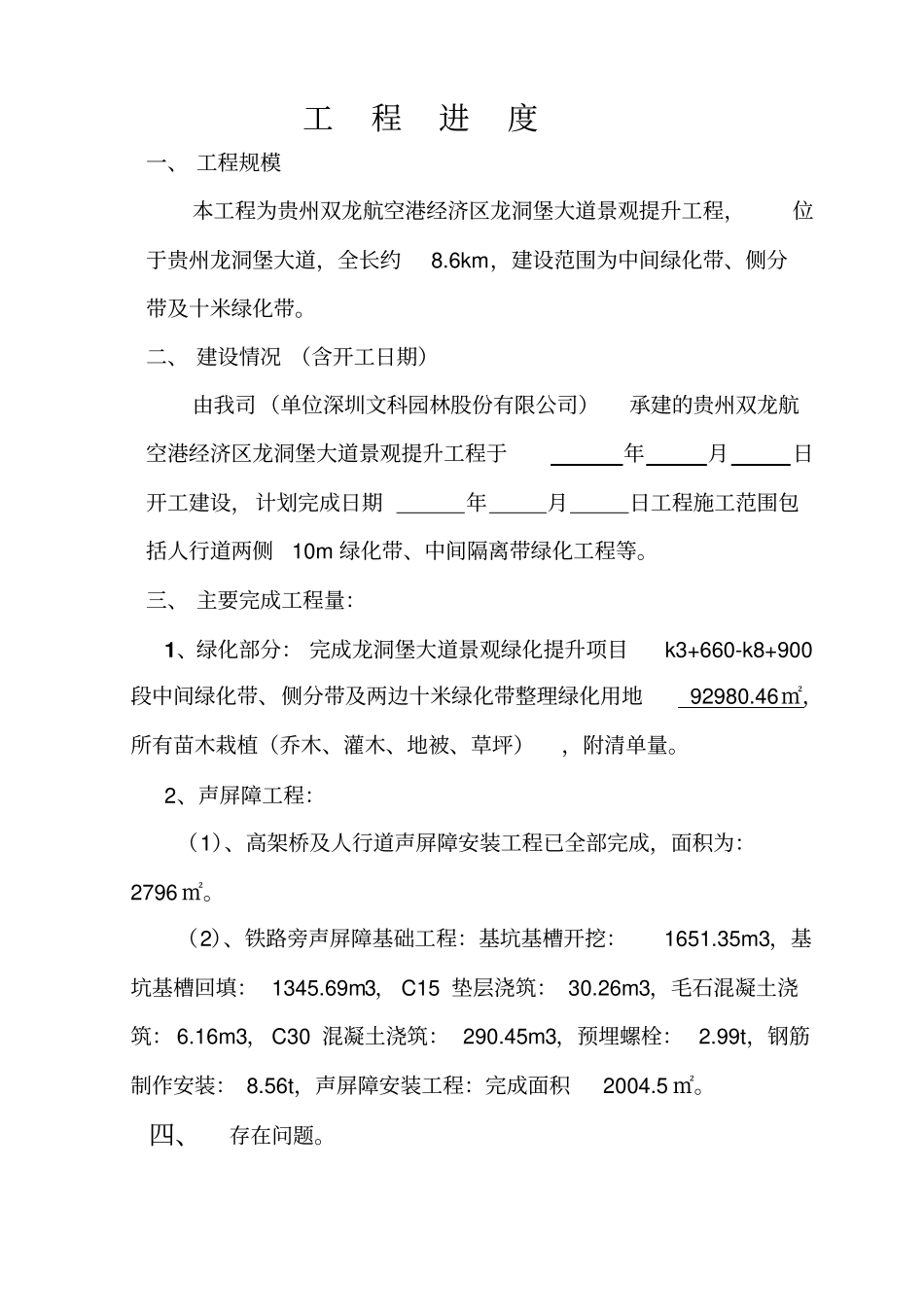

三、 主要完成工程量:1、绿化部分: 完成龙洞堡大道景观绿化提升项目k3+660-k8+900段中间绿化带、侧分带及两边十米绿化带整理绿化用地92980
46㎡,所有苗木栽植(乔木、灌木、地被、草坪),附清单量
2、声屏障工程:(1)、高架桥及人行道声屏障安装工程已全部完成,面积为:2796 ㎡
(2)、铁路旁声屏障基础工程:基坑基槽开挖:1651
