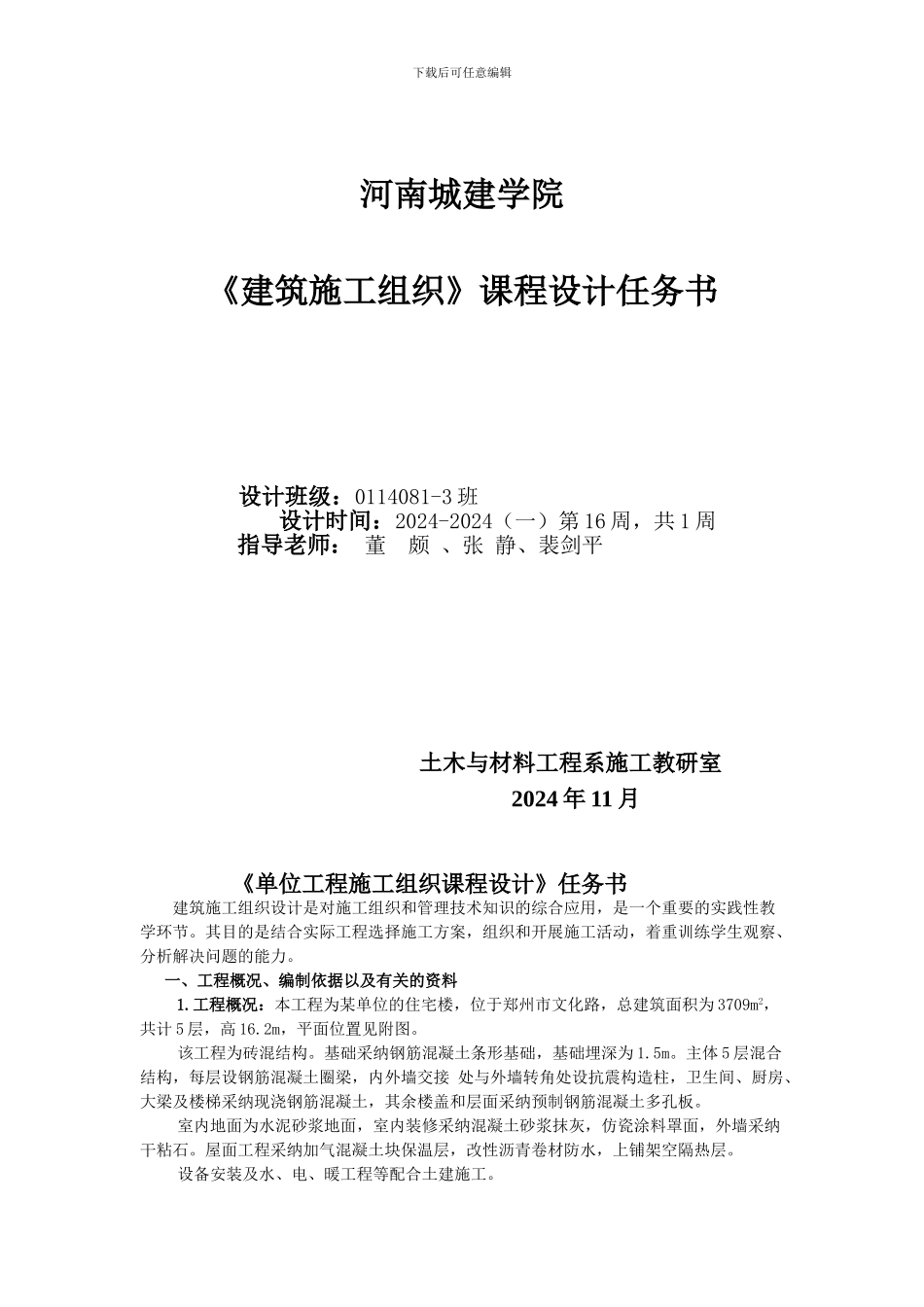

下载后可任意编辑河南城建学院《建筑施工组织》课程设计任务书 设计班级:0114081-3 班设计时间:2024-2024(一)第 16 周,共 1 周 指导老师: 董 颇 、张 静、裴剑平 土木与材料工程系施工教研室2024 年 11 月《单位工程施工组织课程设计》任务书建筑施工组织设计是对施工组织和管理技术知识的综合应用,是一个重要的实践性教学环节
其目的是结合实际工程选择施工方案,组织和开展施工活动,着重训练学生观察、分析解决问题的能力
一、工程概况、编制依据以及有关的资料 1
工程概况:本工程为某单位的住宅楼,位于郑州市文化路,总建筑面积为 3709m2,共计 5 层,高 16
2m,平面位置见附图
该工程为砖混结构
基础采纳钢筋混凝土条形基础,基础埋深为 1
主体 5 层混合结构,每层设钢筋混凝土圈梁,内外墙交接 处与外墙转角处设抗震构造柱,卫生间、厨房、大梁及楼梯采纳现浇钢筋混凝土,其余楼盖和层面采纳预制钢筋混凝土多孔板
室内地面为水泥砂浆地面,室内装修采纳混凝土砂浆抹灰,仿瓷涂料罩面,外墙采纳干粘石
屋面工程采纳加气混凝土块保温层,改性沥青卷材防水,上铺架空隔热层
设备安装及水、电、暖工程等配合土建施工
下载后可任意编辑2
地质及环境条件: 地形平坦,地下水位位于基底以下 2
0m,地下水对建筑物无侵蚀作用,场地内地基承载力为 150KN/m2,本地区土壤最大冻结深度为 28cm,雨季为 7、8、9 三个月,冬季为 12 月份到第二年的 2 月份
施工期间主导风向偏南
工期: 本工程定于 10 月 3 日开工,要求在 4 月 3 日竣工,限定总工期 6 个月
施工技术经济条件 1、预应力空心楼板由工厂预制后汽车运至现场,门窗由工厂加工制作,然后由汽车运至现场
2、现场水、电供应均取自城市管网
3、各种施工机械、运输机具供应根据工
