1 红酸果加工厂案例分析 2 目录 一、面临的问题 二、加工流程图 三、各工序生产能力及瓶颈工序 四、高峰期完成所有加工的时间 五、最后一辆卡车的卸货时间及等待时间 六、评价奥布里恩的建议 七、合理性改进建议 一. 案例回顾及工厂所面临的问题 位于马萨诸塞州的“红酸果之角”加工厂过去都是加工干收法采集的酸果,但是近些年来湿收法采集成为主要方式,这就给工厂过去的酸果加工程序带来了挑战

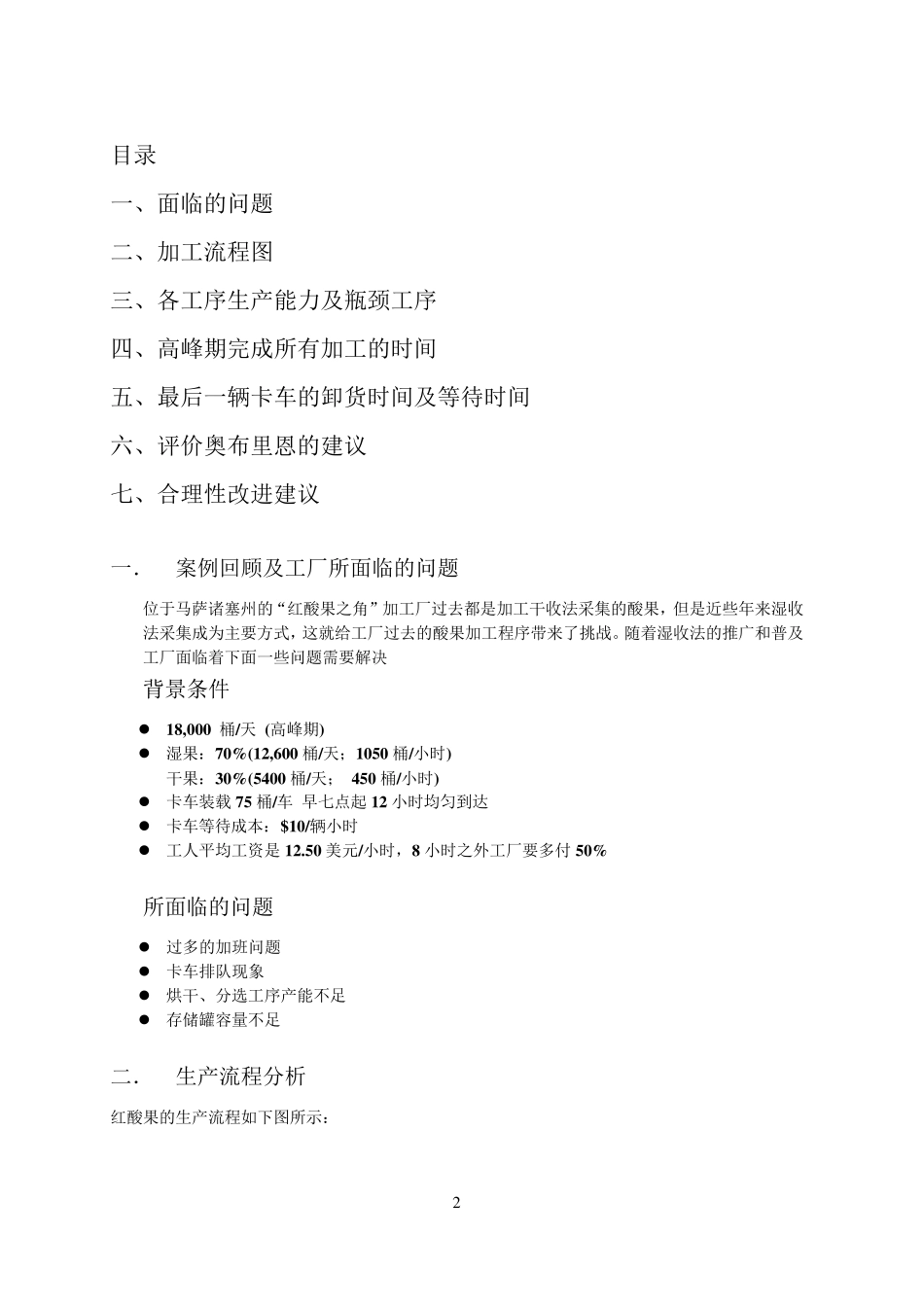

随着湿收法的推广和普及工厂面临着下面一些问题需要解决 背景条件 1 8 ,0 0 0 桶/天 (高峰期) 湿果:7 0 %(1 2 ,6 0 0 桶/天;1 0 5 0 桶/小时) 干果:3 0 %(5 4 0 0 桶/天; 4 5 0 桶/小时) 卡车装载7 5 桶/车 早七点起1 2 小时均匀到达 卡车等待成本:$1 0 /辆小时 工人平均工资是 1 2

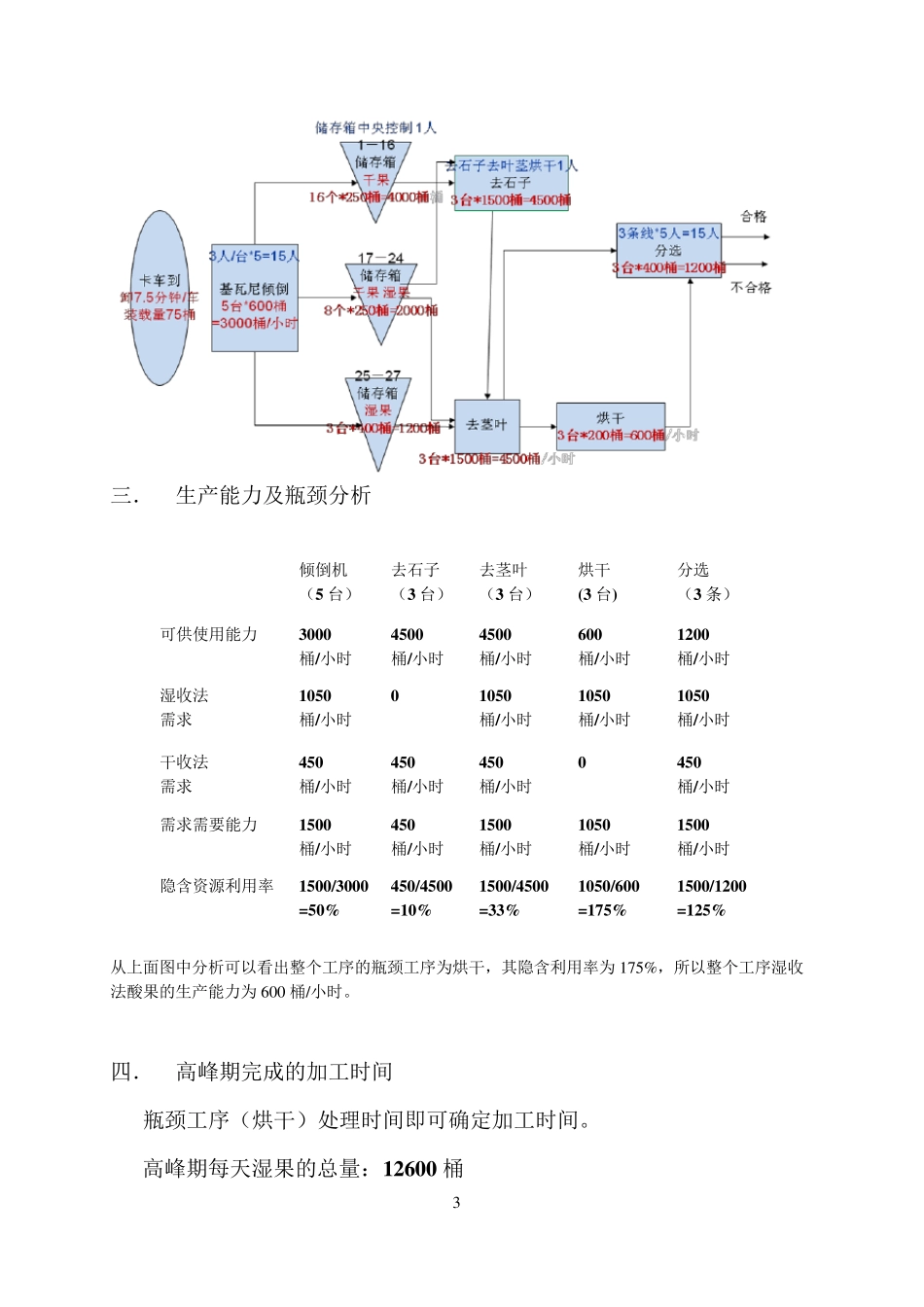

5 0 美元/小时,8 小时之外工厂要多付5 0 % 所面临的问题 过多的加班问题 卡车排队现象 烘干、分选工序产能不足 存储罐容量 不足 二. 生产流程分析 红酸果的生产流程如 下图所示 : 3 三. 生产能力及瓶颈分析 从上面图中分析可以看出整个工序的瓶颈工序为烘干,其隐含利用率为1 7 5 %,所以整个工序湿收法酸果的生产能力为6 0 0 桶/小时
四. 高峰期完成的加工时间 瓶颈工序(烘干)处理时间即可确定加工时间
高峰期每天湿果的总量:12600 桶 倾倒机 (5 台) 去石子 (3 台) 去茎叶 (3 台) 烘干 (3 台) 分选 (3 条) 可供使用能力 3000 桶/小时 4500 桶/小时 4500 桶/小时 600 桶/小时 1200 桶/小时 湿收法 需求 1050 桶/小时 0 1050 桶/小时 1050 桶/小时 1050 桶/小时 干收法 需求 450 桶/小时 450
