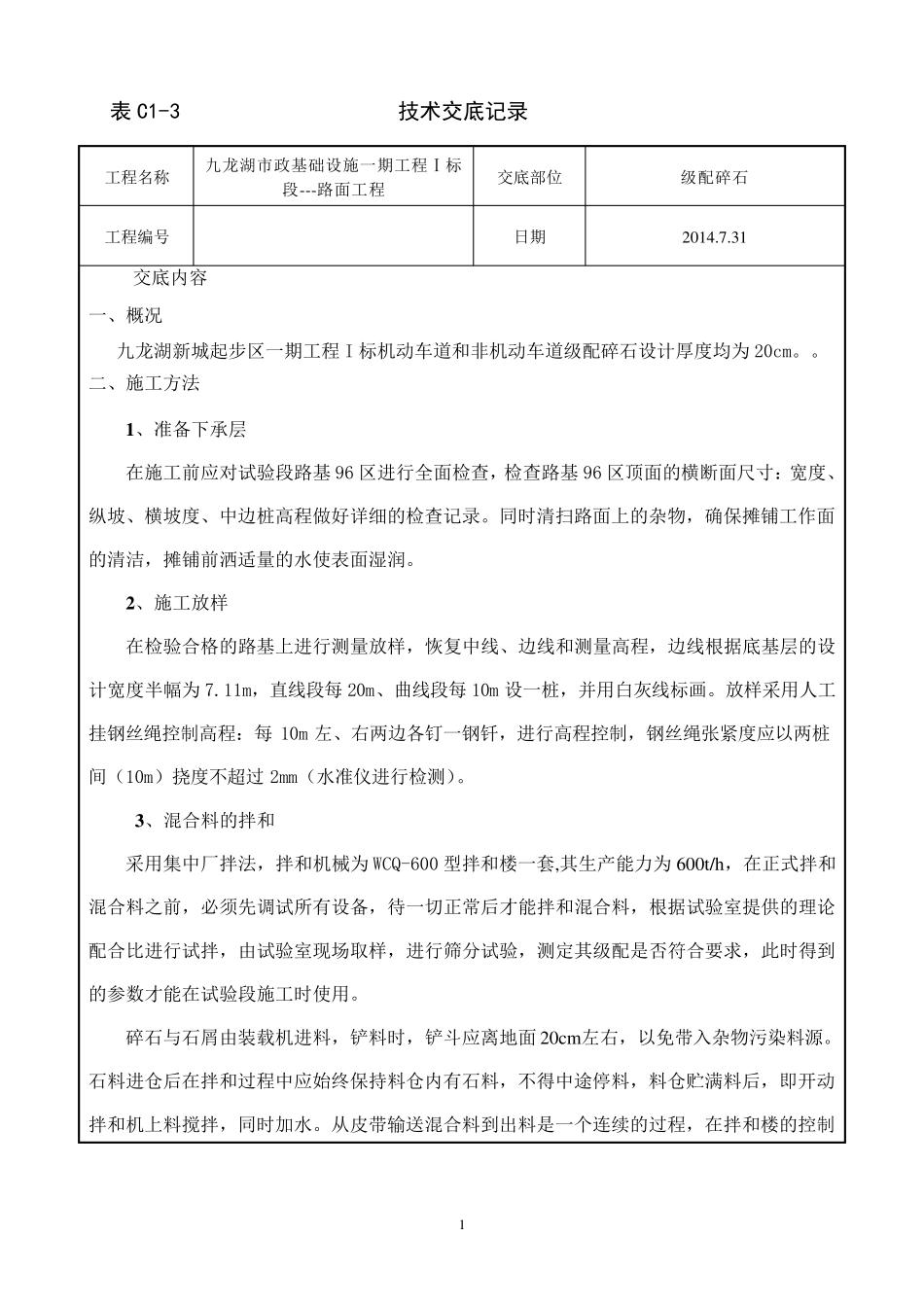

表C1-3 技术交底记录 1 工程名称 九龙湖市政基础设施一期工程Ⅰ标段---路面工程 交底部位 级配碎石 工程编号 日期 2014
31 交底内容 一、概况 九龙湖新城起步区一期工程I 标机动车道和非机动车道级配碎石设计厚度均为 20cm
二、施工方法 1 、准备下承层 在施工前应对试验段路基96 区进行全面检查,检查路基96 区顶面的横断面尺寸:宽度、纵坡、横坡度、中边桩高程做好详细的检查记录
同时清扫路面上的杂物,确保摊铺工作面的清洁,摊铺前洒适量的水使表面湿润
2 、施工放样 在检验合格的路基上进行测量放样,恢复中线、边线和测量高程,边线根据底基层的设计宽度半幅为 7
11m,直线段每 20m、曲线段每 10m 设一桩,并用白灰线标画
放样采用人工挂钢丝绳控制高程:每 10m 左、右两边各钉一钢钎,进行高程控制,钢丝绳张紧度应以两桩间(10m)挠度不超过2mm(水准仪进行检测)
3 、混合料 的拌 和 采用集 中厂 拌 法,拌 和机械 为 WCQ-600 型 拌 和楼 一套 ,其 生 产 能 力 为 600t/h,在正 式 拌 和混合料 之 前,必 须 先 调 试所 有 设备,待 一切 正 常 后 才 能 拌 和混合料 ,根据试验室 提 供 的理 论配合比 进行试拌 ,由 试验室 现 场 取 样,进行筛 分 试验,测定 其 级配是 否 符 合要 求 ,此 时得 到的参 数 才 能 在试验段施工时使用
碎石与 石屑 由 装 载 机进料 ,铲 料 时,铲 斗 应离 地 面 20cm左右,以免 带 入 杂物污 染 料 源
石料 进仓 后 在拌 和过程中应始 终 保持 料 仓 内有 石料 ,不得 中途 停 料 ,料 仓 贮 满 料 后 ,即 开 动拌 和机上料 搅 拌 ,同时加 水

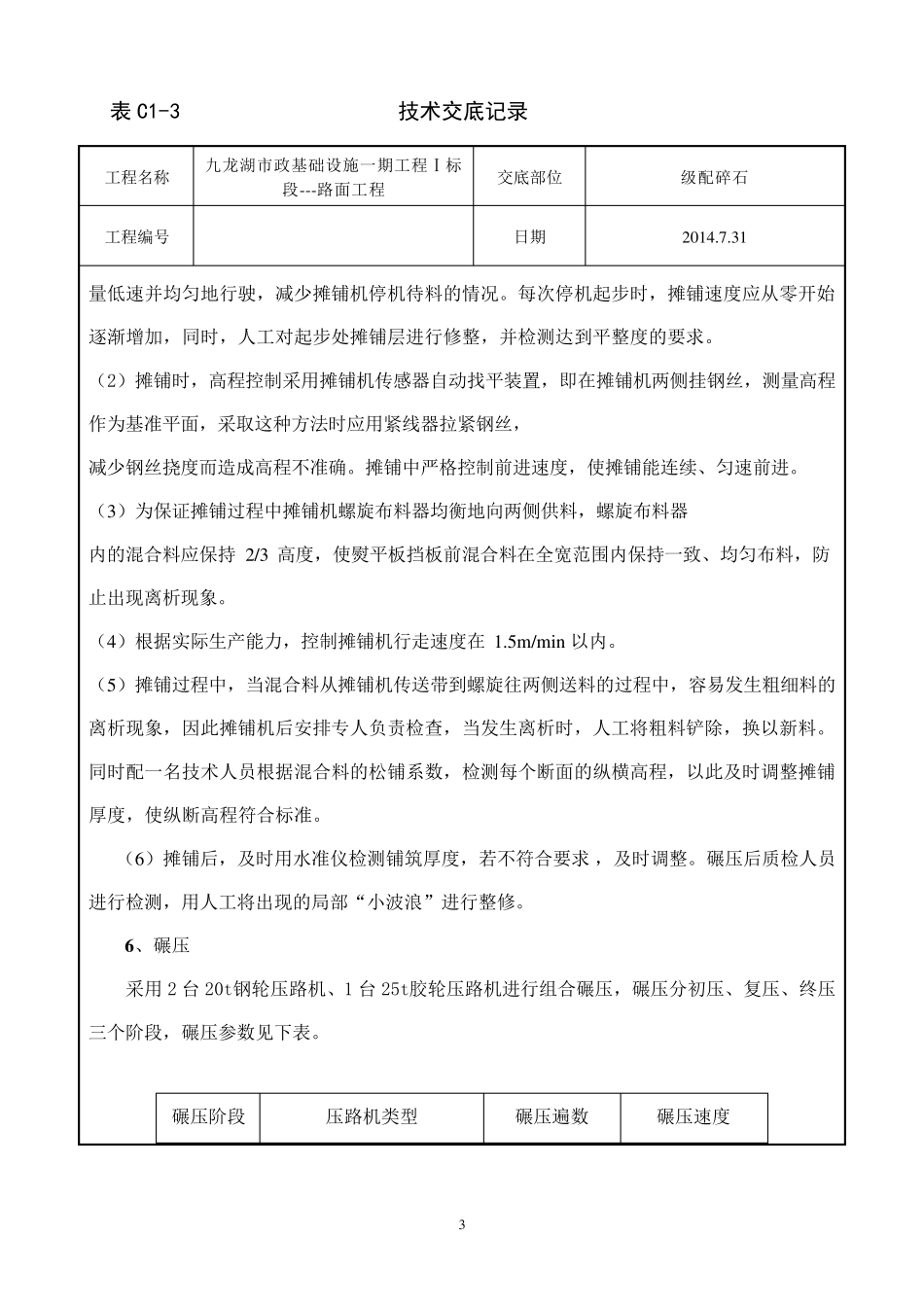

从 皮 带 输 送 混合料 到 出 料 是 一个 连 续 的过程,在拌 和楼
