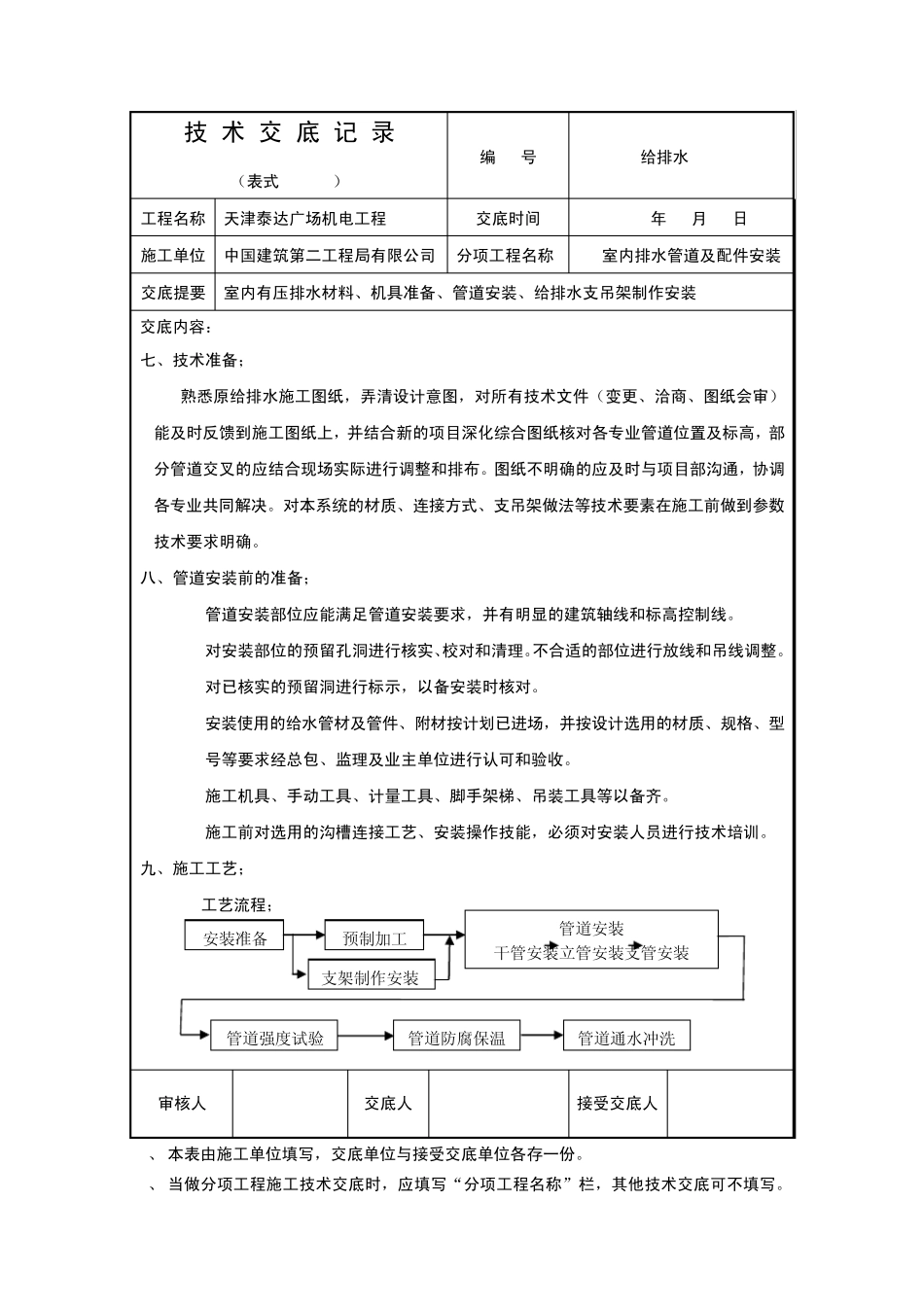

技 术 交 底 记 录 (表式 C2-2-1) 编 号 给排水-001 工程名称 天津泰达广场机电工程 交底时间 2011年 04月 12日 施工单位 中国建筑第二工程局有限公司 分项工程名称 室内排水管道及配件安装 交底提要 室内有压排水材料、机具准备、管道安装、给排水支吊架制作安装 交底内容: 七、技术准备; 熟悉原给排水施工图纸,弄清设计意图,对所有技术文件(变更、洽商、图纸会审)能及时反馈到施工图纸上,并结合新的项目深化综合图纸核对各专业管道位置及标高,部分管道交叉的应结合现场实际进行调整和排布
图纸不明确的应及时与项目部沟通,协调各专业共同解决
对本系统的材质、连接方式、支吊架做法等技术要素在施工前做到参数技术要求明确
八、管道安装前的准备; 1) 管道安装部位应能满足管道安装要求,并有明显的建筑轴线和标高控制线
2) 对安装部位的预留孔洞进行核实、校对和清理
不合适的部位进行放线和吊线调整
3) 对已核实的预留洞进行标示,以备安装时核对
4) 安装使用的给水管材及管件、附材按计划已进场,并按设计选用的材质、规格、型号等要求经总包、监理及业主单位进行认可和验收
5) 施工机具、手动工具、计量工具、脚手架梯、吊装工具等以备齐
6) 施工前对选用的沟槽连接工艺、安装操作技能,必须对安装人员进行技术培训
九、施工工艺; 1
1工艺流程; 审核人 交底人 接受交底人 1、 本表由施工单位填写,交底单位与接受交底单位各存一份
2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
安装准备 预制加工 管道安装 干管安装立管安装支管安装 管道强度试验 支架制作安装 管道防腐保温 管道通水冲洗 技 术 交 底 记 录 (表式 C2-2-1) 编 号 给排水-001 工程名称 天津泰达广场机电工程 交底时间 2011年 04月 12日
