海南省万泉河红岭水利枢纽砂拌系统工程部工程合同编号:HL-SG-2021-02工地试验室设置方案编制: 批准:中国葛洲坝集团股份红岭水利枢纽砂石拌和系统工程部2021 年 2 月海南砂石料加工及混凝土拌和系统工程工地试验室设置方案1

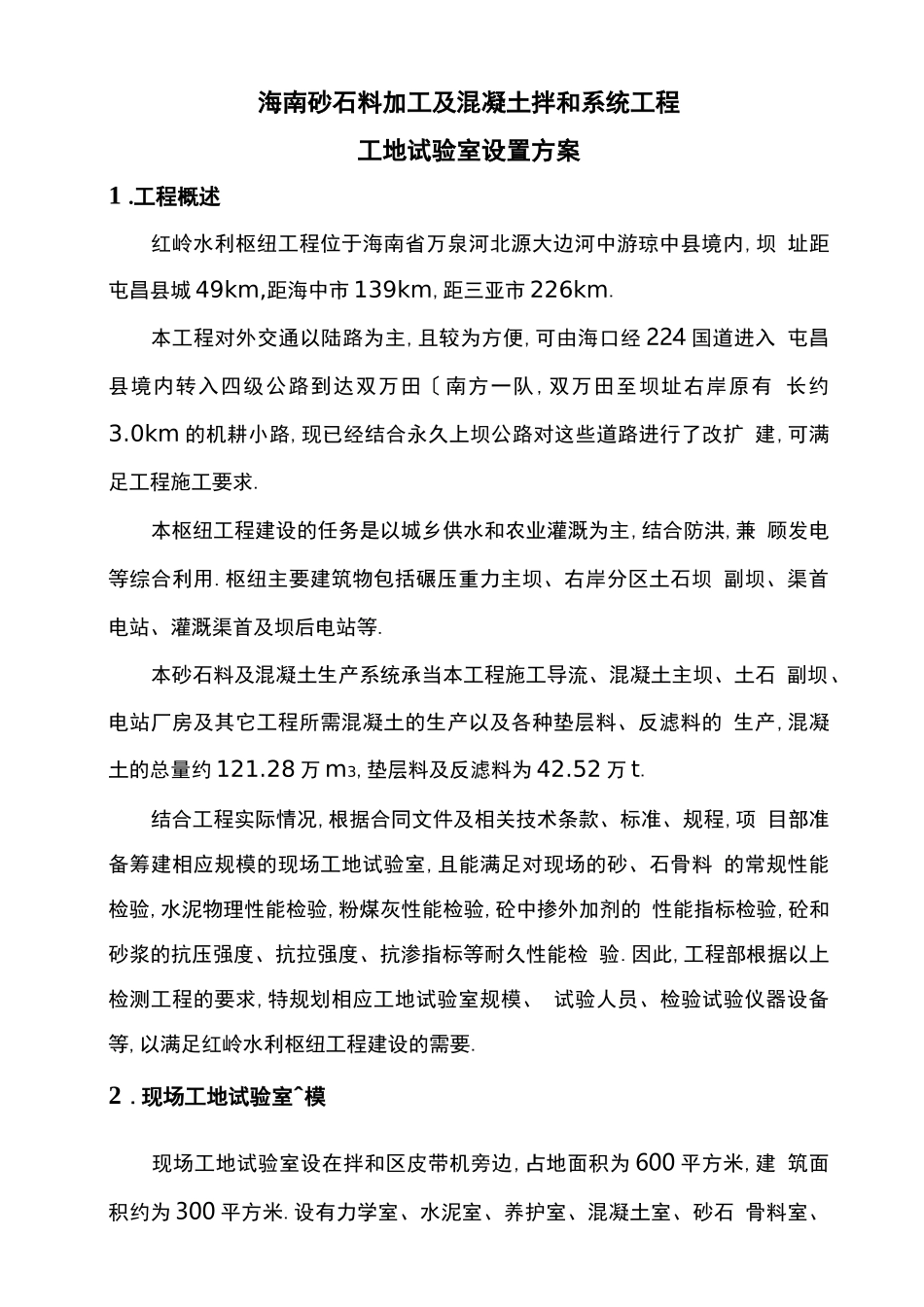

工程概述红岭水利枢纽工程位于海南省万泉河北源大边河中游琼中县境内,坝 址距屯昌县城 49km,距海中市 139km,距三亚市 226km
本工程对外交通以陆路为主,且较为方便,可由海口经 224 国道进入 屯昌县境内转入四级公路到达双万田〔南方一队,双万田至坝址右岸原有 长约3
0km 的机耕小路,现已经结合永久上坝公路对这些道路进行了改扩 建,可满足工程施工要求
本枢纽工程建设的任务是以城乡供水和农业灌溉为主,结合防洪,兼 顾发电等综合利用
枢纽主要建筑物包括碾压重力主坝、右岸分区土石坝 副坝、渠首电站、灌溉渠首及坝后电站等
本砂石料及混凝土生产系统承当本工程施工导流、混凝土主坝、土石 副坝、电站厂房及其它工程所需混凝土的生产以及各种垫层料、反滤料的 生产,混凝土的总量约 121
28 万 m3,垫层料及反滤料为 42
52 万 t
结合工程实际情况,根据合同文件及相关技术条款、标准、规程,项 目部准备筹建相应规模的现场工地试验室,且能满足对现场的砂、石骨料 的常规性能检验,水泥物理性能检验,粉煤灰性能检验,砼中掺外加剂的 性能指标检验,砼和砂浆的抗压强度、抗拉强度、抗渗指标等耐久性能检 验
因此,工程部根据以上检测工程的要求,特规划相应工地试验室规模、 试验人员、检验试验仪器设备等,以满足红岭水利枢纽工程建设的需要
现场工地试验室^模现场工地试验室设在拌和区皮带机旁边,占地面积为 600 平方米,建 筑面积约为 300 平方米
设有力学室、水泥室、养护室、混凝土室、砂石 骨料室、样品室、办公室

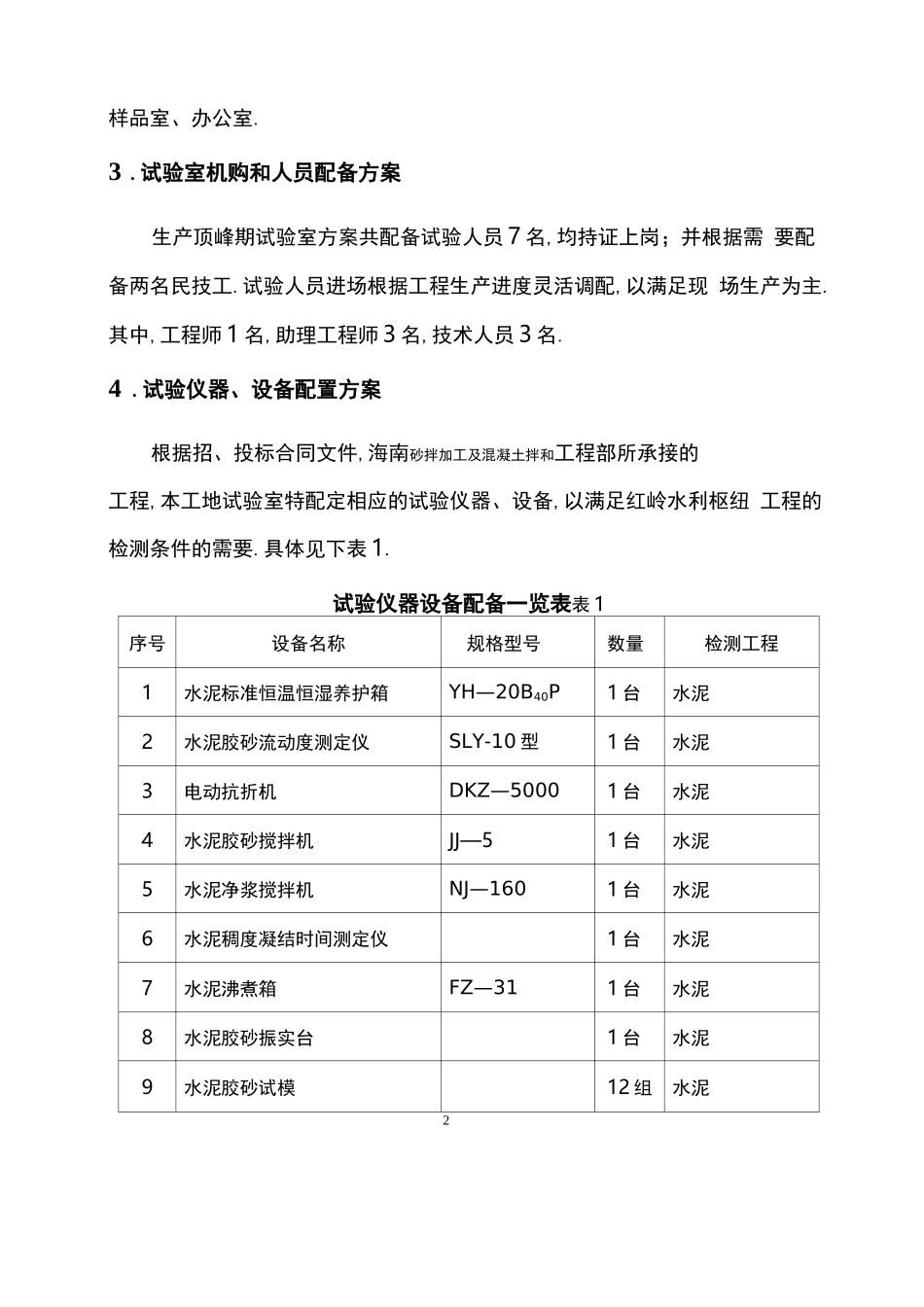

试验室机购和人员配备方案生产顶峰
