下载后可任意编辑45 米砖砌烟囱人工拆除施工方案一、编制依据:(1)业主提供的建筑物平面分布图纸等资料;(2)现场勘察情况;(3)《建筑施工扣件式钢管脚手架安全技术法律规范》(4)《建筑施工高处作业安全技术法律规范》二、工程概况:该烟囱高度 45m,底部直径 4

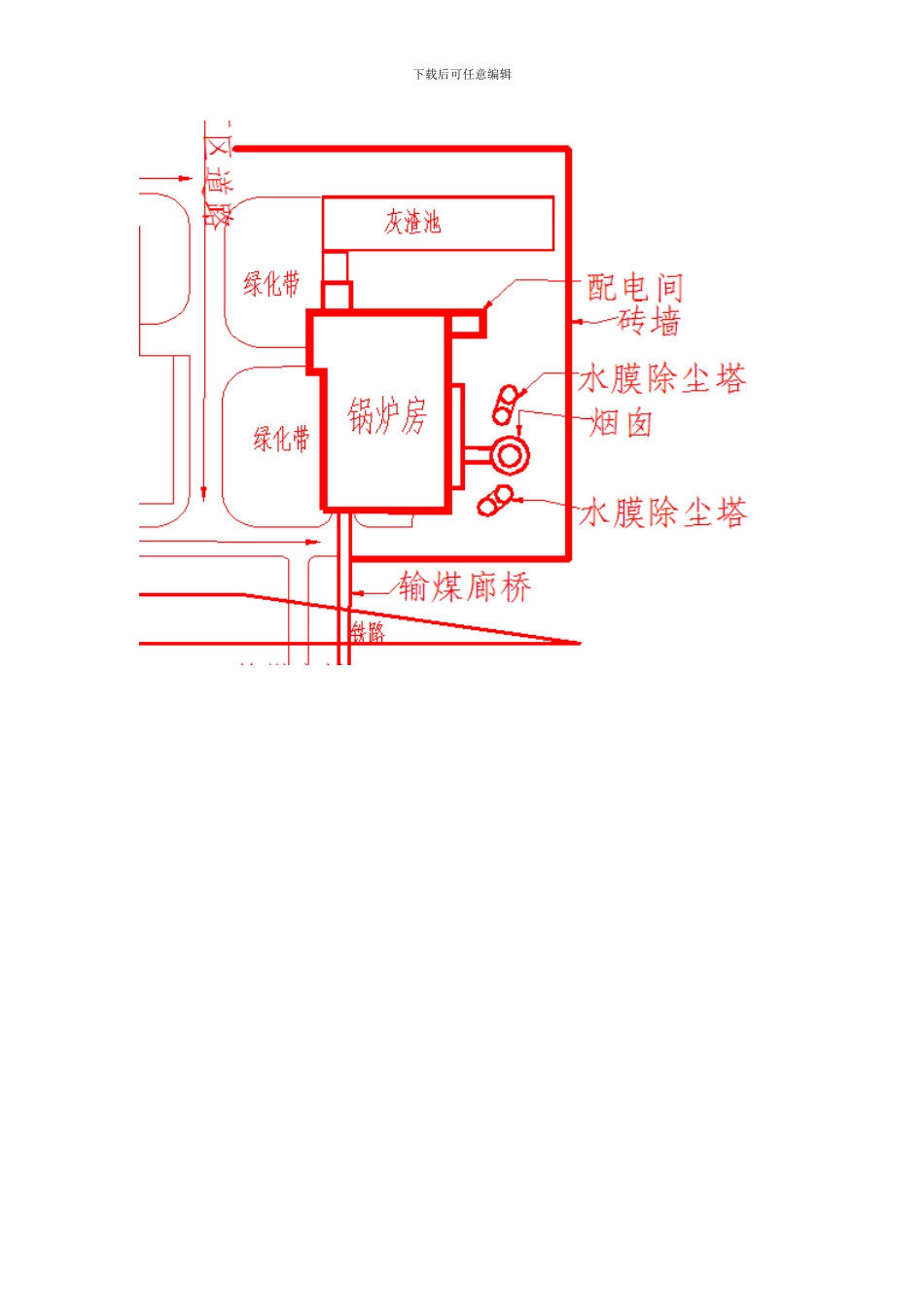

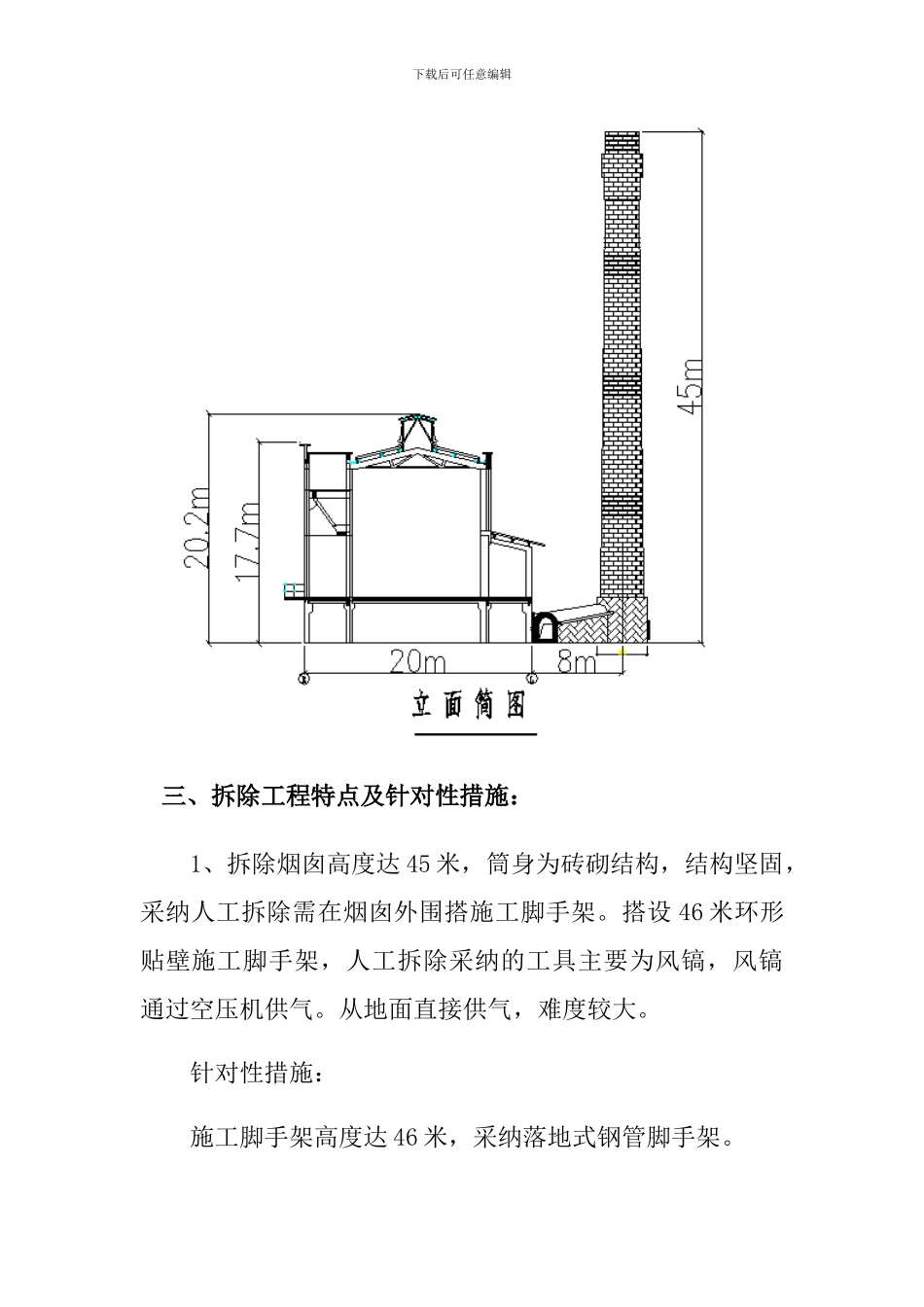

4m,砖砌结构计划采纳人工拆除 18 米以上部分,18 米以下部分采纳本公司长臂钩机破除,烟囱四周环境及情况如下平、立面图:下载后可任意编辑下载后可任意编辑 三、拆除工程特点及针对性措施:1、拆除烟囱高度达 45 米,筒身为砖砌结构,结构坚固,采纳人工拆除需在烟囱外围搭施工脚手架
搭设 46 米环形贴壁施工脚手架,人工拆除采纳的工具主要为风镐,风镐通过空压机供气
从地面直接供气,难度较大
针对性措施:施工脚手架高度达 46 米,采纳落地式钢管脚手架
下载后可任意编辑将风管外包钢管垂直固定在施工脚手架上,这样可以保证供气压力,解决人工拆除的风镐使用问题
2、拆除烟囱时要尽量减小粉尘的影响,人工拆除是采纳风镐对烟囱自上而下粉碎性拆除,高空扬尘较大
针对性措施:在施工脚手架的外侧悬挂绿色 2000 目安全网,该安全网具有一定的强度,既可减轻粉尘的影响还可遮挡碎渣
3、安全隐患大,人工拆除全部为高空作业,安全隐患大
针对性措施:搭(拆)脚手架必须由经安全技术教育的架子工承担,架子工持证上岗
所有参加烟囱拆除施工的人员定期进行体格检查,凡患有高血压、心脏病等不适应高空作业者,不得上脚手架作业
脚手架搭设过程中增设避雷设施
5 级风以上天气不施工包括搭拆脚手架
雷雨天不施工,包括搭拆脚手架
四、人工拆除方案下载后可任意编辑1、施工顺序:施工脚手架搭设→安全防护设施搭设→人工拆除筒身→垃圾清理→拆除全部施工脚手架
2、施工方法:(1)搭设由地面至顶部的全封闭钢管脚手架(高出烟囱 1 米)并经验收合格后,人工开始拆除;(2)人工拆
