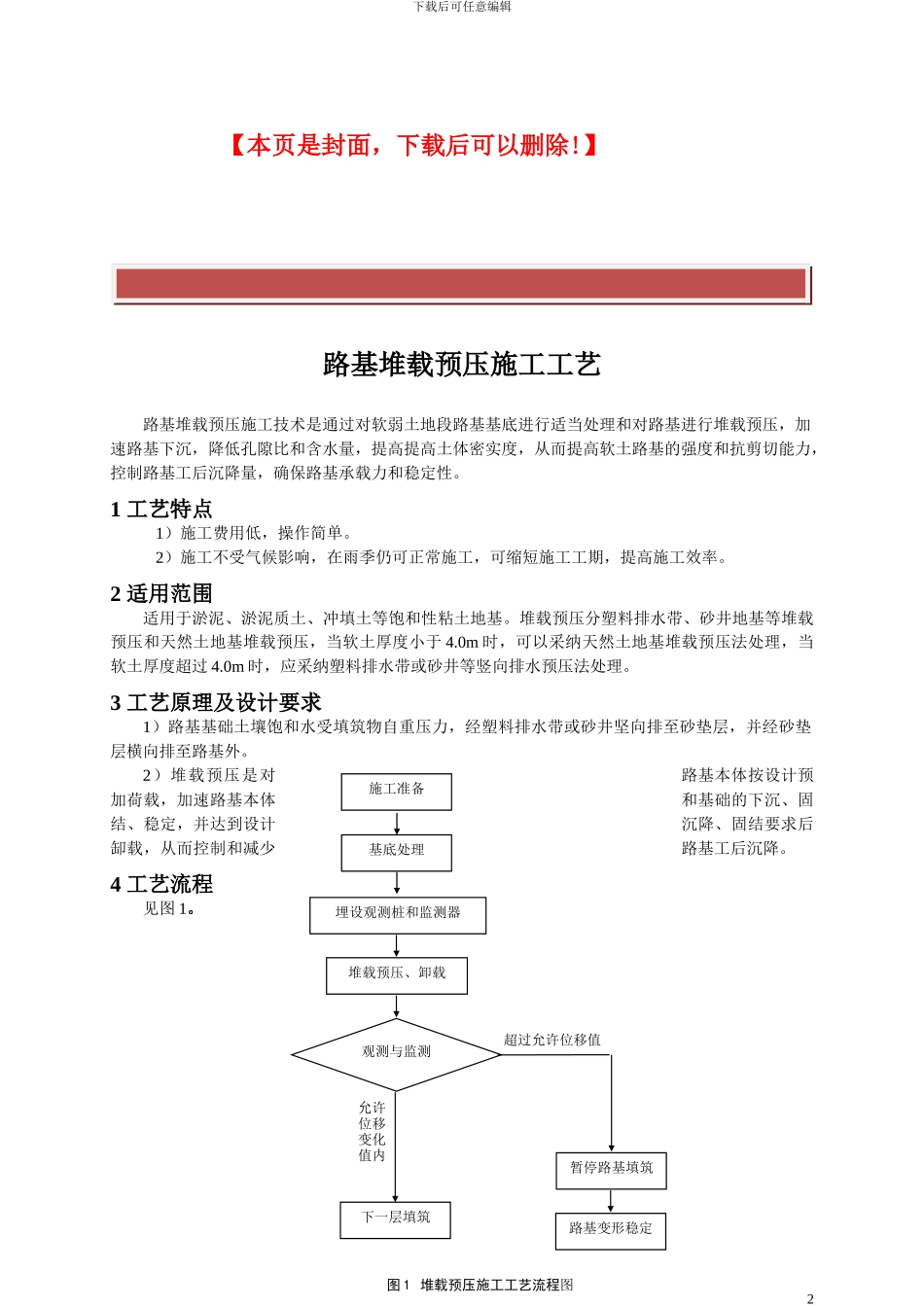

】路基堆载预压施工工艺路基堆载预压施工技术是通过对软弱土地段路基基底进行适当处理和对路基进行堆载预压,加速路基下沉,降低孔隙比和含水量,提高提高土体密实度,从而提高软土路基的强度和抗剪切能力,控制路基工后沉降量,确保路基承载力和稳定性
1 工艺特点1)施工费用低,操作简单
2)施工不受气候影响,在雨季仍可正常施工,可缩短施工工期,提高施工效率
2 适用范围适用于淤泥、淤泥质土、冲填土等饱和性粘土地基
堆载预压分塑料排水带、砂井地基等堆载预压和天然土地基堆载预压,当软土厚度小于 4
0m 时,可以采纳天然土地基堆载预压法处理,当软土厚度超过 4
0m 时,应采纳塑料排水带或砂井等竖向排水预压法处理
3 工艺原理及设计要求1)路基基础土壤饱和水受填筑物自重压力,经塑料排水带或砂井坚向排至砂垫层,并经砂垫层横向排至路基外
2)堆载预压是对路基本体按设计预加荷载,加速路基本体和基础的下沉、固结、稳定,并达到设计沉降、固结要求后缷载,从而控制和减少路基工后沉降
4 工艺流程见图 1

2允许位移变化值内施工准备基底处理埋设观测桩和监测器堆载预压、卸载下一层填筑超过允许位移值观测与监测暂停路基填筑路基变形稳定图 1 堆载预压施工工艺流程图下载后可任意编辑5 操作要点5
1 施工准备1)施工作业区段所有征地、拆迁工作已经完成并清除施工范围内的地表及地下障碍物
2)人员、材料,机械和试验检测设备已经到位
3)施工图纸已经到位,并通过地质勘探和土工试验,明确各设计单元区域淤泥层、残积层、吹填层厚度,土的固结系数、空隙比和固结压力关系、三轴试验抗剪强度以及原位十字板抗剪强度等技术参数
4)施工方案已经编制并批复,技术交底工作已经完成
2 基底处理设置排水沟,并在原地面上
