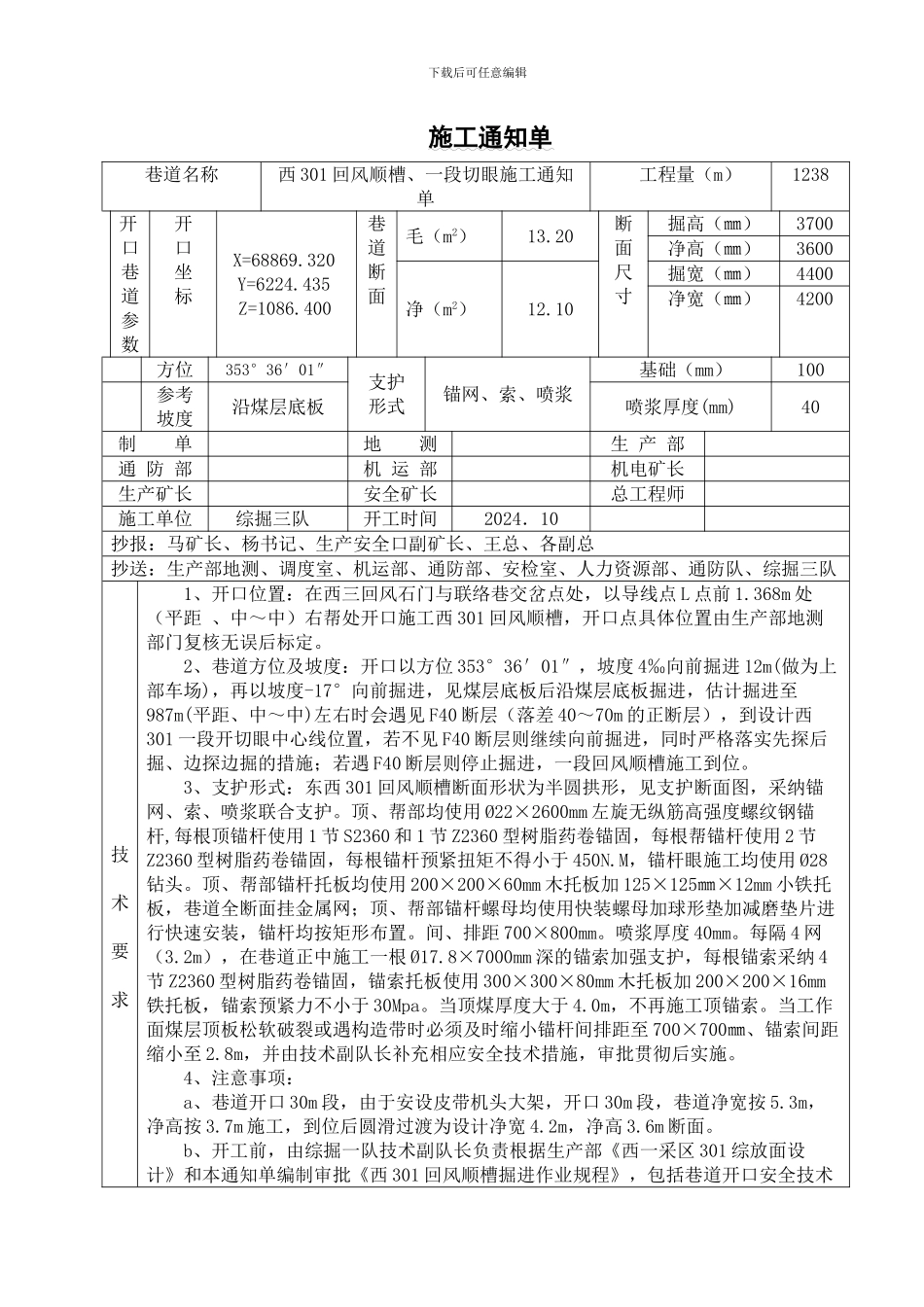

下载后可任意编辑施工通知单巷道名称西 301 回风顺槽、一段切眼施工通知单 工程量(m)1238开口巷道参数开口坐标X=68869
320Y=6224
435Z=1086
400巷道断面毛(m2)13
20断面尺寸掘高(㎜)3700净高(㎜)3600净(m2)12
10掘宽(㎜)4400净宽(㎜)4200方位353°36′01″支护形式锚网、索、喷浆 基础(mm)100参考坡度沿煤层底板喷浆厚度(mm)40制 单 地 测生 产 部 通 防 部 机 运 部机电矿长 生产矿长 安全矿长总工程师施工单位综掘三队开工时间2024.10抄报:马矿长、杨书记、生产安全口副矿长、王总、各副总抄送:生产部地测、调度室、机运部、通防部、安检室、人力资源部、通防队、综掘三队技术要求1、开口位置:在西三回风石门与联络巷交岔点处,以导线点 L 点前 1
368m 处(平距 、中~中)右帮处开口施工西 301 回风顺槽,开口点具体位置由生产部地测部门复核无误后标定
2、巷道方位及坡度:开口以方位 353°36′01″,坡度 4‰向前掘进 12m(做为上部车场),再以坡度-17°向前掘进,见煤层底板后沿煤层底板掘进,估计掘进至987m(平距、中~中)左右时会遇见 F40 断层(落差 40~70m 的正断层),到设计西301 一段开切眼中心线位置,若不见 F40 断层则继续向前掘进,同时严格落实先探后掘、边探边掘的措施;若遇 F40 断层则停止掘进,一段回风顺槽施工到位

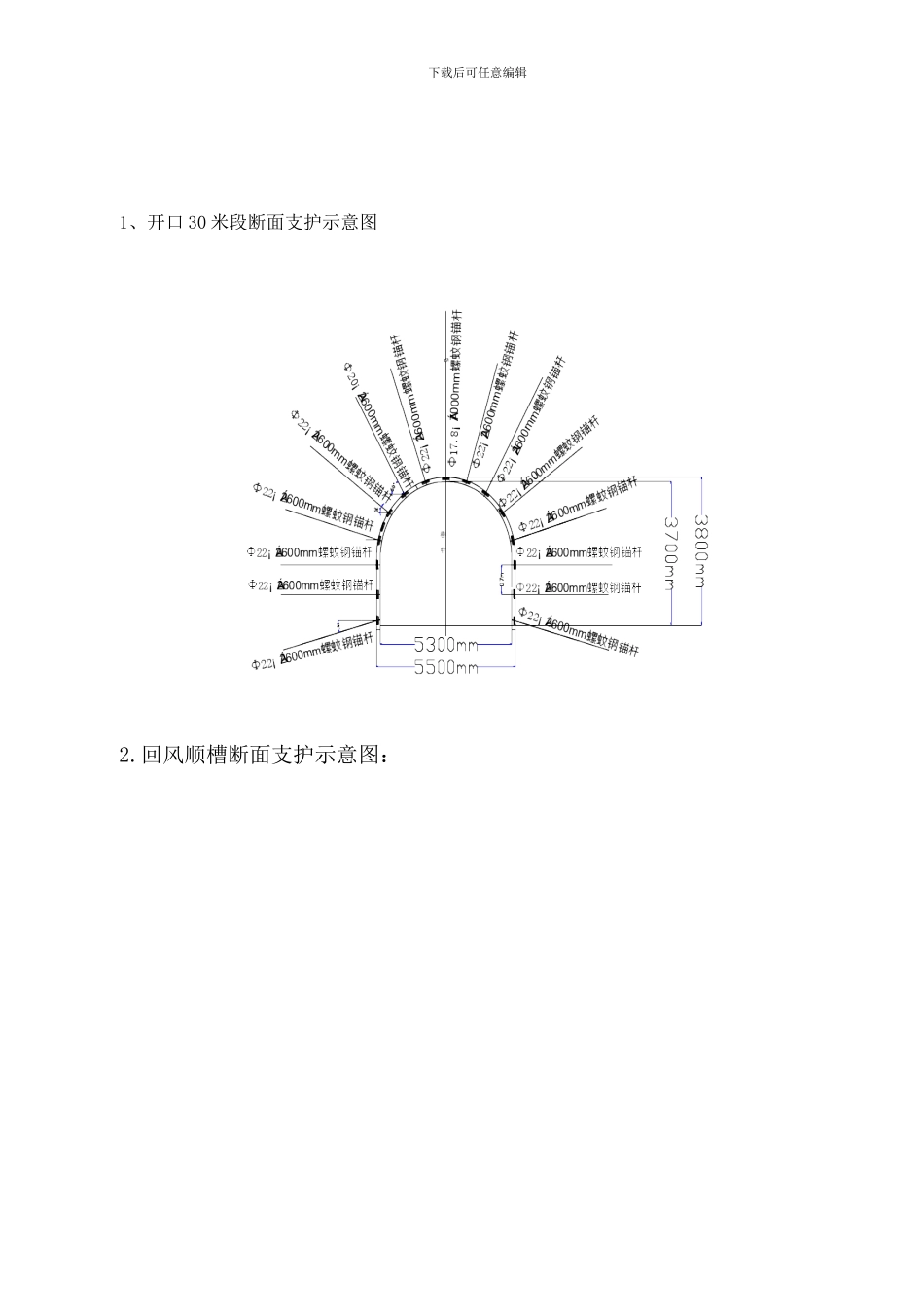

3、支护形式:东西 301 回风顺槽断面形状为半圆拱形,见支护断面图,采纳锚网、索、喷浆联合支护
顶、帮部均使用 Ø22×2600mm 左旋无纵筋高强度螺纹钢锚杆,每根顶锚杆使用 1 节 S2360 和 1 节 Z2360 型树脂药卷锚固,每根帮锚杆使用 2 节Z2360 型树脂药卷锚固,每根锚杆预紧扭矩不得小于 450N
M,锚杆眼施
