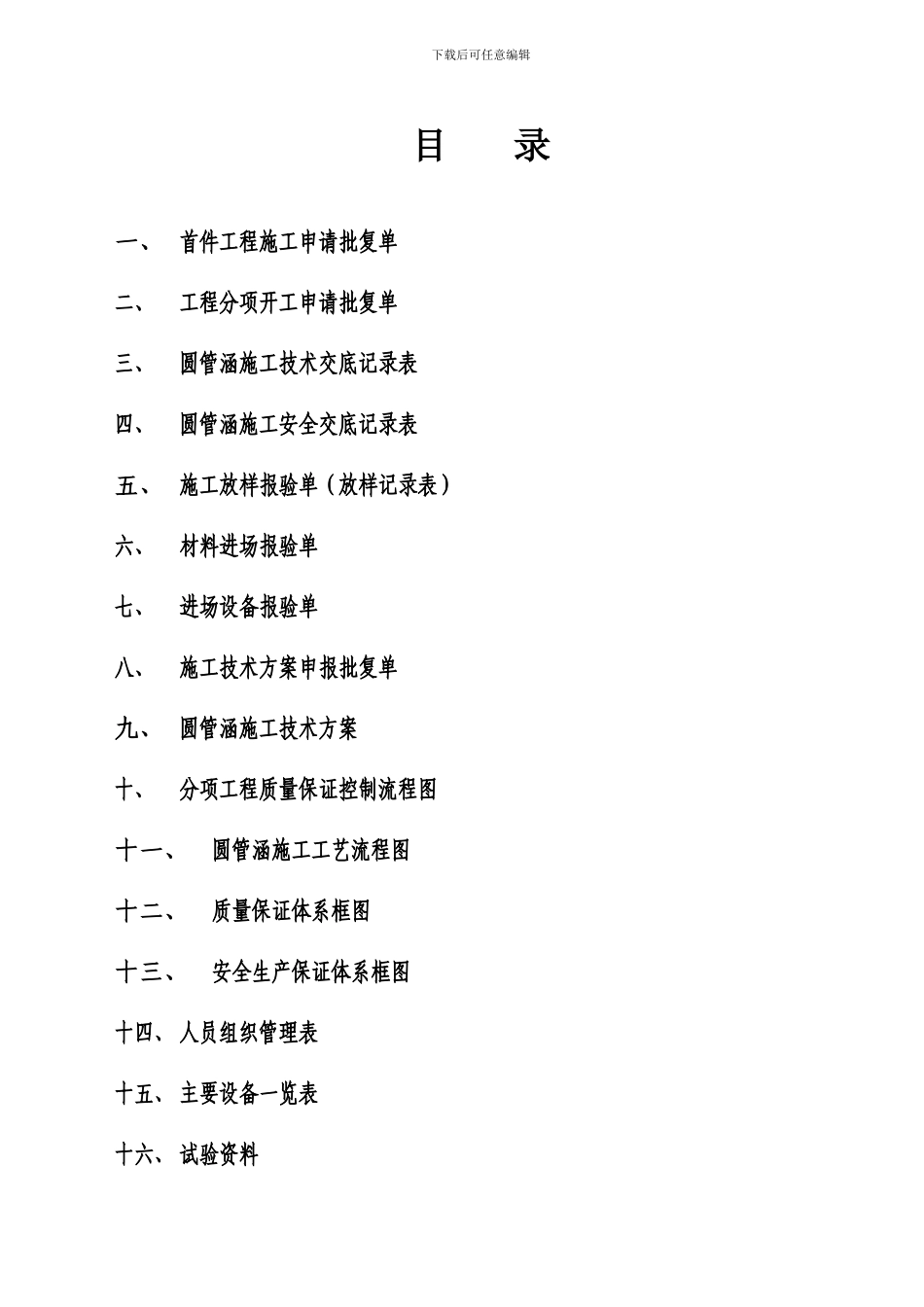

下载后可任意编辑湖南省邵东县 S218 八十亭至老屋塘公路 改建工程 分项工程开工报告(首件工程)分项工程名称: 圆管涵 起 讫 桩 号 : K41+807 申 报 单 位 :抚州市恒通路桥工程有限公司申 报 日 期 : 2024 年 7 月 抚州市恒通路桥工程有限公司湖南省邵东县 S218 八十亭至老屋塘公路改建工程 A4 合同段下载后可任意编辑目 录一、 首件工程施工申请批复单二、工程分项开工申请批复单三、圆管涵施工技术交底记录表四、圆管涵施工安全交底记录表五、 施工放样报验单(放样记录表)六、材料进场报验单七、进场设备报验单八、施工技术方案申报批复单九、 圆管涵施工技术方案十、分项工程质量保证控制流程图十一、圆管涵施工工艺流程图十二、质量保证体系框图十三、安全生产保证体系框图十四、 人员组织管理表十五、 主要设备一览表十六、 试验资料下载后可任意编辑十七、圆管涵施工图下载后可任意编辑圆管涵施工技术方案一、工程概况 K41+807 钢筋砼圆管涵涵长 24 米,孔径 φ1
00 米,涵轴线与路中线为 90°正交,进口为跌井,出口为急流槽
其它相关参数详见
二、准备情况1、技术资料(1)已完成 K41+807 圆管涵的各种材料检测实验,砂浆配合比实验
