下载后可任意编辑通信学院科训大楼室外化粪池专项施工方案一、工程情况 通信学院科训大楼室外化粪池设计选型分别为 Z11-50SQF 和 Z13-100SQF 共 2 座;其综合楼 F 轴外型号为 Z11-50SQF,而原施工总平面图上 生 化 池 位 置 选 型 为 Z13-100SQF ; 根 据 《 砖 砌 化 粪 池 标 准 图 集02S701》中 Z11-50SQF 型化粪池结构尺寸参数表,按在现浇盖板上覆土0
8M 计算,则基坑开挖深度为地表下 4
本项目在大楼基础施工时,就已发现工程施工区域内的地下土层存在着大量淤质沙性土层,在渗水作用下具有流动特性,极易造成滑坡及坍塌;经对综合楼 F 轴外的 Z11-50SQF 化粪池基坑进行试挖,探明此处施工范围内仍为淤质沙性土层,且在地表 4M 以下表现为具有高流动性的软弱淤质沙性土;为保证化粪池底板不因地基土层承载力过低而造成化粪池不均匀沉降或开裂,其底板下软弱土层需进行换填施工,基坑开挖应依照施工法律规范对化粪池边四周进行放坡作业
又因 Z11-50SQF化粪池周边 10M 范围内存在一座礼堂建筑和一座老式砖混办公楼建筑,为避开化粪池基坑开挖对此建筑物造成危害,特编制 Z11-50SQF 化粪池基坑开挖及边坡加固处理方案
二、施工组织及措施(一)施工准备1、劳动力准备:砖工 5 人、石工 2 人、土工 3 人、平工 5 人等
2、材料准备(Z11-50SQF 化粪池备料):32
5 级水泥 15t、特细砂20t、块石 120m3、10cm 石子 15t、20cm 石子 10t 及其他辅助材料等
3、施工机具准备:日立 200 型挖机一台、小型自卸式翻斗车 2 台及综合楼处 40 塔吊一台配合材料运输转运等

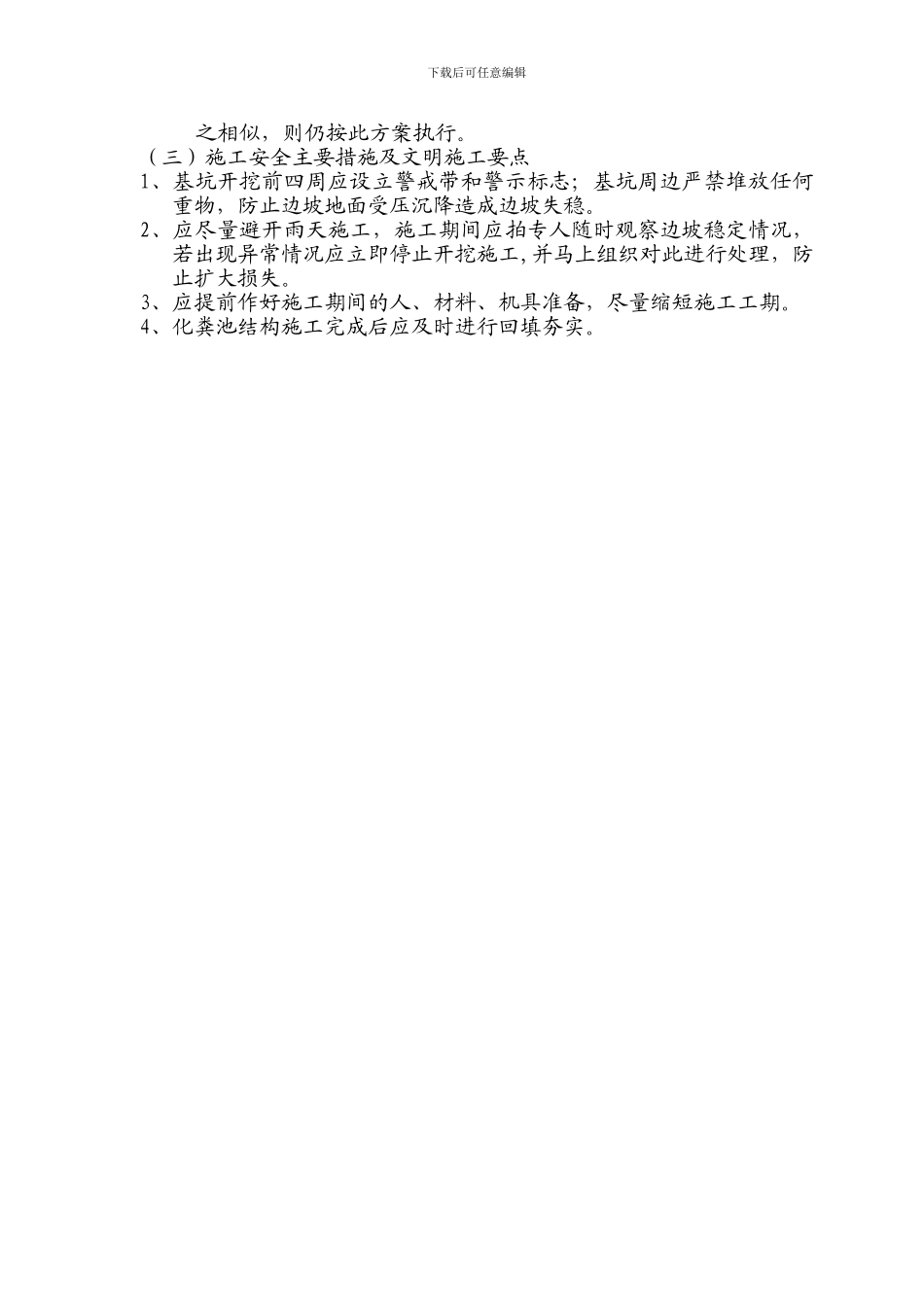

(二)施工技术措施要点1、开挖施工顺序化粪池基坑开挖采纳分段开挖作业,从一端向另一端依次进行,沿长向分三段分次
