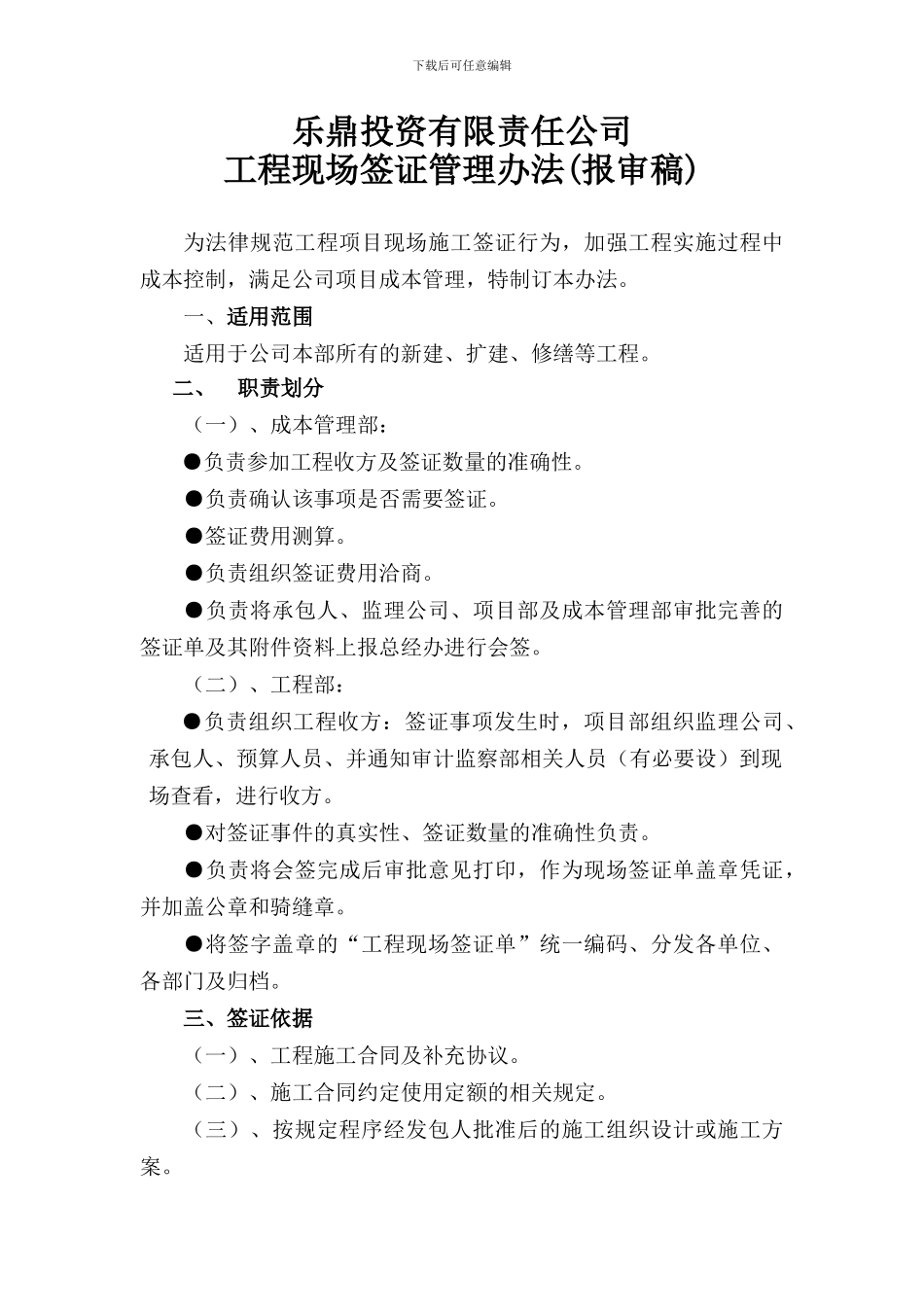

下载后可任意编辑乐鼎投资有限责任公司工程现场签证管理办法(报审稿)为法律规范工程项目现场施工签证行为,加强工程实施过程中成本控制,满足公司项目成本管理,特制订本办法
一、适用范围适用于公司本部所有的新建、扩建、修缮等工程
二、职责划分(一)、成本管理部:●负责参加工程收方及签证数量的准确性
●负责确认该事项是否需要签证
●签证费用测算
●负责组织签证费用洽商
●负责将承包人、监理公司、项目部及成本管理部审批完善的签证单及其附件资料上报总经办进行会签
(二)、工程部: ●负责组织工程收方:签证事项发生时,项目部组织监理公司、承包人、预算人员、并通知审计监察部相关人员(有必要设)到现场查看,进行收方
●对签证事件的真实性、签证数量的准确性负责
●负责将会签完成后审批意见打印,作为现场签证单盖章凭证,并加盖公章和骑缝章
●将签字盖章的“工程现场签证单”统一编码、分发各单位、各部门及归档
三、签证依据(一)、工程施工合同及补充协议
(二)、施工合同约定使用定额的相关规定
(三)、按规定程序经发包人批准后的施工组织设计或施工方案

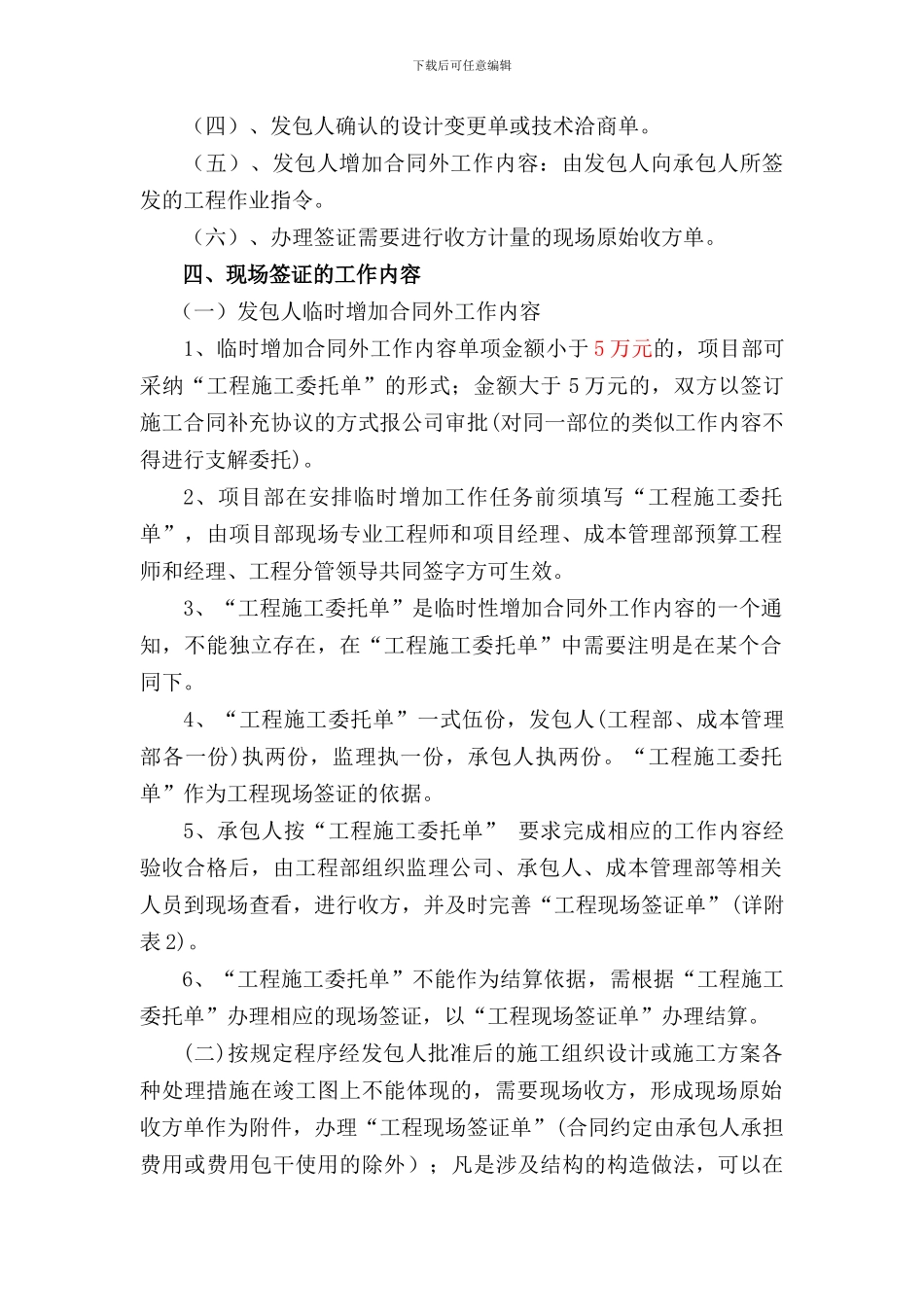

下载后可任意编辑(四)、发包人确认的设计变更单或技术洽商单
(五)、发包人增加合同外工作内容:由发包人向承包人所签发的工程作业指令
(六)、办理签证需要进行收方计量的现场原始收方单
四、现场签证的工作内容(一)发包人临时增加合同外工作内容1、临时增加合同外工作内容单项金额小于 5 万元的,项目部可采纳“工程施工委托单”的形式;金额大于 5 万元的,双方以签订施工合同补充协议的方式报公司审批(对同一部位的类似工作内容不得进行支解委托)
2、项目部在安排临时增加工作任务前须填写“工程施工委托单”,由项目部现场专业工程师和项目经理、成本管理部预算工程师和经理、工程分管领导共同签字方可生效

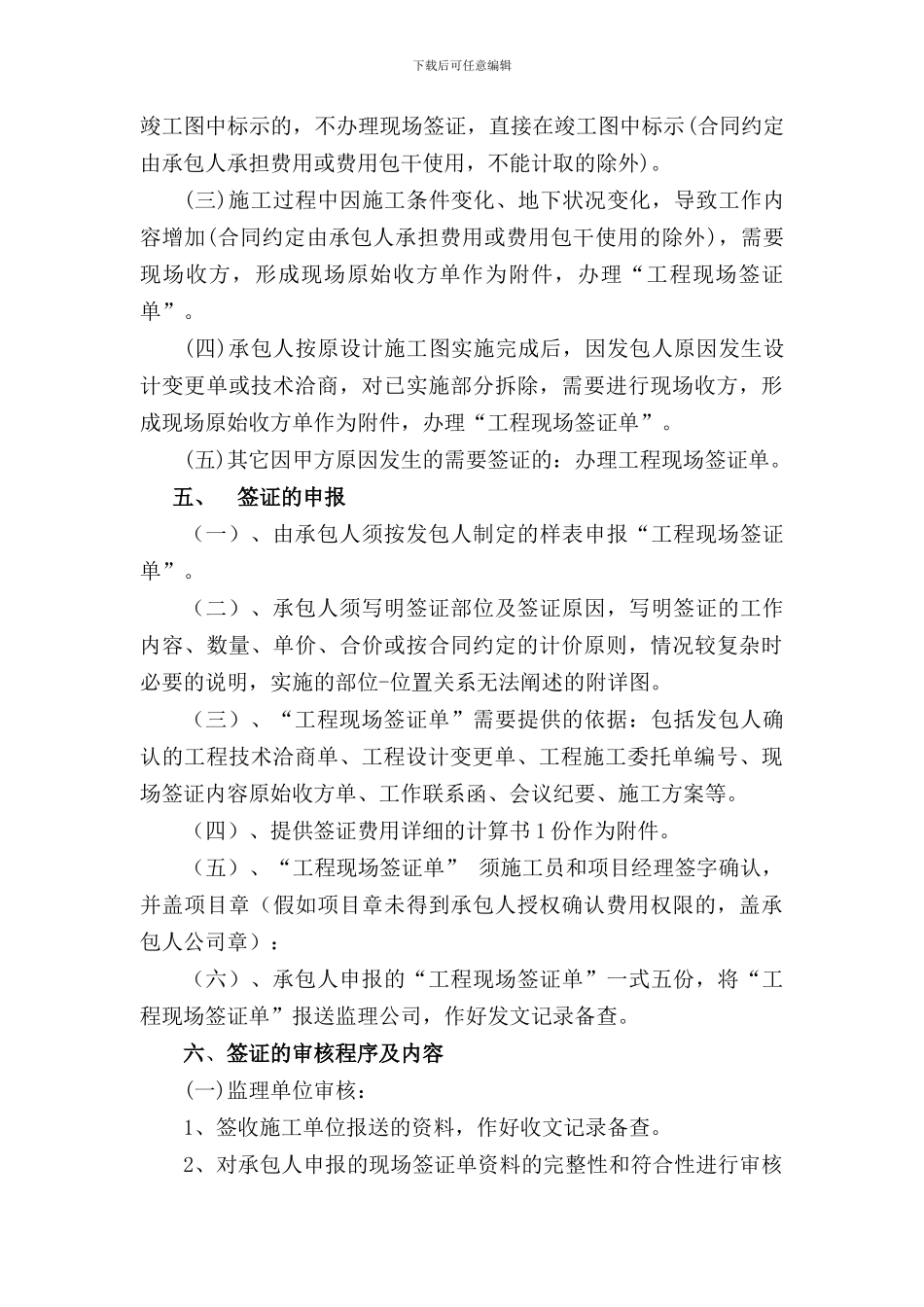

3、“工程施工委托单”是临时性增加合同外工作内容的一个通知,不能独立存在,在
