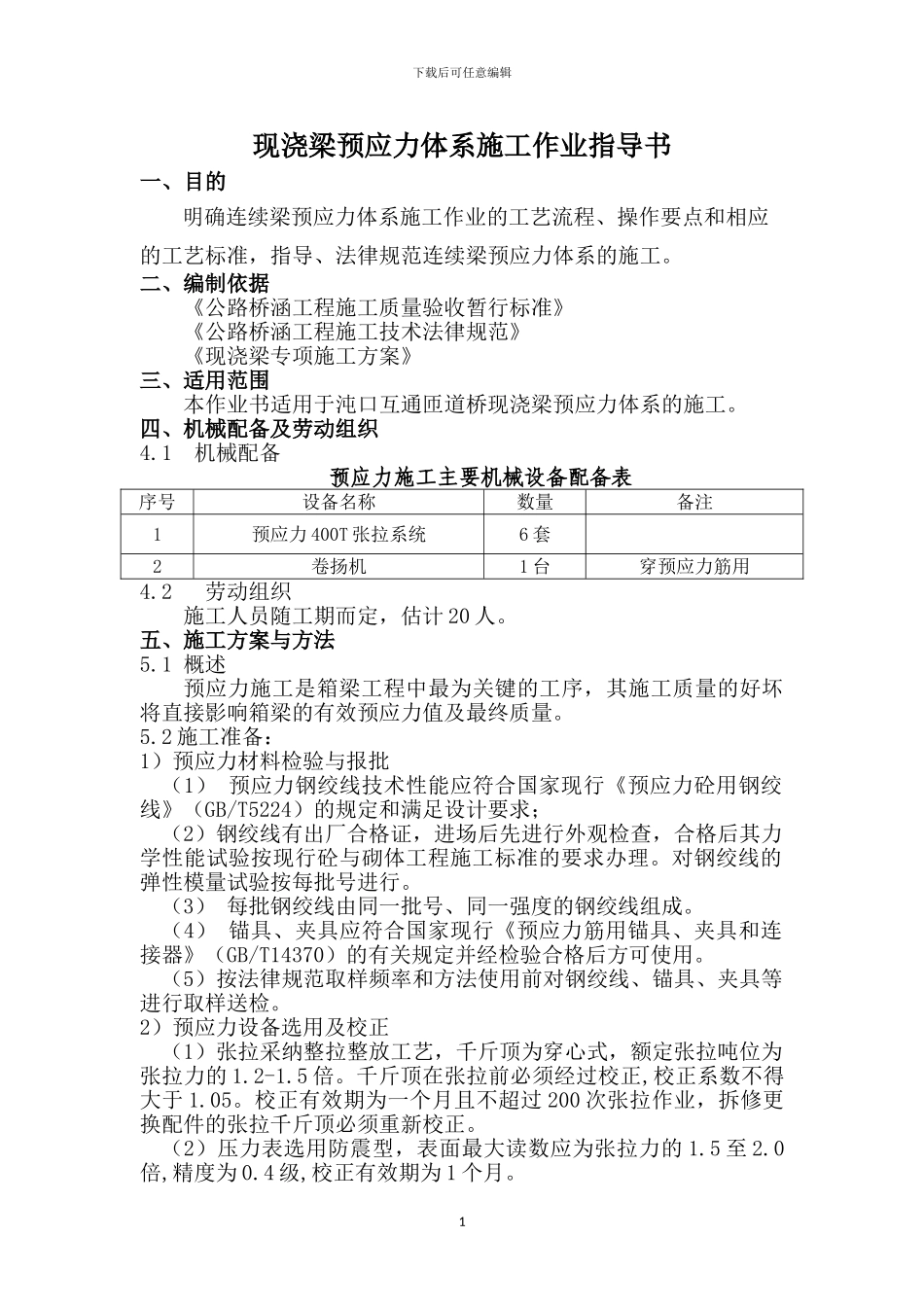

下载后可任意编辑现浇梁预应力体系施工作业指导书一、目的明确连续梁预应力体系施工作业的工艺流程、操作要点和相应的工艺标准,指导、法律规范连续梁预应力体系的施工
二、编制依据《公路桥涵工程施工质量验收暂行标准》《公路桥涵工程施工技术法律规范》《现浇梁专项施工方案》三、适用范围本作业书适用于沌口互通匝道桥现浇梁预应力体系的施工
四、机械配备及劳动组织4
1 机械配备预应力施工主要机械设备配备表序号设备名称数量备注1预应力 400T 张拉系统6 套2卷扬机1 台穿预应力筋用4
2 劳动组织施工人员随工期而定,估计 20 人
五、施工方案与方法5
1 概述预应力施工是箱梁工程中最为关键的工序,其施工质量的好坏将直接影响箱梁的有效预应力值及最终质量
2 施工准备:1)预应力材料检验与报批(1) 预应力钢绞线技术性能应符合国家现行《预应力砼用钢绞线》(GB/T5224)的规定和满足设计要求;(2)钢绞线有出厂合格证,进场后先进行外观检查,合格后其力学性能试验按现行砼与砌体工程施工标准的要求办理
对钢绞线的弹性模量试验按每批号进行
(3) 每批钢绞线由同一批号、同一强度的钢绞线组成
(4) 锚具、夹具应符合国家现行《预应力筋用锚具、夹具和连接器》(GB/T14370)的有关规定并经检验合格后方可使用
(5)按法律规范取样频率和方法使用前对钢绞线、锚具、夹具等进行取样送检
2)预应力设备选用及校正(1)张拉采纳整拉整放工艺,千斤顶为穿心式,额定张拉吨位为张拉力的 1
千斤顶在张拉前必须经过校正,校正系数不得大于 1
校正有效期为一个月且不超过 200 次张拉作业,拆修更换配件的张拉千斤顶必须重新校正
(2)压力表选用防震型,表面最大读数应为张拉力的 1
0倍,精度为 0
4 级,校正有效期为 1 个月

1下载后可任意编辑(3)压力表应与张拉千斤顶配套使
