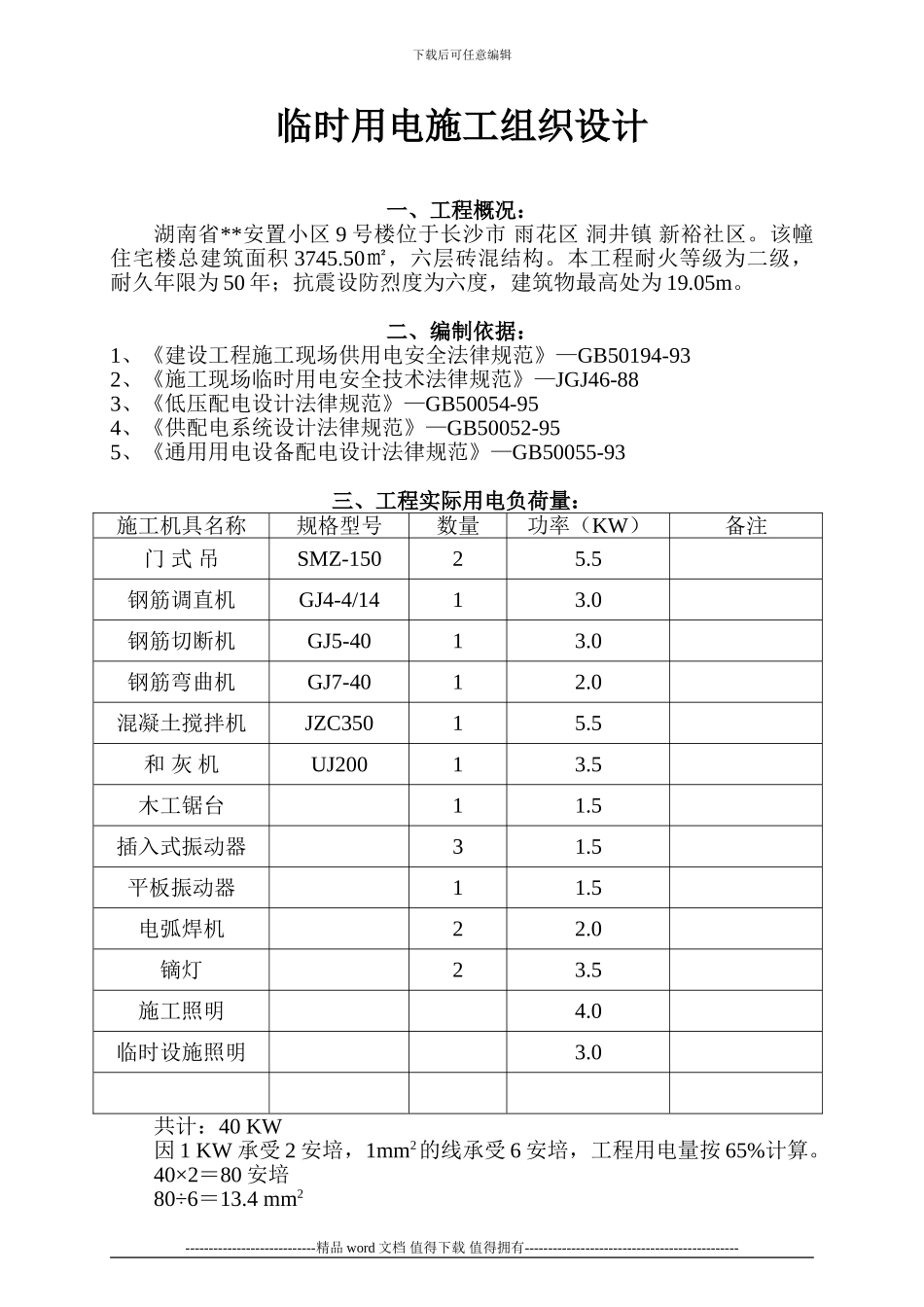

下载后可任意编辑临时用电施工组织设计一、工程概况:湖南省**安置小区 9 号楼位于长沙市 雨花区 洞井镇 新裕社区
该幢住宅楼总建筑面积 3745
50㎡,六层砖混结构
本工程耐火等级为二级,耐久年限为 50 年;抗震设防烈度为六度,建筑物最高处为 19
二、编制依据:1、《建设工程施工现场供用电安全法律规范》—GB50194-932、《施工现场临时用电安全技术法律规范》—JGJ46-883、《低压配电设计法律规范》—GB50054-954、《供配电系统设计法律规范》—GB50052-955、《通用用电设备配电设计法律规范》—GB50055-93三、工程实际用电负荷量:施工机具名称规格型号数量功率(KW)备注门 式 吊SMZ-15025
5钢筋调直机GJ4-4/1413
0钢筋切断机GJ5-4013
0钢筋弯曲机GJ7-4012
0混凝土搅拌机JZC35015
5和 灰 机UJ20013
5木工锯台11
5插入式振动器31
5平板振动器11
5电弧焊机22
5施工照明4
0临时设施照明3
0共计:40 KW因 1 KW 承受 2 安培,1mm2的线承受 6 安培,工程用电量按 65%计算
40×2=80 安培80÷6=13
4 mm2----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑13
4×65%=9
0 mm2故我们施工采纳 10 mm2的主线就能承受负荷

施工现场临时配电线路:电源总配电箱分配电箱 移动配电箱四、安全用电技术措施安全用电技术措施包括两个方面:一是安全用电在技术上实行的措施二是为了保证安全用电和供电的可行性在组织上所实行的措施
(一)、技术措施1、设置漏电保护器a、施工现场的总配电箱
