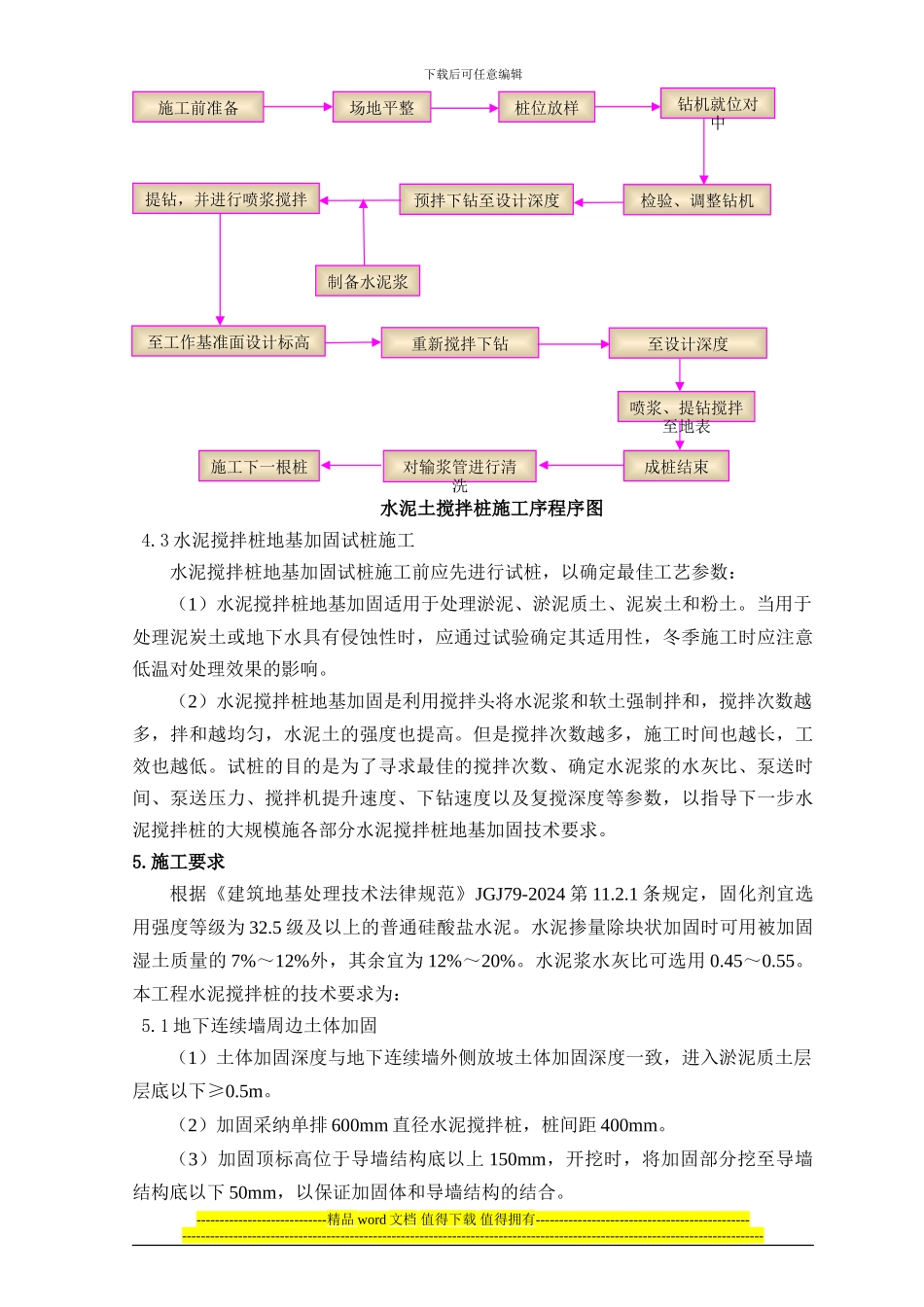

下载后可任意编辑水泥土搅拌桩施工作业指导书1.适用范围适用于京津城际延伸线于家堡站站房工程基坑边坡、地下连续墙土体加固施工。2.作业准备2.1 内业技术准备在开工前组织技术人员仔细学习实施性组织设计,阅读审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训。2.2 外业技术准备搭设水泥堆放平台,水泥搅拌桩桩机进场进行调试维护,砌筑泥浆池,安装灰浆泵、输浆管,桩机尽快就位,在要求桩深处及搅拌罐中水位控制线处做好标记。3.技术要求 3.1 水泥必须采纳 P.O 42.5 水泥 3.2 水灰比为 1:0.5 3.3 水泥掺量必须达到设计要求 3.4 施工桩长、有效桩长必须达到设计要求的深度 3.5 水采纳饮用水 3.6 桩的垂直度要严格根据吊坠来控制 3.7 桩径、桩距严格根据设计要求 3.8 加固桩采纳双喷四搅,提升速度和下搅速度控制在一分钟 400mm~450mm 之内。4.施工程序与工艺流程4.1 深层水泥土搅拌法加固地基施工工序(1)施工准备1)进场道路畅通,将施工用水、电接至施工现场。2)施工前应调查清楚地下管线位置,有碍施工的要改移或实行保护措施。3)组织材料进场,进场水泥必须具备出厂合格证,并经现场取样送试验室复检合格,存放场地要充分满足施工需要,现场布局合理。(2)场地平整:根据桩机行走路线对桩施工周边 5m 范围的场地进行平整,并清除桩位处地上、地下一切障碍物(包括大于 100mm 的块石、旧混凝土及杂物等)。挖除桩位处地表硬层,至原状土。(3)桩位放样1)以铁三院给定的坐标点 CPI204 和 CPI205 为基点,将坐标点和高程引入施工现场,在不易碾压的固定保留,以备后期放线及内部闭合校验。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑2)施工前,利用图纸中设计提供的坐标,计算给定的坐标点和桩位之间的关系,用全站仪和钢尺定出轴线和桩位点,采纳8 钢筋绑扎红绳进行标记。3)对桩位进行编号,以利于施工管理和资料整理。4)以引进现场的固定高程点为基础,测量现场地面标高,确定桩顶标高。(4)桩机就位对中:将深层搅拌桩机移动至指定桩位,对中并校该桩机...
