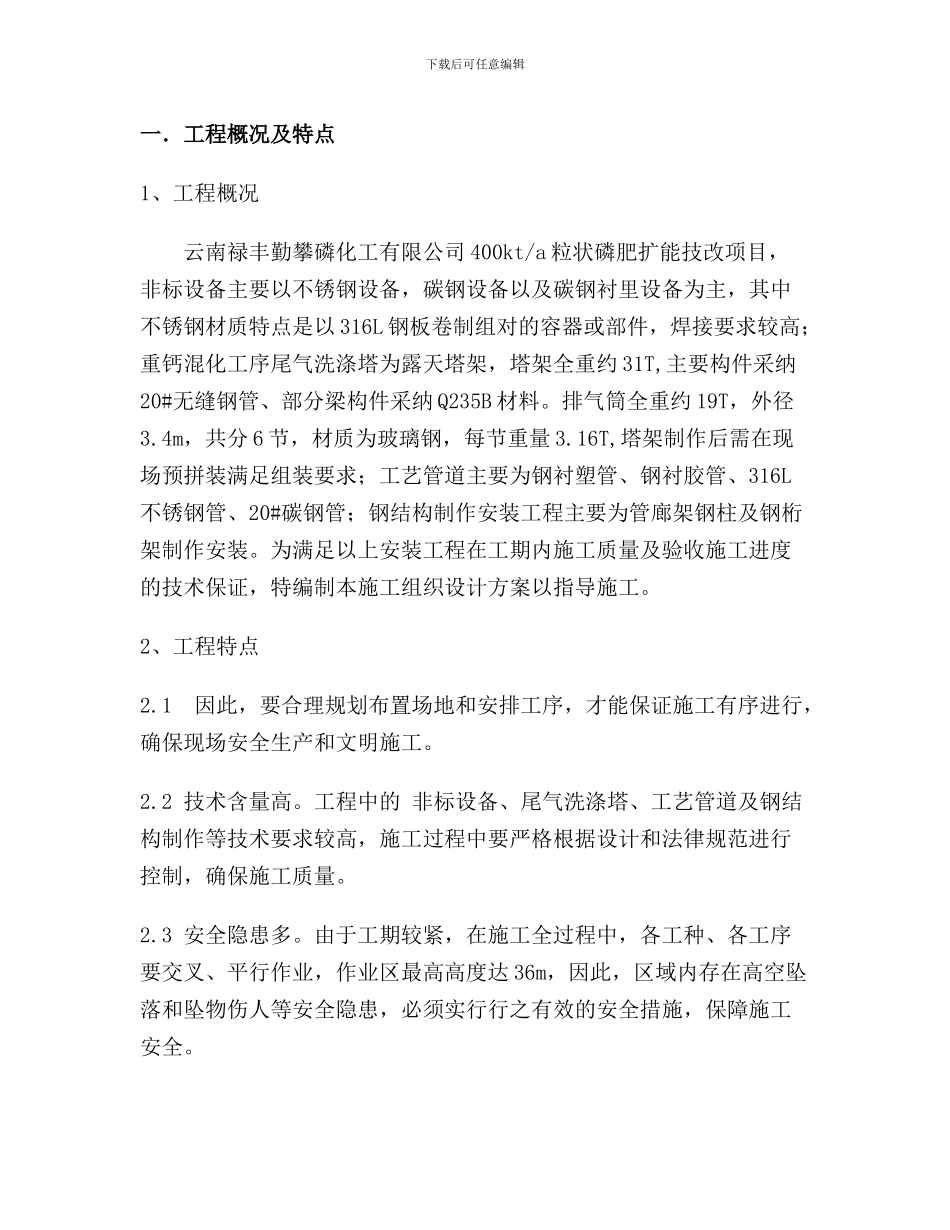

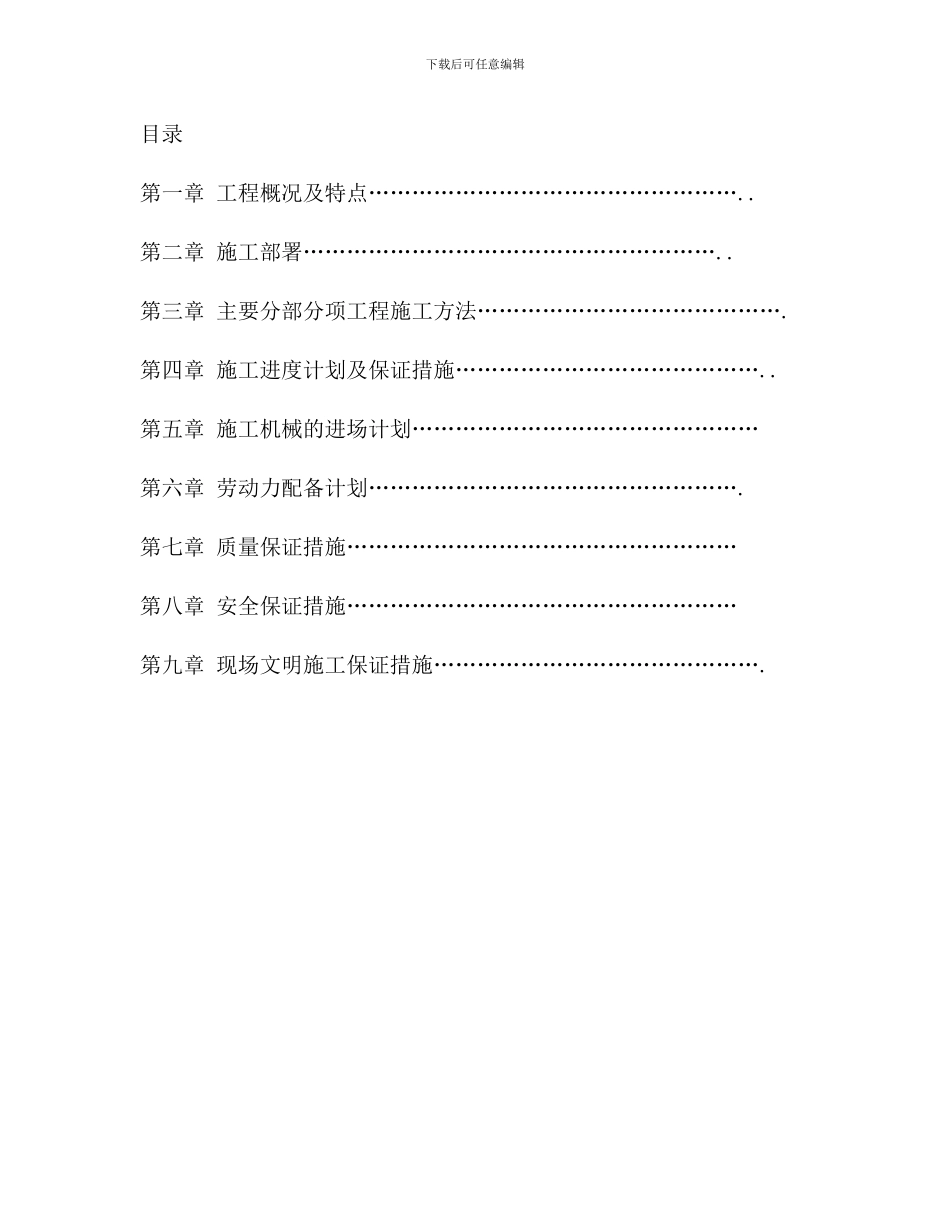

下载后可任意编辑云南禄丰勤攀化工有限公司 400kt/a 粒状磷肥扩能技改项目设备安装工程施工组织设计下载后可任意编辑目录第一章 工程概况及特点…………………………………………….. 第二章 施工部署………………………………………………….. 第三章 主要分部分项工程施工方法……………………………………. 第四章 施工进度计划及保证措施…………………………………….. 第五章 施工机械的进场计划………………………………………… 第六章 劳动力配备计划……………………………………………. 第七章 质量保证措施……………………………………………… 第八章 安全保证措施……………………………………………… 第九章 现场文明施工保证措施………………………………………. 下载后可任意编辑一.工程概况及特点1、工程概况云南禄丰勤攀磷化工有限公司 400kt/a 粒状磷肥扩能技改项目,非标设备主要以不锈钢设备,碳钢设备以及碳钢衬里设备为主,其中不锈钢材质特点是以 316L 钢板卷制组对的容器或部件,焊接要求较高;重钙混化工序尾气洗涤塔为露天塔架,塔架全重约 31T,主要构件采纳20#无缝钢管、部分梁构件采纳 Q235B 材料。排气筒全重约 19T,外径3.4m,共分 6 节,材质为玻璃钢,每节重量 3.16T,塔架制作后需在现场预拼装满足组装要求;工艺管道主要为钢衬塑管、钢衬胶管、316L不锈钢管、20#碳钢管;钢结构制作安装工程主要为管廊架钢柱及钢桁架制作安装。为满足以上安装工程在工期内施工质量及验收施工进度的技术保证,特编制本施工组织设计方案以指导施工。2、工程特点2.1 因此,要合理规划布置场地和安排工序,才能保证施工有序进行,确保现场安全生产和文明施工。2.2 技术含量高。工程中的 非标设备、尾气洗涤塔、工艺管道及钢结构制作等技术要求较高,施工过程中要严格根据设计和法律规范进行控制,确保施工质量。2.3 安全隐患多。由于工期较紧,在施工全过程中,各工种、各工序要交叉、平行作业,作业区最高高度达 36m,因此,区域内存在高空坠落和坠物伤人等安全隐患,必须实行行之有效的安全措施,保障施工安全。下载后可任意编辑二.施工部署1、施工组织机构根据 工程标段,其工程规模大,技术要求高,专业工种多,施工难度大,质量标准高,施工工期较短的特点,我公司拟成立“ 工程项目经理部”。 2、施工关键节点部署按招标文件工期要求,工程计划 2024 年 11 月 10 日开工,2...
