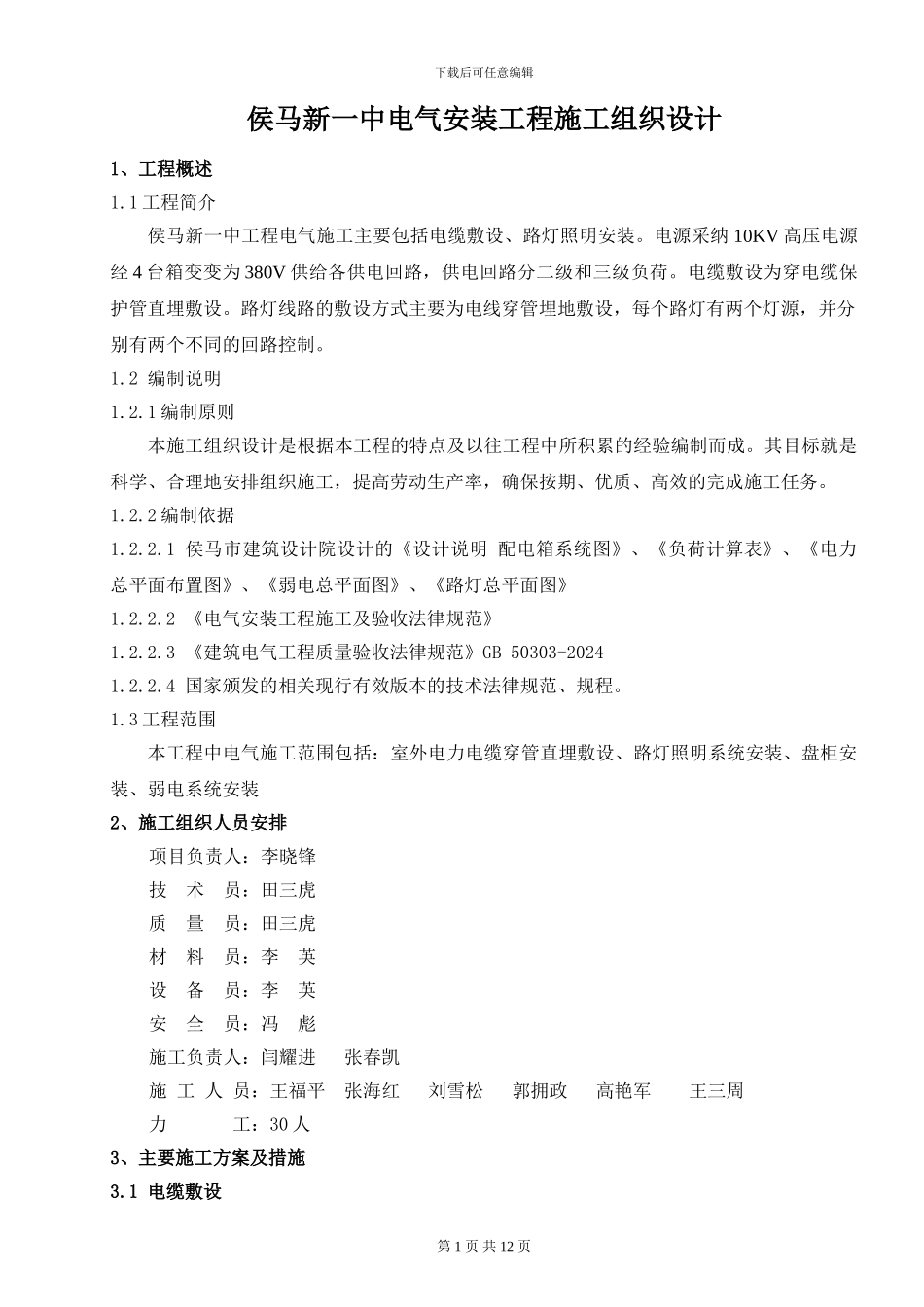

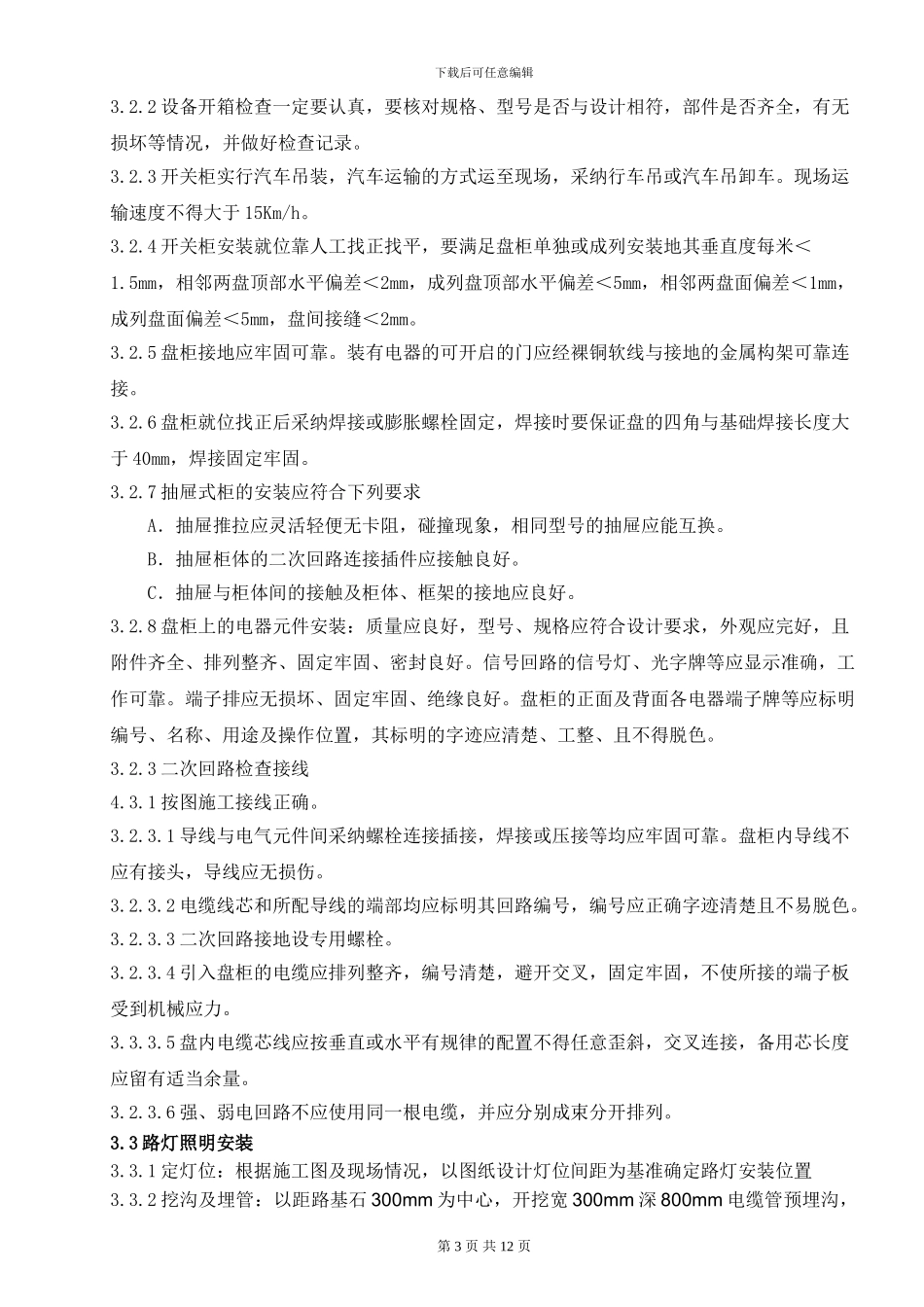

下载后可任意编辑侯马新一中电气安装工程施工组织设计1、工程概述1
1 工程简介侯马新一中工程电气施工主要包括电缆敷设、路灯照明安装
电源采纳 10KV 高压电源经 4 台箱变变为 380V 供给各供电回路,供电回路分二级和三级负荷
电缆敷设为穿电缆保护管直埋敷设
路灯线路的敷设方式主要为电线穿管埋地敷设,每个路灯有两个灯源,并分别有两个不同的回路控制
2 编制说明1
1 编制原则本施工组织设计是根据本工程的特点及以往工程中所积累的经验编制而成
其目标就是科学、合理地安排组织施工,提高劳动生产率,确保按期、优质、高效的完成施工任务
2 编制依据1
1 侯马市建筑设计院设计的《设计说明 配电箱系统图》、《负荷计算表》、《电力总平面布置图》、《弱电总平面图》、《路灯总平面图》1
2 《电气安装工程施工及验收法律规范》1
3 《建筑电气工程质量验收法律规范》GB 50303-20241
4 国家颁发的相关现行有效版本的技术法律规范、规程
3 工程范围本工程中电气施工范围包括:室外电力电缆穿管直埋敷设、路灯照明系统安装、盘柜安装、弱电系统安装2、施工组织人员安排项目负责人:李晓锋技 术 员:田三虎质 量 员:田三虎材 料 员:李 英设 备 员:李 英安 全 员:冯 彪施工负责人:闫耀进 张春凯施 工 人 员:王福平 张海红 刘雪松 郭拥政 高艳军 王三周力 工:30 人3、主要施工方案及措施3
1 电缆敷设第 1 页 共 12 页下载后可任意编辑3
1 电缆管敷设:3
1 电缆管的规格要符合图纸设计要求,电缆管的直径必须大于等于所穿电缆直径的1
2 电缆管要无腐蚀,弯曲半径要符合设计要求,弯曲部分不得有裂缝及凹凸现象
3 电缆管的焊接要进行套接,严禁对焊以免焊渣落入管中
