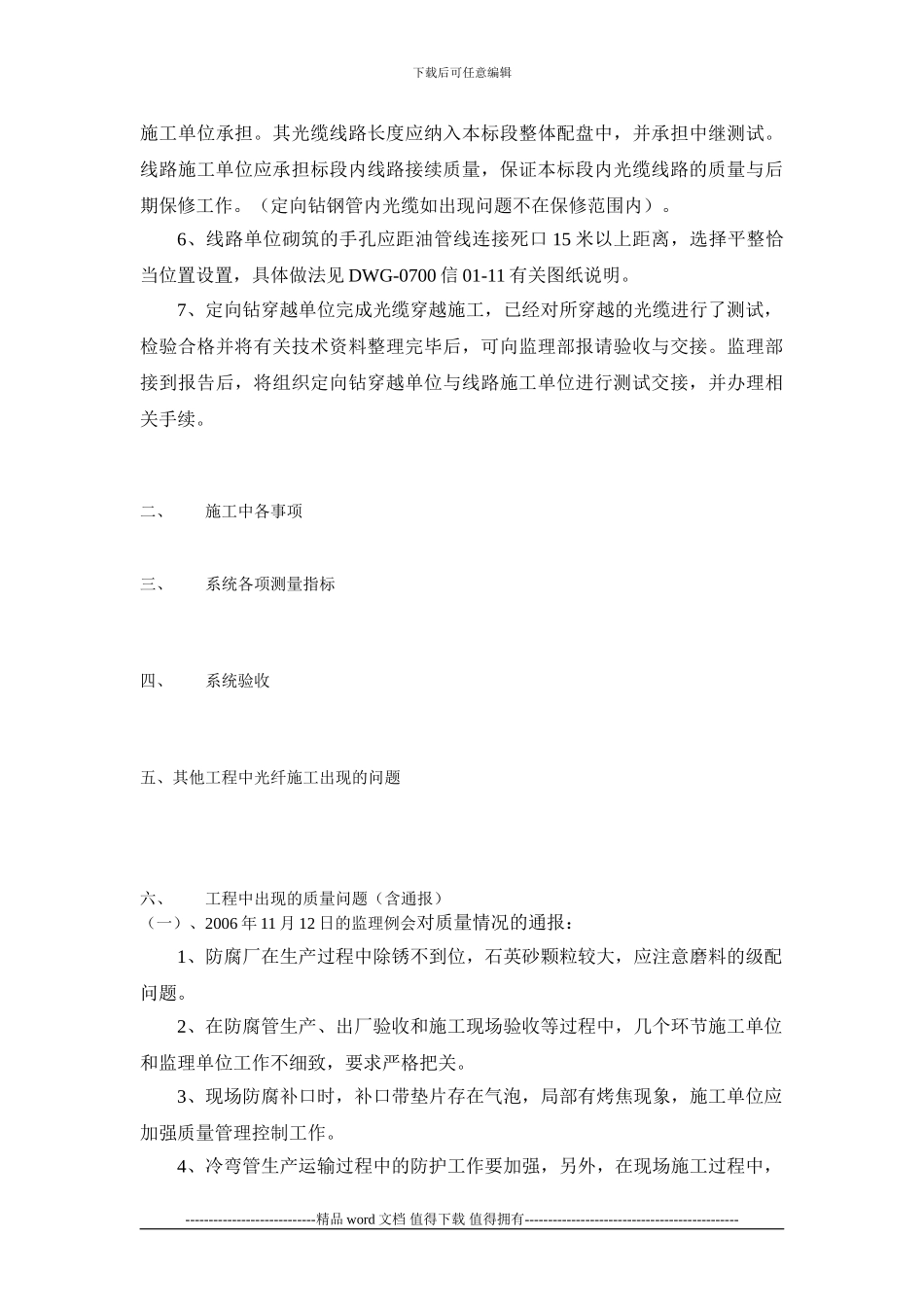

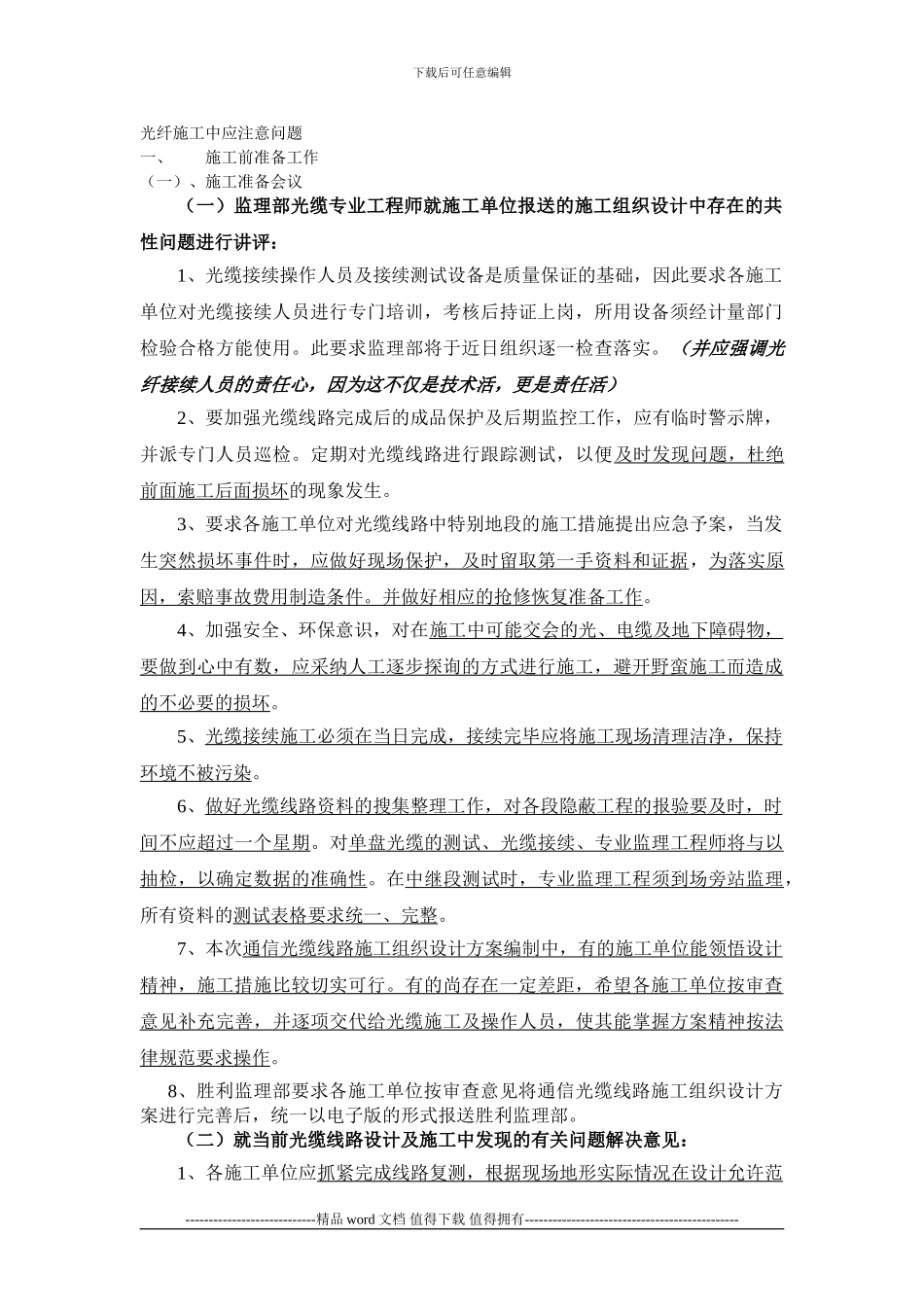

下载后可任意编辑光纤施工中应注意问题一、施工前准备工作(一)、施工准备会议(一)监理部光缆专业工程师就施工单位报送的施工组织设计中存在的共性问题进行讲评:1、光缆接续操作人员及接续测试设备是质量保证的基础,因此要求各施工单位对光缆接续人员进行专门培训,考核后持证上岗,所用设备须经计量部门检验合格方能使用。此要求监理部将于近日组织逐一检查落实。(并应强调光纤接续人员的责任心,因为这不仅是技术活,更是责任活)2、要加强光缆线路完成后的成品保护及后期监控工作,应有临时警示牌,并派专门人员巡检。定期对光缆线路进行跟踪测试,以便及时发现问题,杜绝前面施工后面损坏的现象发生。3、要求各施工单位对光缆线路中特别地段的施工措施提出应急予案,当发生突然损坏事件时,应做好现场保护,及时留取第一手资料和证据,为落实原因,索赔事故费用制造条件。并做好相应的抢修恢复准备工作。4、加强安全、环保意识,对在施工中可能交会的光、电缆及地下障碍物,要做到心中有数,应采纳人工逐步探询的方式进行施工,避开野蛮施工而造成的不必要的损坏。5、光缆接续施工必须在当日完成,接续完毕应将施工现场清理洁净,保持环境不被污染。6、做好光缆线路资料的搜集整理工作,对各段隐蔽工程的报验要及时,时间不应超过一个星期。对单盘光缆的测试、光缆接续、专业监理工程师将与以抽检,以确定数据的准确性。在中继段测试时,专业监理工程须到场旁站监理,所有资料的测试表格要求统一、完整。7、本次通信光缆线路施工组织设计方案编制中,有的施工单位能领悟设计精神,施工措施比较切实可行。有的尚存在一定差距,希望各施工单位按审查意见补充完善,并逐项交代给光缆施工及操作人员,使其能掌握方案精神按法律规范要求操作。8、胜利监理部要求各施工单位按审查意见将通信光缆线路施工组织设计方案进行完善后,统一以电子版的形式报送胜利监理部。(二)就当前光缆线路设计及施工中发现的有关问题解决意见:1、各施工单位应抓紧完成线路复测,根据现场地形实际情况在设计允许范----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑围内,提出配盘方案,报监理部审核后,转设计部门审批,以便确定缆长,合理组织调配光缆供应量。2、各施工单位针对工程设计中提出的疑问,应立即形成书面联络单,经监理部审核并转设计部门予以答复,会议中主要列...
