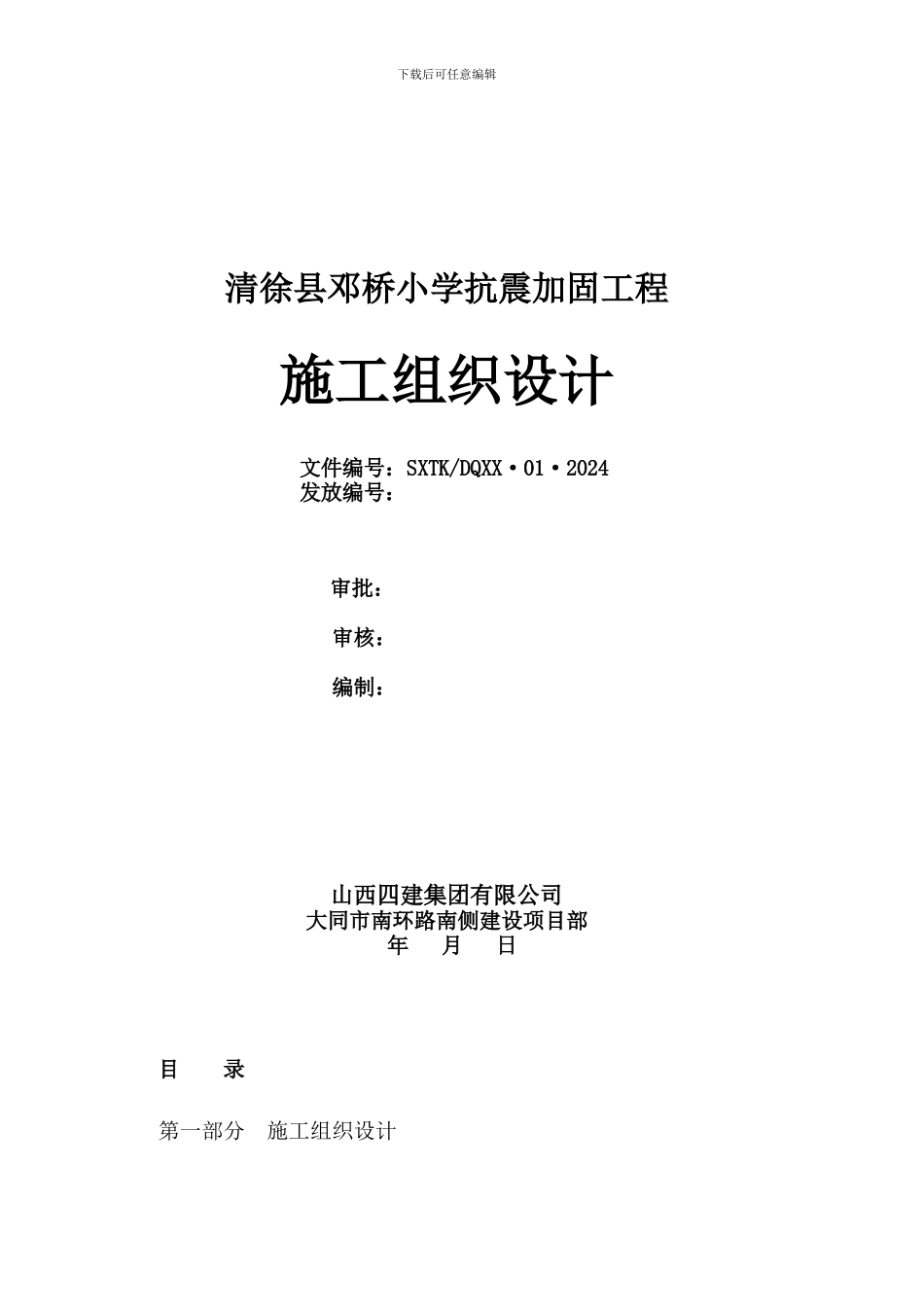

下载后可任意编辑清徐县邓桥小学抗震加固工程施工组织设计文件编号:SXTK/DQXX·01·2024发放编号:审批:审核:编制:山西四建集团有限公司大同市南环路南侧建设项目部 年 月 日目 录第一部分 施工组织设计下载后可任意编辑0、编制说明1 工程概况2施工准备3 施工部署4 施工方案第二部分 施工进度计划和保证措施及违约责任承诺1、施工进度计划安排2、工期保证措施3.质量保证4 施工安全、文明施工的主要保证措施第一部分 施工组织设计0、编制说明0.1 编制依据0.1.1 邓桥小学教学楼抗震加固工程招标文件和答疑文件;0.1.2 邓桥小学教学楼抗震加固工程施工图纸;下载后可任意编辑0.1.4 国家、行业及山西省现行有关技术法律规范、规程及标准;0.1.6 通过现场调查、采集、咨询所获得的资料。0.2 编制原则0.2.1 遵照招标文件以及招标单位的要求。0.2.2 执行招标单位所明确的设计法律规范、施工法律规范及验收标准。0.2.3 坚持在实事求是的基础上力求技术先进、科学合理、经济有用。0.2.4 坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理。0.2.5 优化施工方案,强化质量管理,降低工程造价,缩短施工工期,优先采纳建设部推广的十项新技术、新工艺,确保工程进度及质量。0.3 编制范围邓桥小学教学楼抗震加固工程施工图纸设计内的土建工程。1.工程概况:本工程为清徐县邓桥小学加固工程,该校建于 2000 年,两层砖混结构(单面走廊),无地下室,总高 7.05M,室内外高差 0.45M。楼板为混凝土现浇楼板,各楼层及楼盖处均设有圈梁,外墙四角设有钢筋混凝土构造柱。建筑抗震设防类别为乙类,后续使用年限按 40 年考虑。1.1 加固设计内容(一)本工程一层地面局部存在不均匀沉降现象,墙体多处存在贯穿裂缝。首先应对裂缝进行观测记录,待裂缝进展稳定后,采纳压力灌浆方法加固。(二)本工程砌体墙加固采纳单面和双面钢筋网水泥砂浆的方法。砂浆强度 M10;钢筋 φ6。1.2 主要建筑设计:下载后可任意编辑本次设计以教学楼结构加固为主,建筑仅对结构加固施工后建筑原貌进行恢复性设计。1.3 工期要求:本工程总工期为 60 天,开工时间为 2024 年 7 月 3 日,竣工时间为 2024 年 8 月 31 日。各施工阶段应充分利用时间,紧密配合,流水作业,确保在总工期要求的时间内完成。 1.4 质量目标质量目标为合格,单位工程交验合格率 100%;杜绝质量事故,减少和消除质量通病。2 施工准备2.1 组织...
