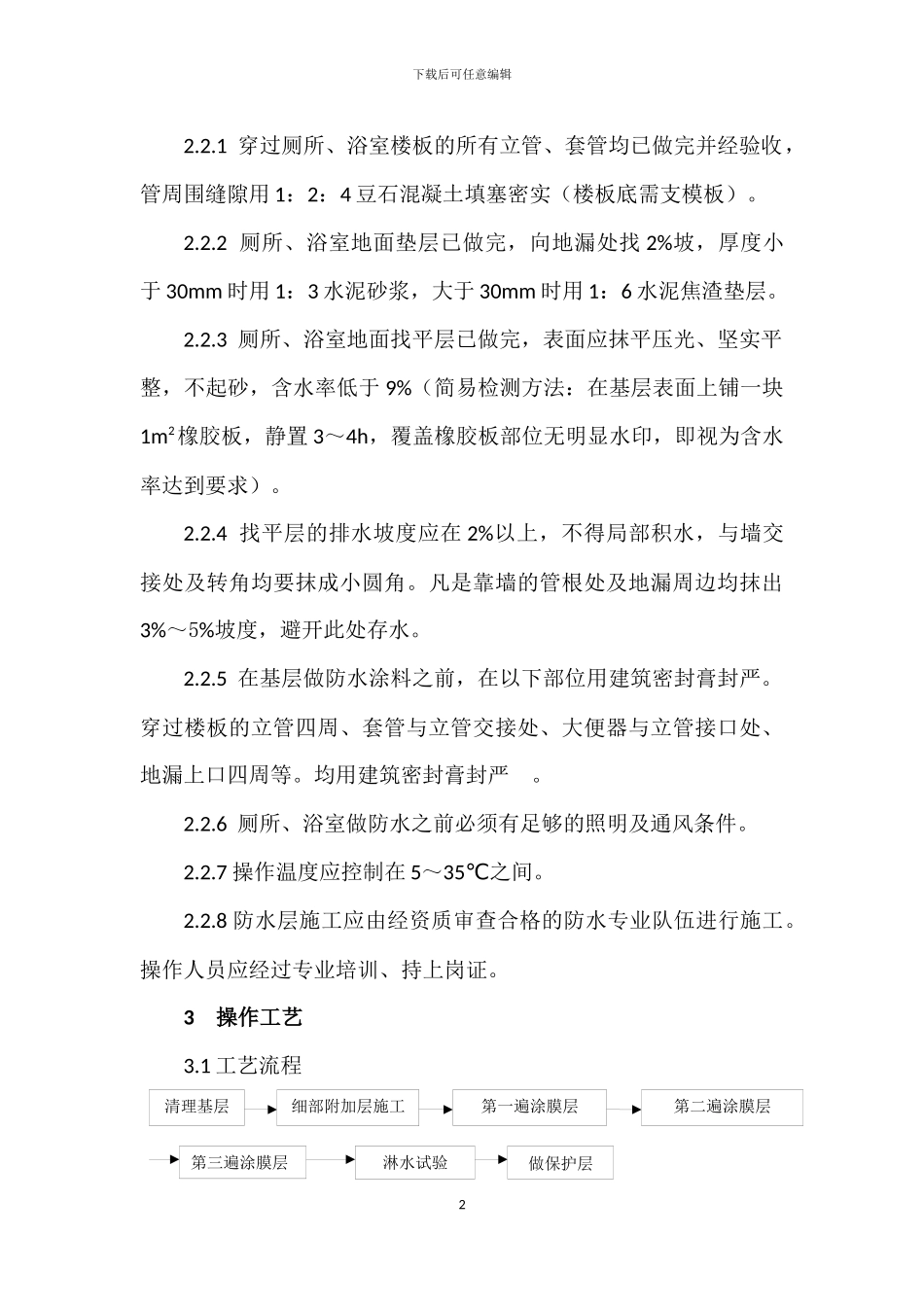

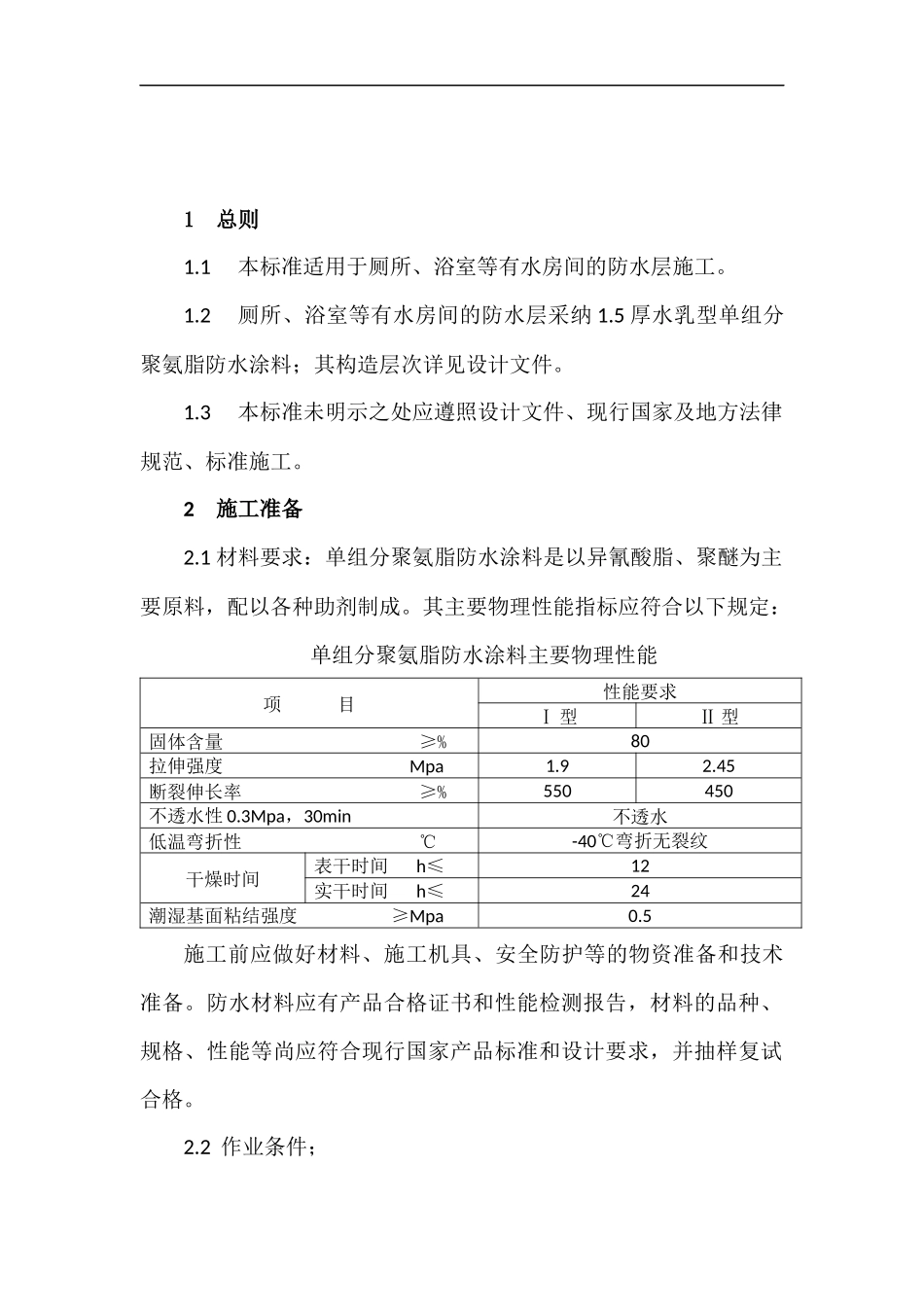

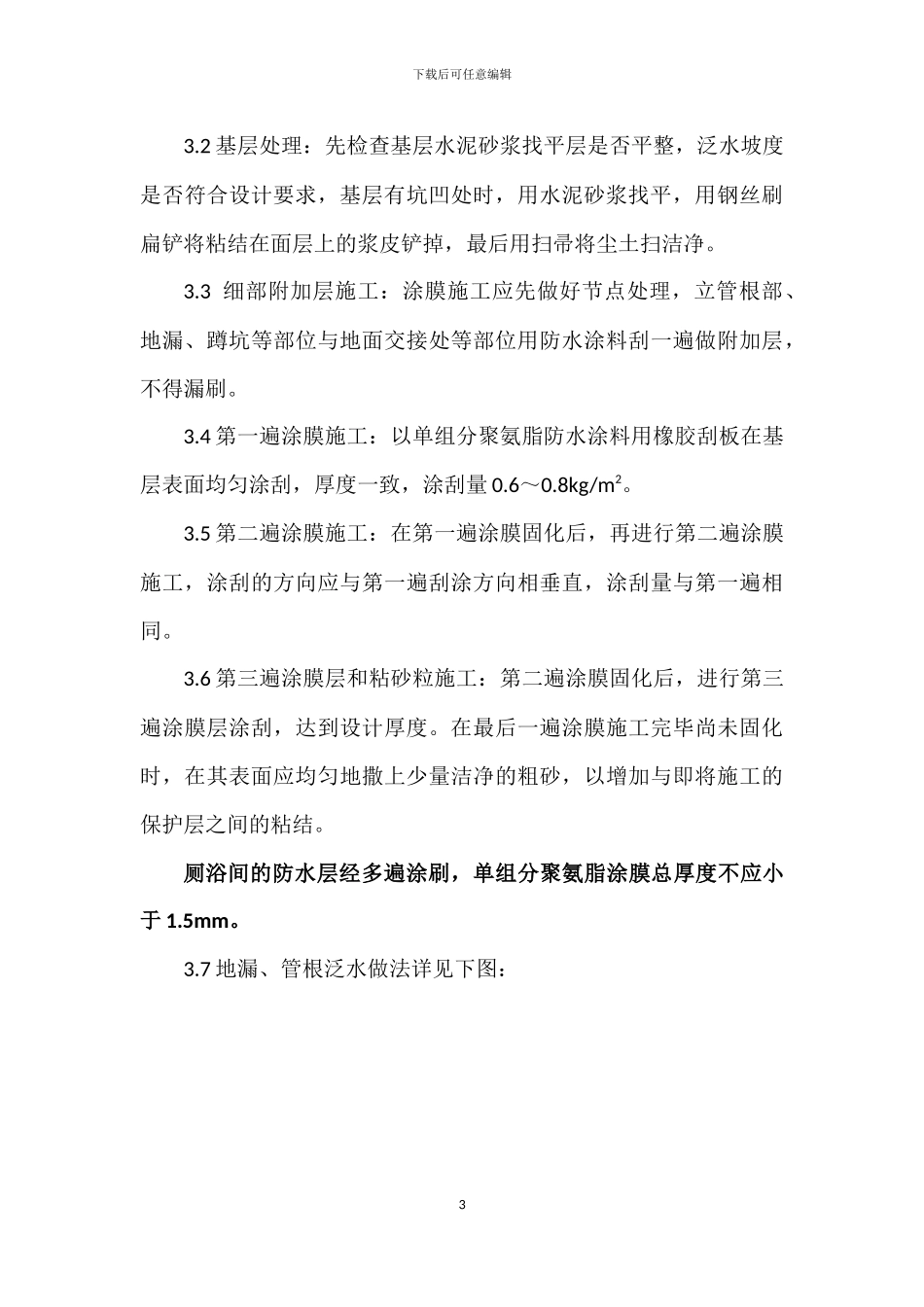

1 总则1.1本标准适用于厕所、浴室等有水房间的防水层施工。1.2厕所、浴室等有水房间的防水层采纳 1.5 厚水乳型单组分聚氨脂防水涂料;其构造层次详见设计文件。 1.3本标准未明示之处应遵照设计文件、现行国家及地方法律规范、标准施工。2 施工准备2.1 材料要求:单组分聚氨脂防水涂料是以异氰酸脂、聚醚为主要原料,配以各种助剂制成。其主要物理性能指标应符合以下规定:单组分聚氨脂防水涂料主要物理性能项 目性能要求Ⅰ 型Ⅱ 型固体含量 ≥%80拉伸强度 Mpa1.92.45断裂伸长率 ≥%550450不透水性 0.3Mpa,30min不透水低温弯折性 ℃-40℃弯折无裂纹干燥时间表干时间 h≤12实干时间 h≤24潮湿基面粘结强度 ≥Mpa0.5施工前应做好材料、施工机具、安全防护等的物资准备和技术准备。防水材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等尚应符合现行国家产品标准和设计要求,并抽样复试合格。2.2 作业条件;下载后可任意编辑2.2.1 穿过厕所、浴室楼板的所有立管、套管均已做完并经验收,管周围缝隙用 1:2:4 豆石混凝土填塞密实(楼板底需支模板)。2.2.2 厕所、浴室地面垫层已做完,向地漏处找 2%坡,厚度小于 30mm 时用 1:3 水泥砂浆,大于 30mm 时用 1:6 水泥焦渣垫层。2.2.3 厕所、浴室地面找平层已做完,表面应抹平压光、坚实平整,不起砂,含水率低于 9%(简易检测方法:在基层表面上铺一块1m2橡胶板,静置 3~4h,覆盖橡胶板部位无明显水印,即视为含水率达到要求)。2.2.4 找平层的排水坡度应在 2%以上,不得局部积水,与墙交接处及转角均要抹成小圆角。凡是靠墙的管根处及地漏周边均抹出3%~5%坡度,避开此处存水。2.2.5 在基层做防水涂料之前,在以下部位用建筑密封膏封严。穿过楼板的立管四周、套管与立管交接处、大便器与立管接口处、地漏上口四周等。均用建筑密封膏封严。2.2.6 厕所、浴室做防水之前必须有足够的照明及通风条件。2.2.7 操作温度应控制在 5~35℃之间。2.2.8 防水层施工应由经资质审查合格的防水专业队伍进行施工。操作人员应经过专业培训、持上岗证。 3 操作工艺3.1 工艺流程2清理基层细部附加层施工第一遍涂膜层淋水试验做保护层第二遍涂膜层第三遍涂膜层下载后可任意编辑3.2 基层处理:先检查基层水泥砂浆找平层是否平整,泛水坡度是否符合设计要求,基层有坑凹处时,用水泥砂浆找平,用钢丝刷扁铲将粘结在面层上的浆皮铲掉,最后用扫帚将尘土扫洁净。3...
