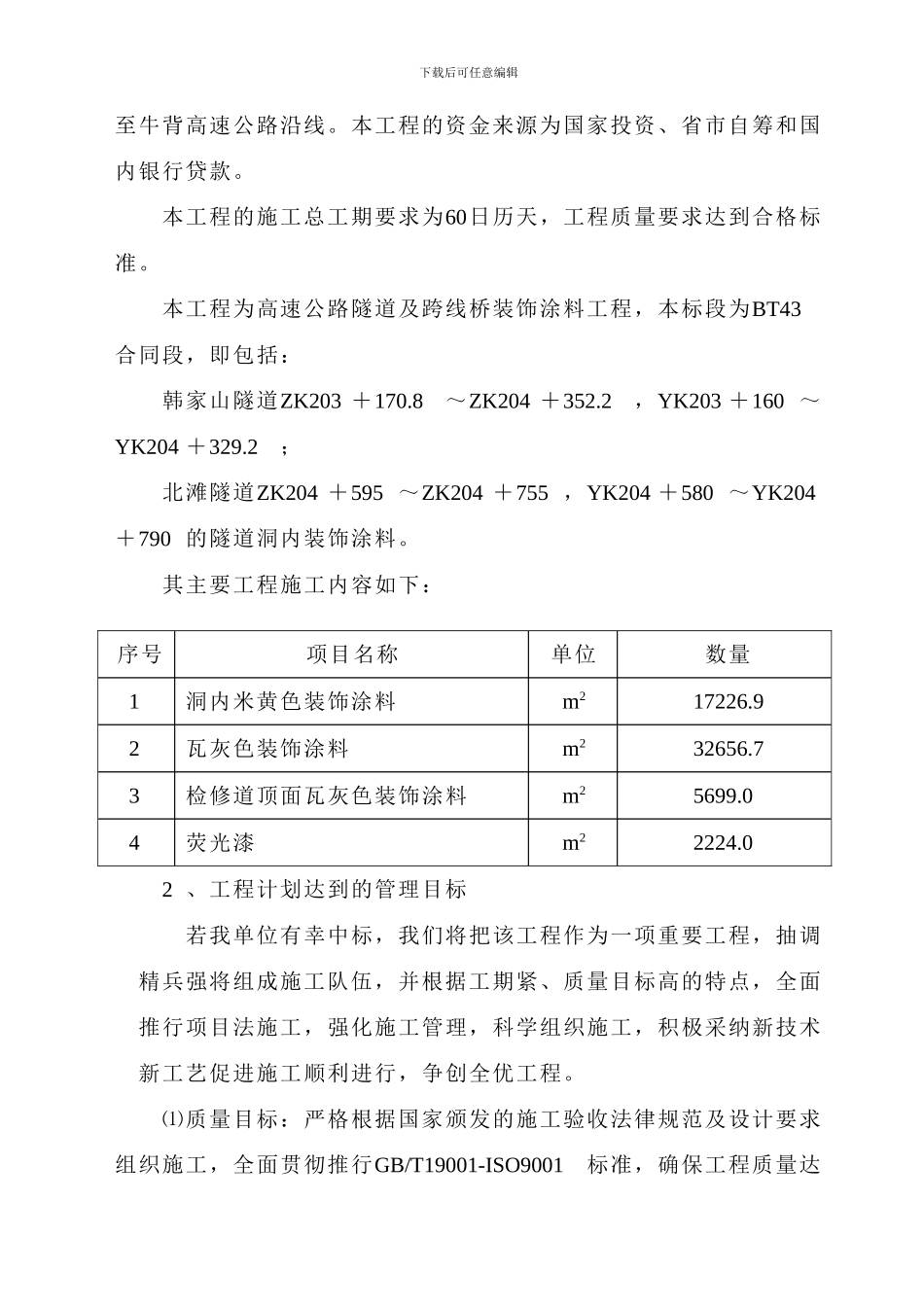

下载后可任意编辑一 、 施 工 组 织 设 计 的 文 字 说 明(一)设备、人员动员周期和设备、人员、材料运到施工现场的方法1 、设备、人员动员周期根据工程的总体施工进度计划,在各分项工程开工前保证所用机械到场。首先到场的机械是施工测量仪器、涂料拌和机、小型载货汽车、涂料喷涂设备等,其它相应的机械随施工进度及时进场。接到中标通知书后,首先安排部分人员及时进场,进行临建和施工前的准备工作。根据施工进度计划,在各分项工程开工之前将所需人员调到现场,接到开工令后,立即展开施工。设备、人员动员周期见下表。设备、人员动员周期表人 员动员周期(天)设备动员周期(天)管理人员2测量及试验仪器2测量人员4小型载货汽车2技术人员3-5墙面打磨设备3-5质检员3涂料、腻子等检验仪器3-5试验人员3搅拌机械3-5材 料 管 理人员3设施材料、工程材料陆续进场2施工人员3-5其它辅助设备7-10下载后可任意编辑其它人员32 、设备、人员、材料运至现场的方法根据本标段工程数量、施工安排,并结合本承包人企业定额水平现状及本合同段的具体状况,本工程拟安排四个施工队伍进场,人员实行弹性编制、动态管理,正常施工投入各类人员约为140 人,人员素养构成比例技工占55% ,高级技工占15% 。公司将成立调遣工作领导小组,负责组织人员、材料、设备的分批进场。⑴机械设备:根据工程特点及施工进度计划安排,配备适合本工程施工的配套施工机械设备,合理安排设备进场周期,需预先调试的设备提前进场。机械运到现场的方法采纳陆运方式。⑵人员:在接到中标通知书后,立即调集本合同段所配备的人员进驻施工现场,人员进场采纳汽车运输方式。⑶材料:对所有施工材料进行材料调查,同时对各种原材料进行试验检测,试验合格并经监理工程师批准后方可进入施工现场。材料以汽车运输为主。(二)主要工程项目的实施方案、实施方法1 、工程总体概况国道主干线连霍线陕西境宝鸡至牛背高速公路隧道及跨线桥装饰涂料工程施工(BT43合同段);工程设计单位为:中交第一公路勘察设计讨论院有限公司;招标人为:宝鸡市宝天高速公路建设管理处;招标代理机构为:宝鸡正大项目管理咨询有限公司。项目地址为宝鸡下载后可任意编辑至牛背高速公路沿线。本工程的资金来源为国家投资、省市自筹和国内银行贷款。本工程的施工总工期要求为60日历天,工程质量要求达到合格标准。本工程为高速公路隧道及跨线桥装饰涂料工程,本标段为BT43合同段,即包括...
