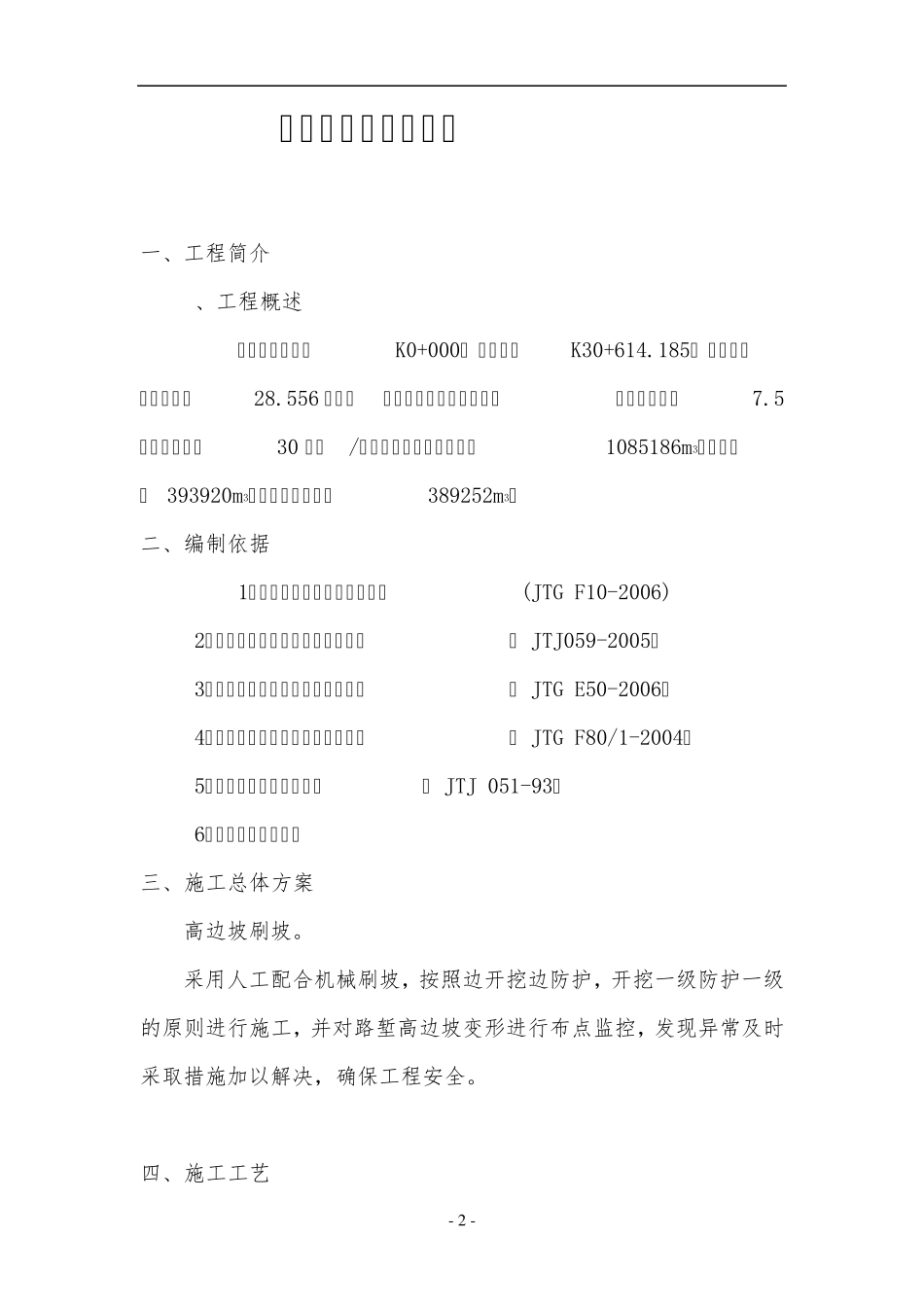

- 1 - 陕西省成通机械化公路生态工程有限责任公司 延川县马家河至苏亚河三级公路工程 高边坡刷坡专项施工方案 编 制 人 : 审 核 人 : 日 期 : 陕西省成通机械化公路生态工程有限责任公司 马苏路项目经理部 - 2 - 高边坡刷坡专项方案 一、工程简介 1、工程概述 本标段起点里程K0+000, 终点里程K30+614
185, 扣除长、短断链全长28
556 公里
采用三级公路标准建设,路基标准宽度7
5米,设计速度30 公里/小时
设计路基开挖土方1085186m3、开挖石方 393920m3,路基回填土石方389252m3
二、编制依据 1、《公路路基施工技术规范》(JTG F10-2006) 2、《公路路基路面现场测试规程》( JTJ059-2005) 3、《公路土工合成材料试验规程》( JTG E50-2006) 4、《公路工程质量检验评定标准》( JTG F80/1-2004) 5、《公路土工试验规程》( JTJ 051-93) 6、一阶段施工图设计 三、施工总体方案 高边坡刷坡
采用人工配合机械刷坡,按照边开挖边防护,开挖一级防护一级的原则进行施工,并对路堑高边坡变形进行布点监控,发现异常及时采取措施加以解决,确保工程安全

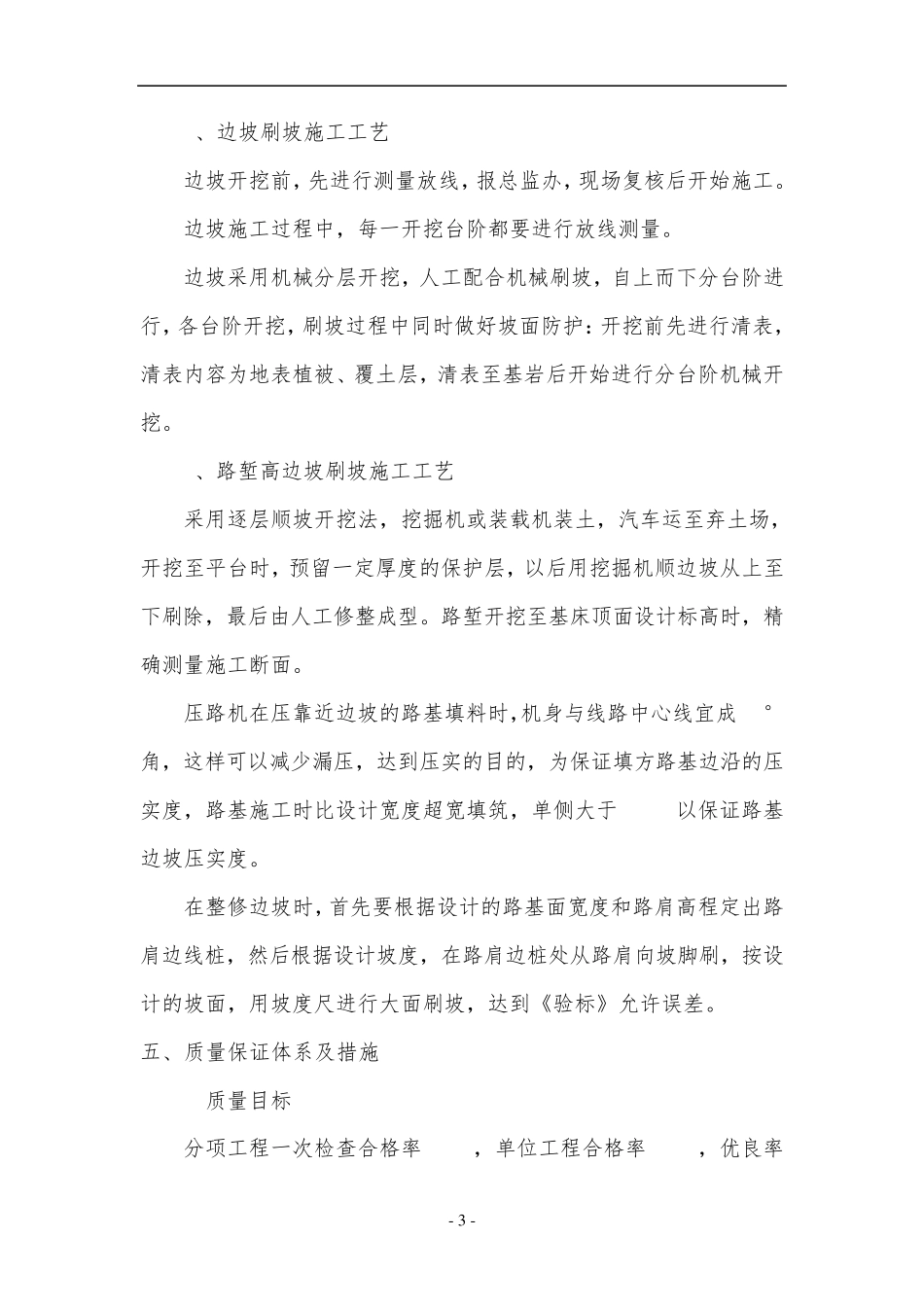

四、施工工艺 - 3 - 1、边坡刷坡施工工艺 边坡开挖前,先进行测量放线,报总监办,现场复核后开始施工
边坡施工过程中,每一开挖台阶都要进行放线测量
边坡采用机械分层开挖,人工配合机械刷坡,自上而下分台阶进行,各台阶开挖,刷坡过程中同时做好坡面防护:开挖前先进行清表,清表内容为地表植被、覆土层,清表至基岩后开始进行分台阶机械开挖
2、路堑高边坡刷坡施工工艺 采用逐层顺坡开挖法,挖掘机或装载机装土,汽车运至弃土场,开挖至平台时,预留一定厚度的保护层,以后用挖掘机顺边坡从上至下刷除,最后由人工修整成型
路堑开挖至基床顶面设
