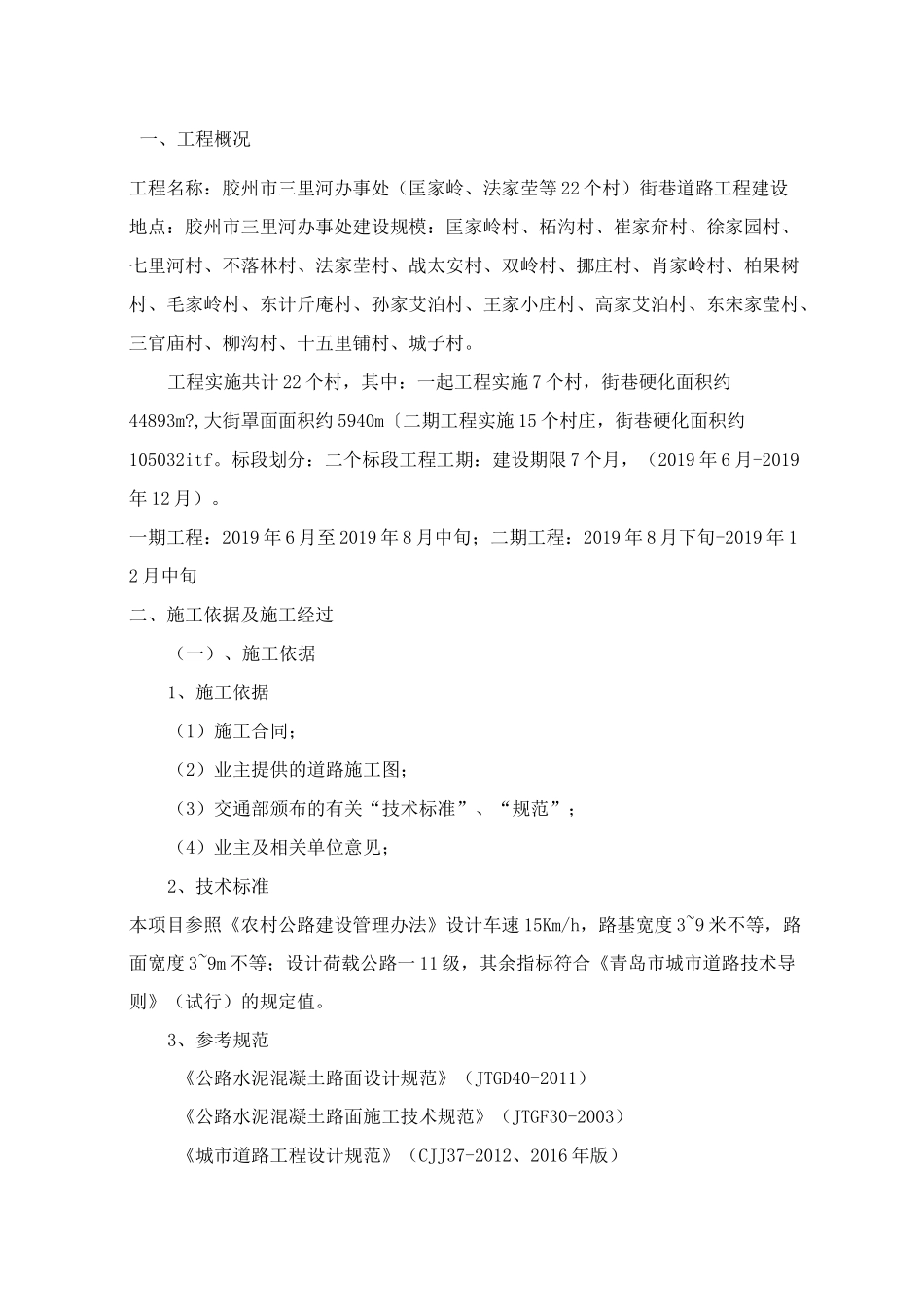

胶州市三里河办事处(匡家岭、法家茔等 22 个村)街巷道路工程施工总结青岛元昌盛房建集团有限公司2019 年 12 月 25 日一、工程概况工程名称:胶州市三里河办事处(匡家岭、法家茔等 22 个村)街巷道路工程建设地点:胶州市三里河办事处建设规模:匡家岭村、柘沟村、崔家夼村、徐家园村、七里河村、不落林村、法家茔村、战太安村、双岭村、挪庄村、肖家岭村、柏果树村、毛家岭村、东计斤庵村、孙家艾泊村、王家小庄村、高家艾泊村、东宋家莹村、三官庙村、柳沟村、十五里铺村、城子村
工程实施共计 22 个村,其中:一起工程实施 7 个村,街巷硬化面积约44893m
,大街罩面面积约 5940m〔二期工程实施 15 个村庄,街巷硬化面积约105032itf
标段划分:二个标段工程工期:建设期限 7 个月,(2019 年 6 月-2019年 12 月)
一期工程:2019 年 6 月至 2019 年 8 月中旬;二期工程:2019 年 8 月下旬-2019 年 12 月中旬二、施工依据及施工经过(一)、施工依据1、施工依据(1)施工合同;(2)业主提供的道路施工图;(3)交通部颁布的有关“技术标准”、“规范”;(4)业主及相关单位意见;2、技术标准本项目参照《农村公路建设管理办法》设计车速 15Km/h,路基宽度 3~9 米不等,路面宽度 3~9m 不等;设计荷载公路一 11 级,其余指标符合《青岛市城市道路技术导则》(试行)的规定值

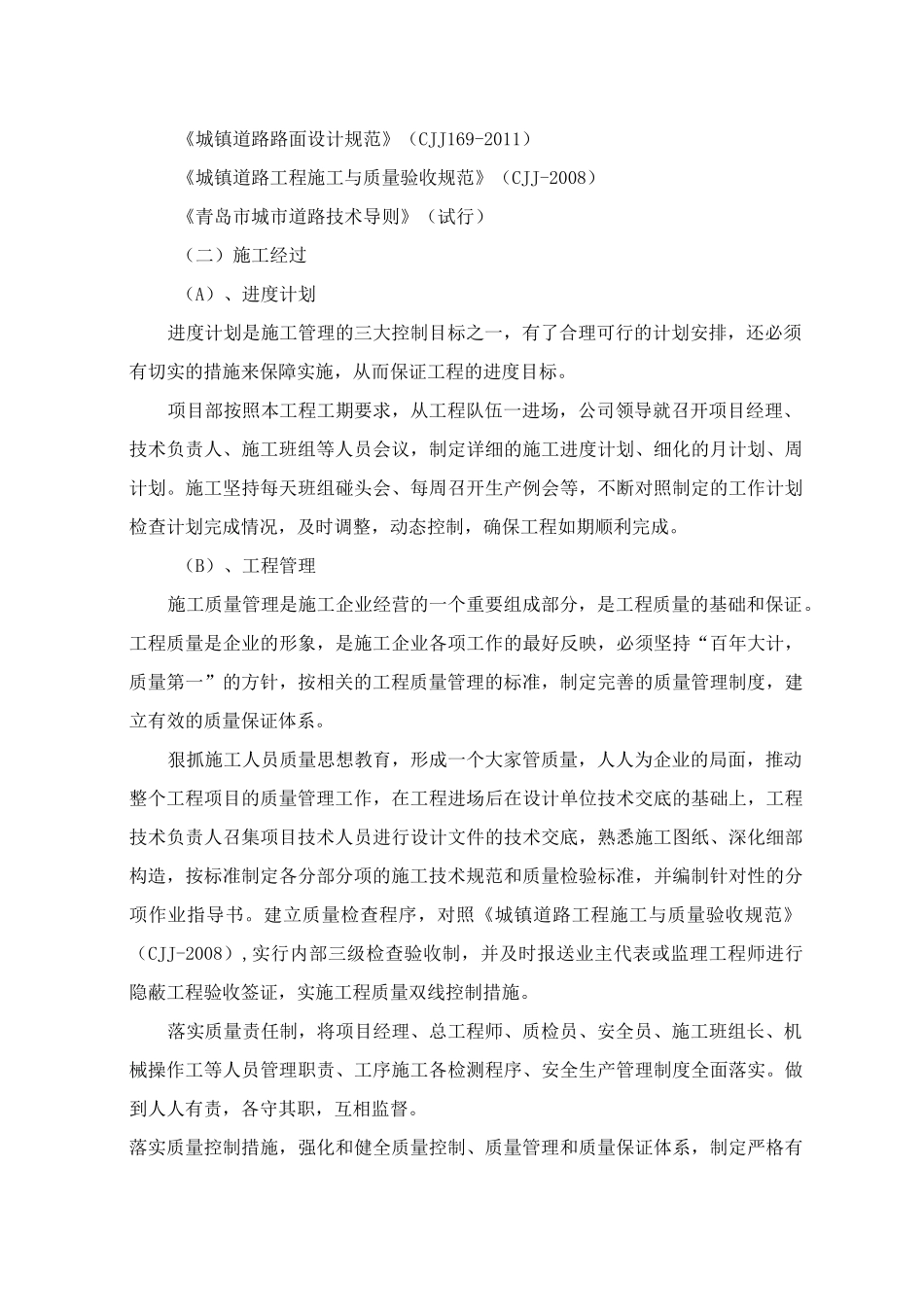

3、参考规范《公路水泥混凝土路面设计规范》(JTGD40-2011)《公路水泥混凝土路面施工技术规范》(JTGF30-2003)《城市道路工程设计规范》(CJJ37-2012、2016 年版)《城镇道路路面设计规范》(CJJ169-2011)《城镇道路工程施工与质量验收规范》(CJJ-2008)《青岛市城市道路技术导则》(试行)(二)施工经过(A)、进度计划进度
