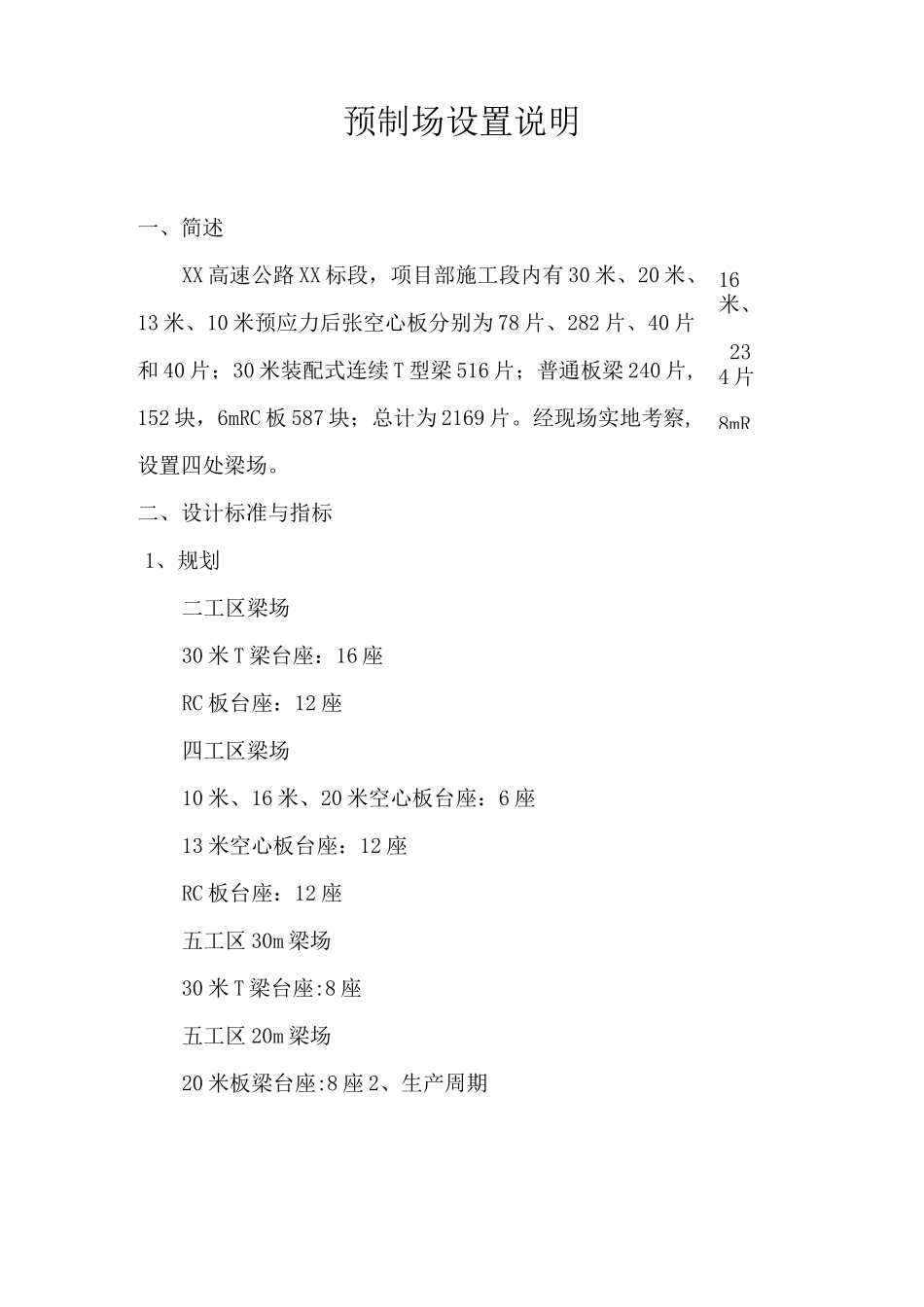

16米、234 片8mR预制场设置说明一、简述XX 高速公路 XX 标段,项目部施工段内有 30 米、20 米、13 米、10 米预应力后张空心板分别为 78 片、282 片、40 片和 40 片;30 米装配式连续 T 型梁 516 片;普通板梁 240 片,152 块,6mRC 板 587 块;总计为 2169 片。经现场实地考察,设置四处梁场。二、设计标准与指标1、规划二工区梁场30 米 T 梁台座:16 座RC 板台座:12 座四工区梁场10 米、16 米、20 米空心板台座:6 座13 米空心板台座:12 座RC 板台座:12 座五工区 30m 梁场30 米 T 梁台座:8 座五工区 20m 梁场20 米板梁台座:8 座 2、生产周期16 米板梁13 米板梁10 米板梁三、计主要依据1X6X3=18 片/月4X6X3=72 片/月1X6X3=18 片/月1X3=3 个台座);4X3=12 个台座)1X3=3 个台座);30 米 T 梁模板 7套,内外边模各一边;20 米板梁模板 5套,边模一边;16 米板梁模板 1套,边模一边;13 米板梁模板 4套,边模一边;10 米板梁模板 1套,边模一边。3、设计规模产量30 米 T 梁4X4X6=96 片/月(4X4=24 个台座);20 米板梁2X6X7=84 片/月(2X7=14 个台座);1、《XX 高速公路两阶段施工图设计》第 III 部分:第 III14 册;2、《XX 高速公路两阶段施工图设计》第 III 部分:第 III15 册;3、《XX 高速公路两阶段施工图设计》第 III 部分:第 III16 册;4、《XX 标 XX 高速公路施工组织设计》;5、《公路桥涵施工技术规范》。四、主要设施1、制梁厂总平面布置,见“XX 标一 LC—01、02”图;2、五工区两个梁场布置暂未定。五、梁厂施工注意事项1、根据总体设计图,将场地进行平整压实,XX 特大桥梁厂的水稻田,必须清淤换填,分层压实;2、台座纵横方向都必须保持平整,误差不超过 2mm;3、存梁区的地势要求水平,四周挖好排水沟;4、后张台座施工,基底一定要夯实,特别是台座头部加厚区,基底要挖到硬土,防止张拉后,应力聚中在台座头部,而使台座下沉。六、张拉工艺(一)、工艺流程(见下表)试油泵、试检查千斤顶中心耳与孔道中心是否张可至 0.4ok丄量测实际身长张拉前的工艺准备清理锚垫板表面污物清除钢绞线表面锈迹污物装工作锚环、夹片油泵、油压表标定装限位板、千斤顶千斤顶检验、标定装工具锚及夹片张拉至 0.2o|k回油、回位。k 双程复检合格J.千斤顶卸荷;观察 10 小时压浆切割梁端钢绞线,封锚(二)、张拉前的准备1、编制《预...
